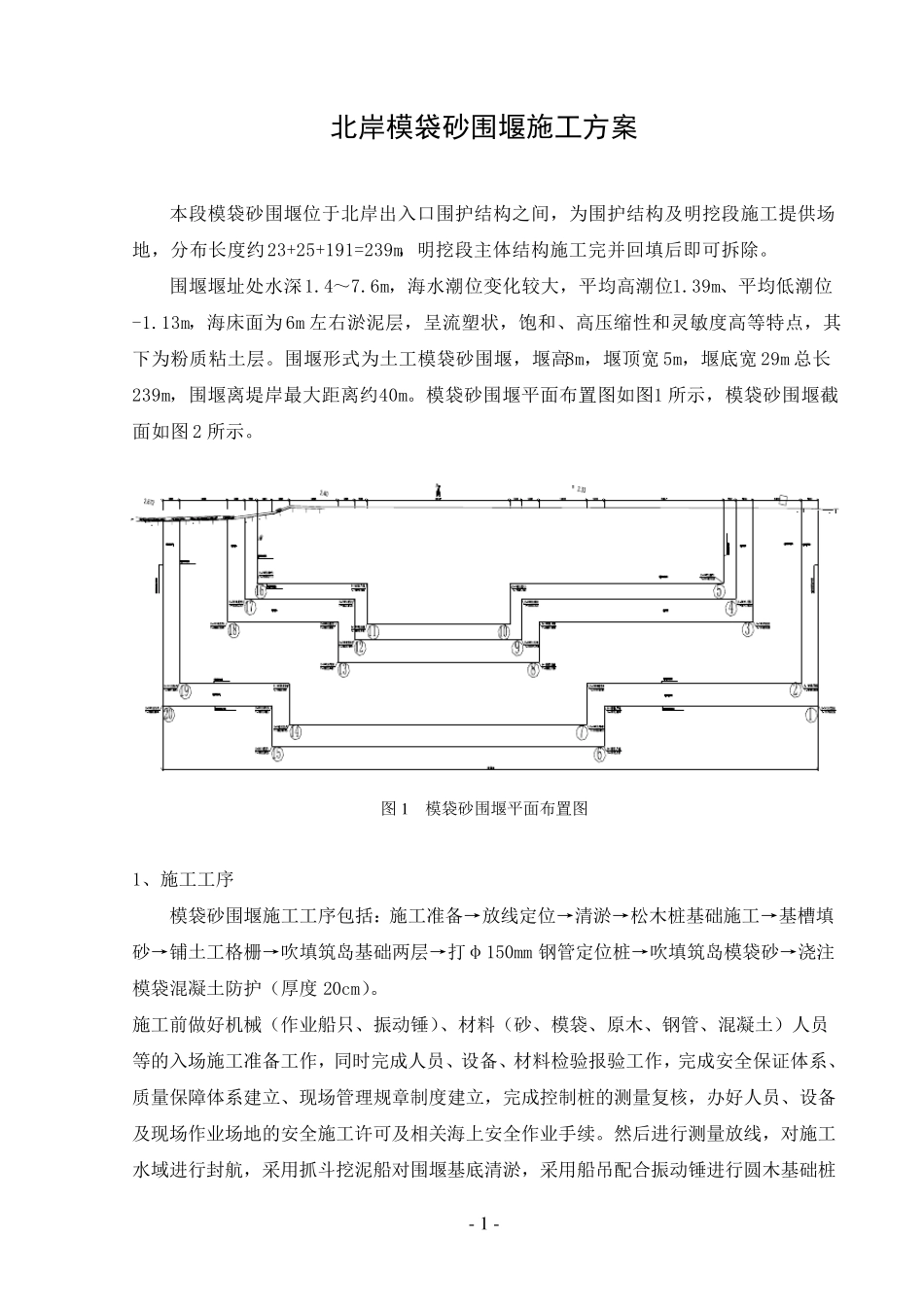

- 1 - 北岸模袋砂围堰施工方案 本 段 模 袋 砂 围 堰 位 于 北 岸 出 入 口 围 护 结 构 之 间 , 为 围 护 结 构 及 明 挖 段 施 工 提 供 场地 , 分 布 长 度 约 23+25+191=239m, 明 挖 段 主 体 结 构 施 工 完 并 回 填 后 即 可 拆 除
围 堰 堰 址 处 水 深 1
6m, 海 水 潮 位 变 化 较 大 , 平 均 高 潮 位 1
39m、 平 均 低 潮 位-1
13m, 海 床 面 为 6m 左 右 淤 泥 层 , 呈 流 塑 状 , 饱 和 、 高 压 缩 性 和 灵 敏 度 高 等 特 点 , 其下 为 粉 质 粘 土 层

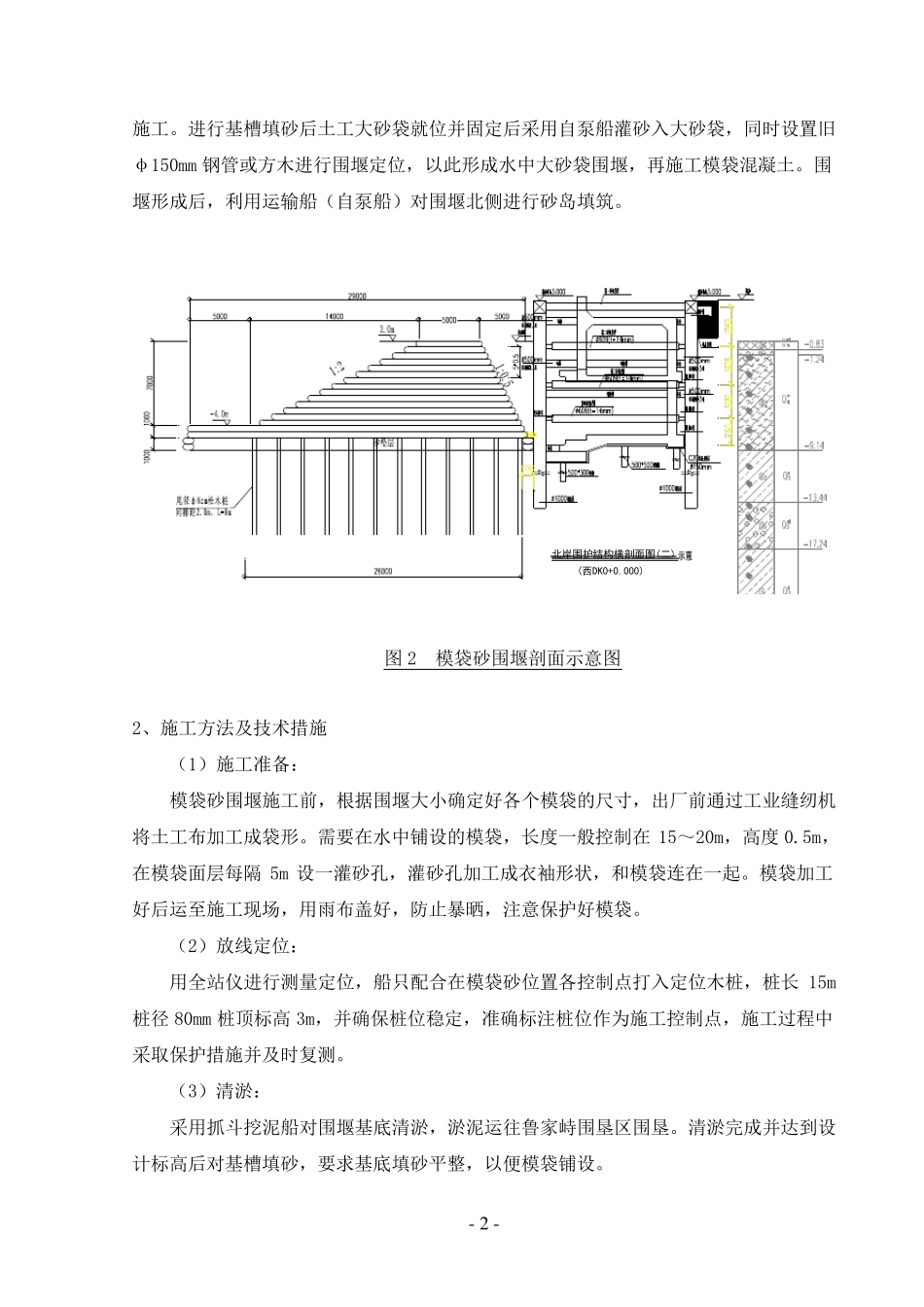

围 堰 形 式 为 土 工 模 袋 砂 围 堰 , 堰 高 8m, 堰 顶 宽 5m, 堰 底 宽 29m 总 长239m, 围 堰 离 堤 岸 最 大 距 离 约 40m
模 袋 砂 围 堰 平 面 布 置 图 如 图 1 所 示 , 模 袋 砂 围 堰 截面 如 图 2 所 示
图 1 模 袋 砂 围 堰 平 面 布 置 图 1、 施 工 工 序 模 袋 砂 围 堰 施 工 工 序 包 括 : 施 工 准 备 → 放 线 定 位 → 清 淤 → 松 木 桩 基 础 施 工 → 基 槽 填砂 → 铺 土 工 格 栅 → 吹 填 筑 岛基 础 两层 → 打φ150mm 钢管定 位 桩 → 吹 填 筑 岛模 袋 砂 → 浇注模 袋 混凝土 防护 (厚度 20cm)

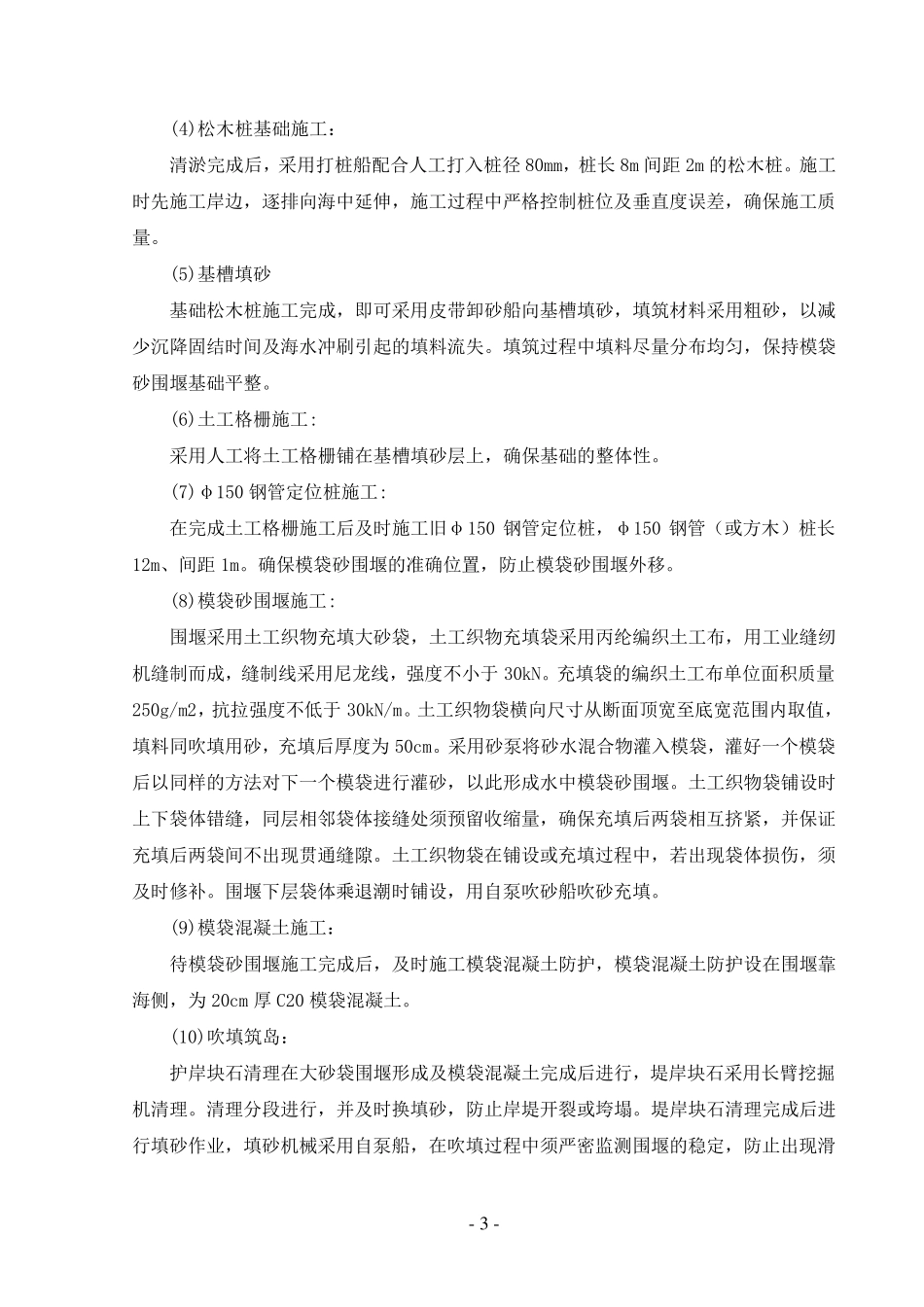

施 工 前做好机械(作业船只、 振动锤)、 材料(砂 、 模 袋 、 原木 、 钢管、 混凝土 )人员等 的入 场 施 工 准 备 工 作, 同 时 完 成 人员、 设 备 、 材料检 验 报 验 工 作, 完 成 安 全 保 证 体 系 、质 量 保 障 体 系 建 立 、 现 场 管理
