广州至珠海新建铁路复工工程 SG-3标段 技 术 交 底 (水上吊装作业) K72+713
11 中铁二十二局集团有限公司 广珠铁路三标段工程指挥部 中国广东·鹤山 工程技术交底 工程名称 西江特大桥工程 交底项目 钻孔平台 交底日期 2008-10-4 一、计划交底 工程数量:138#~144#钻孔平台及栈桥钢管桩、钢护筒及贝雷梁吊装作业
计划工期:2008-10-4~2008-11-30

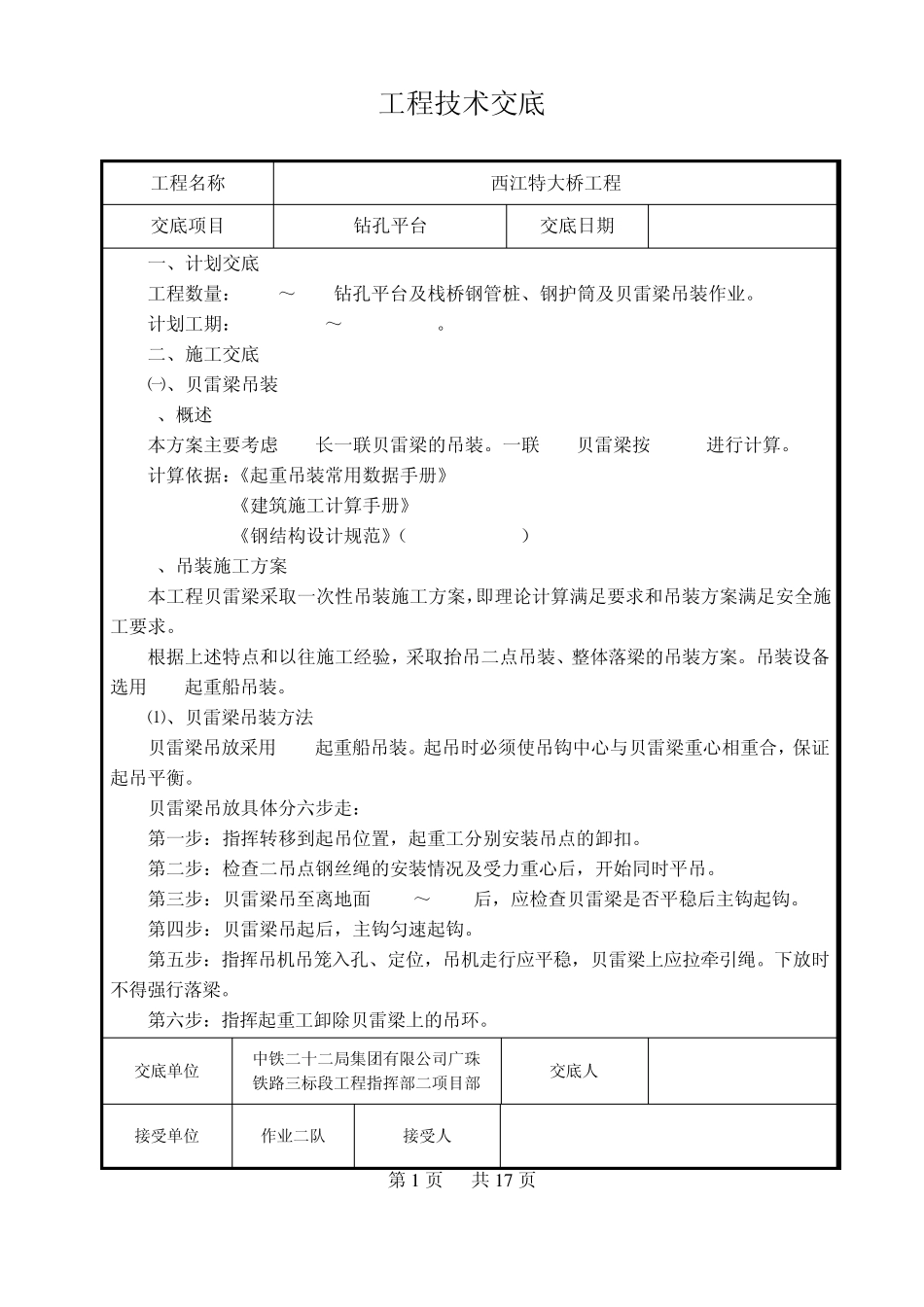

二、施工交底 ㈠、贝雷梁吊装 1、概述 本方案主要考虑24m长一联贝雷梁的吊装
一联24m贝雷梁按6
98t进行计算
计算依据:《起重吊装常用数据手册》 《建筑施工计算手册》 《钢结构设计规范》(GB50017-2003) 2、吊装施工方案 本工程贝雷梁采取一次性吊装施工方案,即理论计算满足要求和吊装方案满足安全施工要求
根据上述特点和以往施工经验,采取抬吊二点吊装、整体落梁的吊装方案
吊装设备选用50t起重船吊装
⑴、贝雷梁吊装方法 贝雷梁吊放采用50t起重船吊装
起吊时必须使吊钩中心与贝雷梁重心相重合,保证起吊平衡
贝雷梁吊放具体分六步走: 第一步:指挥转移到起吊位置,起重工分别安装吊点的卸扣
第二步:检查二吊点钢丝绳的安装情况及受力重心后,开始同时平吊
第三步:贝雷梁吊至离地面 0
5m后,应检查贝雷梁是否平稳后主钩起钩
第四步:贝雷梁吊起后,主钩匀速起钩
第五步:指挥吊机吊笼入孔、定位,吊机走行应平稳,贝雷梁上应拉牵引绳
下放时不得强行落梁
第六步:指挥起重工卸除贝雷梁上的吊环

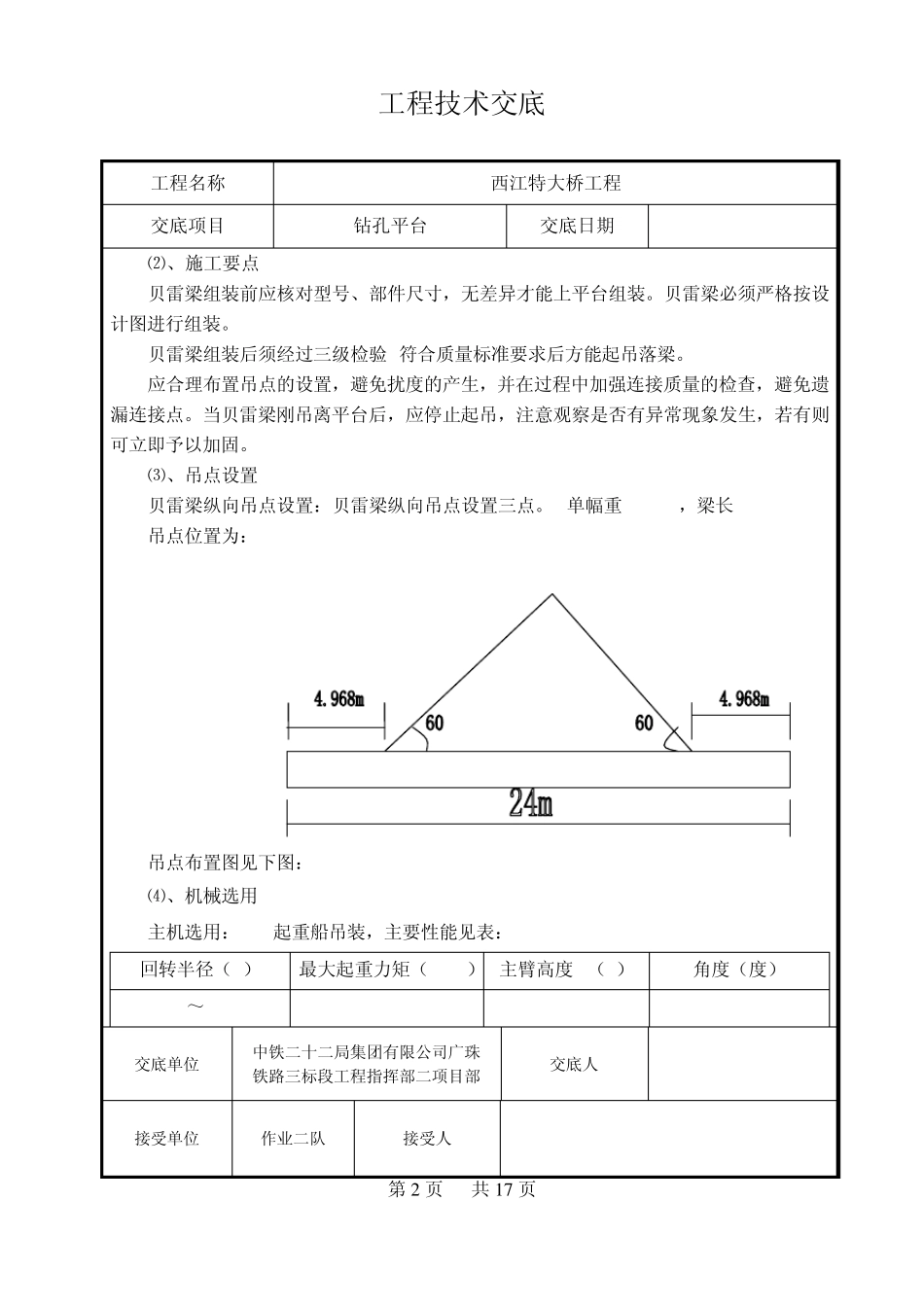

交底单位 中铁二十二局集团有限公司广珠 铁路三标段工程指挥部二项目部 交底人 接受单位 作业二队 接受人 第 1 页 共 1 7 页 工程技术交底 工程名称 西江特大桥工程 交底项目 钻孔平台 交底日期 2008-10-4 ⑵、施工要点 贝雷梁组装前应核对型号、部件尺寸
