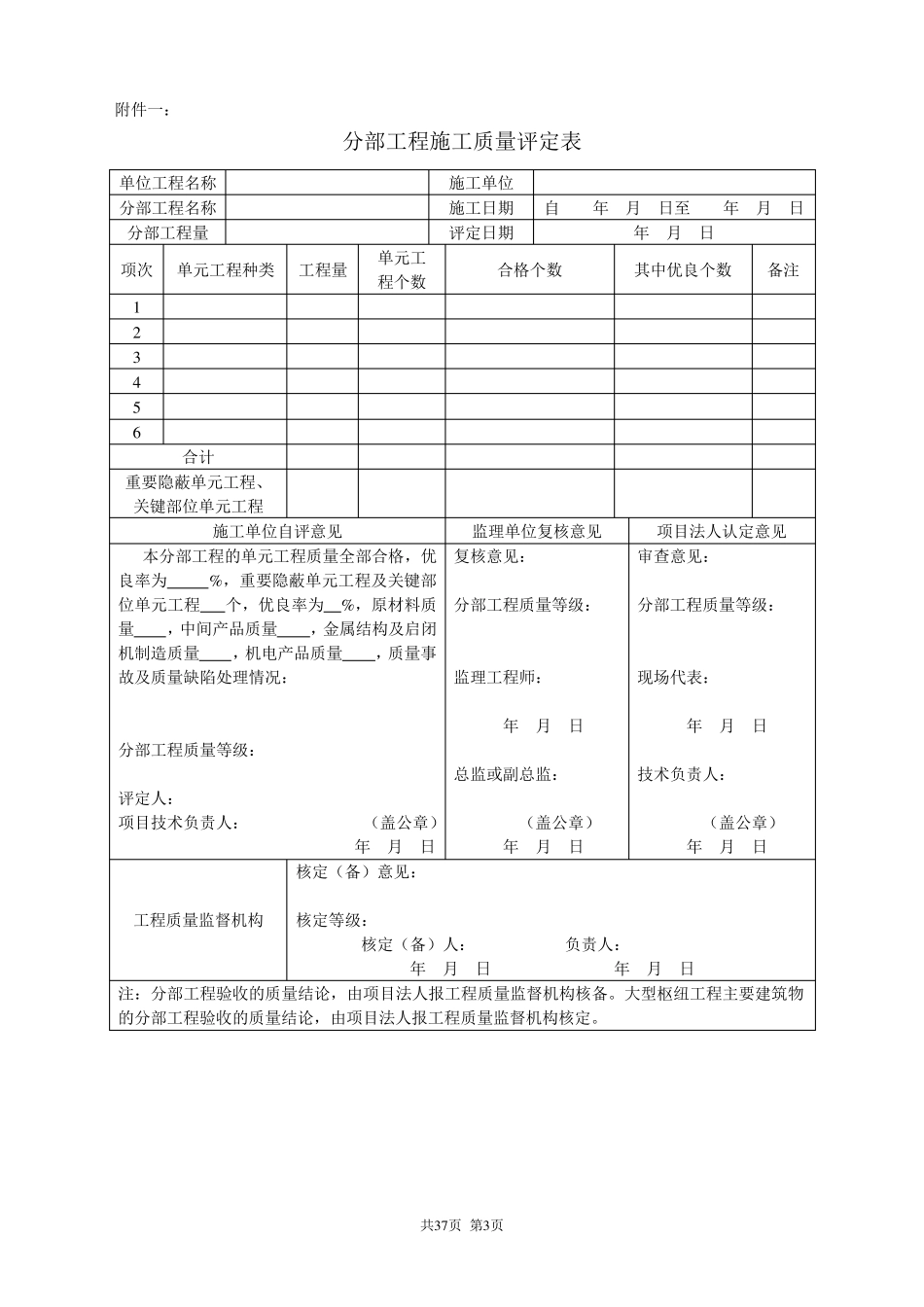

共37页 第1页 JL43 监理机构联系单 (HPCC[2009]联系001 号) 合同名称:**市******工程 致:*********项目法人项目部 事由:有关法人验收事宜 内容: 根据《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量检验与评定规程》(SL176-2007)的相关规定,结合我公司监理经验,对****市*******工程的法人验收资料整理,提出如下建议,请予审查并回复: 一、分部工程验收 1、按《水利水电工程施工质量检验与评定规程》(SL176-2007)第5.1.3 条、第5.2.3 条的质量评定标准,对分部工程质量进行评定。分部工程质量评定表格参见附件一。 2、按《水利水电建设工程验收规程》(SL223-2008)第3 章的要求,对分部工程质量进行验收。分部工程验收的具体要求参见附件二。 二、合同工程完工验收 按《水利水电建设工程验收规程》(SL223-2008)第5 章的要求,对合同工程进行完工验收。合同工程完工验收的具体要求参见附件三。 三、单位工程验收 1、按《水利水电工程施工质量检验与评定规程》(SL176-2007)第5.1.4 条、第5.2.4 条的要求进行单位工程质量评定。单位工程质量评定表格见附件四。 2、按《水利水电建设工程验收规程》(SL223-2008)第4 章的要求,对单位工程进行验收。单位工程验收的具体要求参见附件五。 四、验收应提供的资料:按《水利水电建设工程验收规程》(SL223-2008)附件 A、附录 B的要求,参见附件六。 五、合同工程完工验收资料由施工单位负责整编,其整编要求参见附件七。 六、合同工程施工管理工作报告的编制要求,参见附件八。 七、合同工程完工结算的建议 合同工程完工验收合格后,建议把合同双方共同认可的结算清单经审计后,由施工单位编制合同工程完工结算报告,再办理合同工程完工结算。合同工程完工结算报告的编制要求参见附件九。 共37页 第2页 八、工程交接 合同工程完工验收合格后,项目法人与施工单位应在30 个工作日内组织专人负责工程的交接工作,交接过程应有完整的文字记录且有双方交接负责人签字。具体工程交接办法参见附件十。 九、案卷封面、卷内目录、卷内备考表 按《建设工程文件归档整理规范》(GB/T50328—2001)的要求,案卷封面、卷内目录、卷内备考表式样参见附件十一、附件十二。 监 理 机 构:*********公司***市****监理部 总 监 理 工 程 师: 日 期: 200 年 月 日 被联系单位签收人: 日 期: 年 月 日 共37页 第3...
