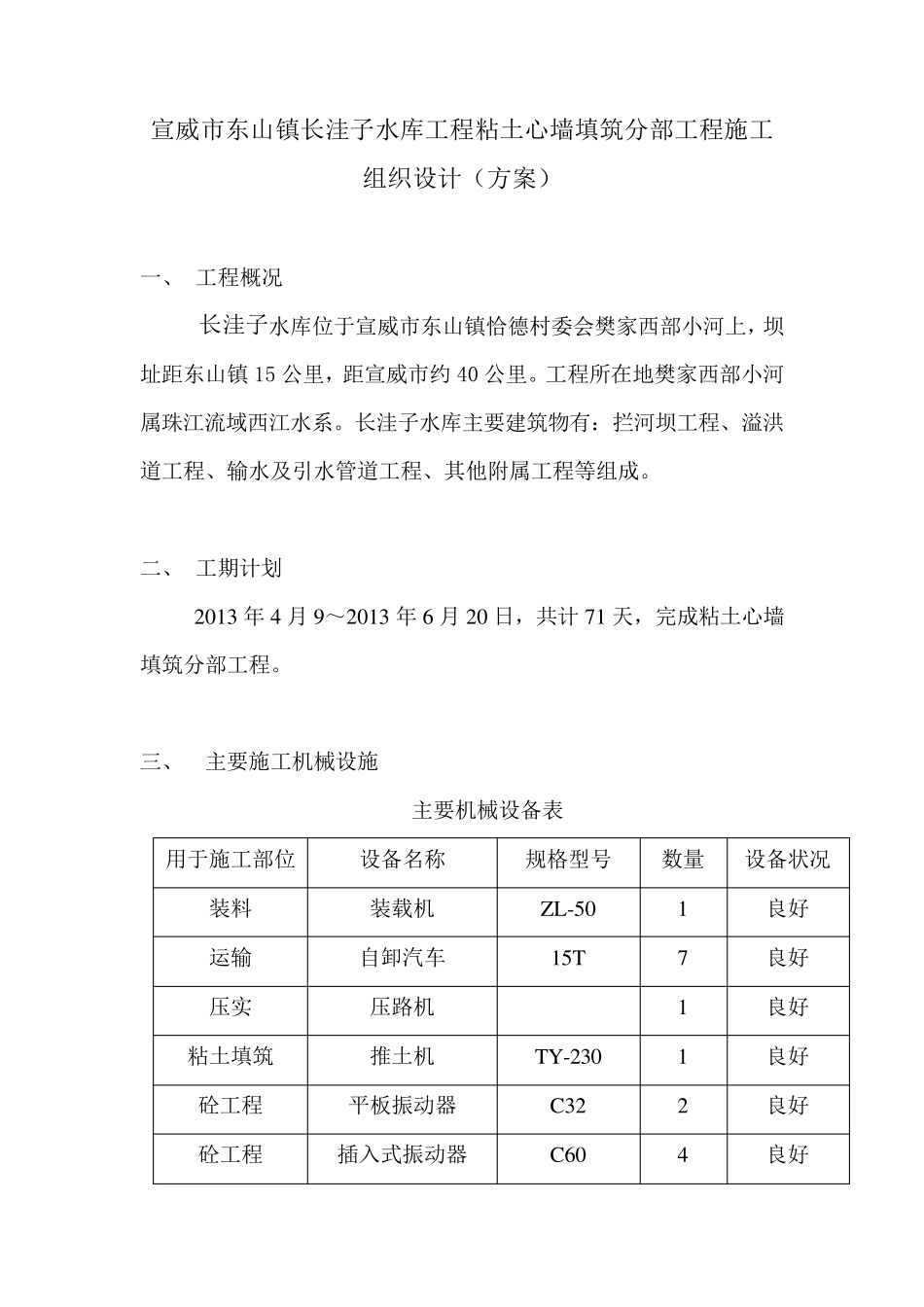

宣威市东山镇长洼子水库工程粘土心墙填筑分部工程施工组织设计(方案) 一、 工程概况 长洼子水库位于宣威市东山镇恰德村委会樊家西部小河上,坝址距东山镇15 公里,距宣威市约 40 公里
工程所在地樊家西部小河属珠江流域西江水系
长洼子水库主要建筑物有:拦河坝工程、溢洪道工程、输水及引水管道工程、其他附属工程等组成
二、 工期计划 2013 年 4 月 9~2013 年 6 月 20 日,共计71 天,完成粘土心墙填筑分部工程
三、 主要施工机械设施 主要机械设备表 用于施工部位 设备名称 规格型号 数量 设备状况 装料 装载机 ZL-50 1 良好 运输 自卸汽车 15T 7 良好 压实 压路机 1 良好 粘土填筑 推土机 TY-230 1 良好 砼工程 平板振动器 C32 2 良好 砼工程 插入式振动器 C60 4 良好 砼工程 模板 钢模 200m 2 良好 砼工程 砼拌合机 JS500 2 良好 四、施工工艺流程 一)C20 砼盖板 1、基础面处理 1)基础开挖时预留20cm 保护层,待混凝土浇筑前进行挖除并整平
2)在基础面上浇筑混凝土前,清理基础面上的乱石及杂物,以符合设计要求
2、模板工程 根据本工程的施工特点采用钢模板,施工过程中严格按施工规范施工、控制
1)模板施工方法及质量要求 ①施工准备 由于模板对砼质量有直接影响,所以立模前要对模板进行挑选,然后按使用部位分类编号,妥善保管
模板表面应光洁平整,自身应无变形
模板使用前(新模板除外),对模板均要进行整修、脱模处理(涂刷脱模剂)
将立模所需工具(如线锤、扳手、等)及材料(如模板、围柃、散木板、铅丝等)准备齐全

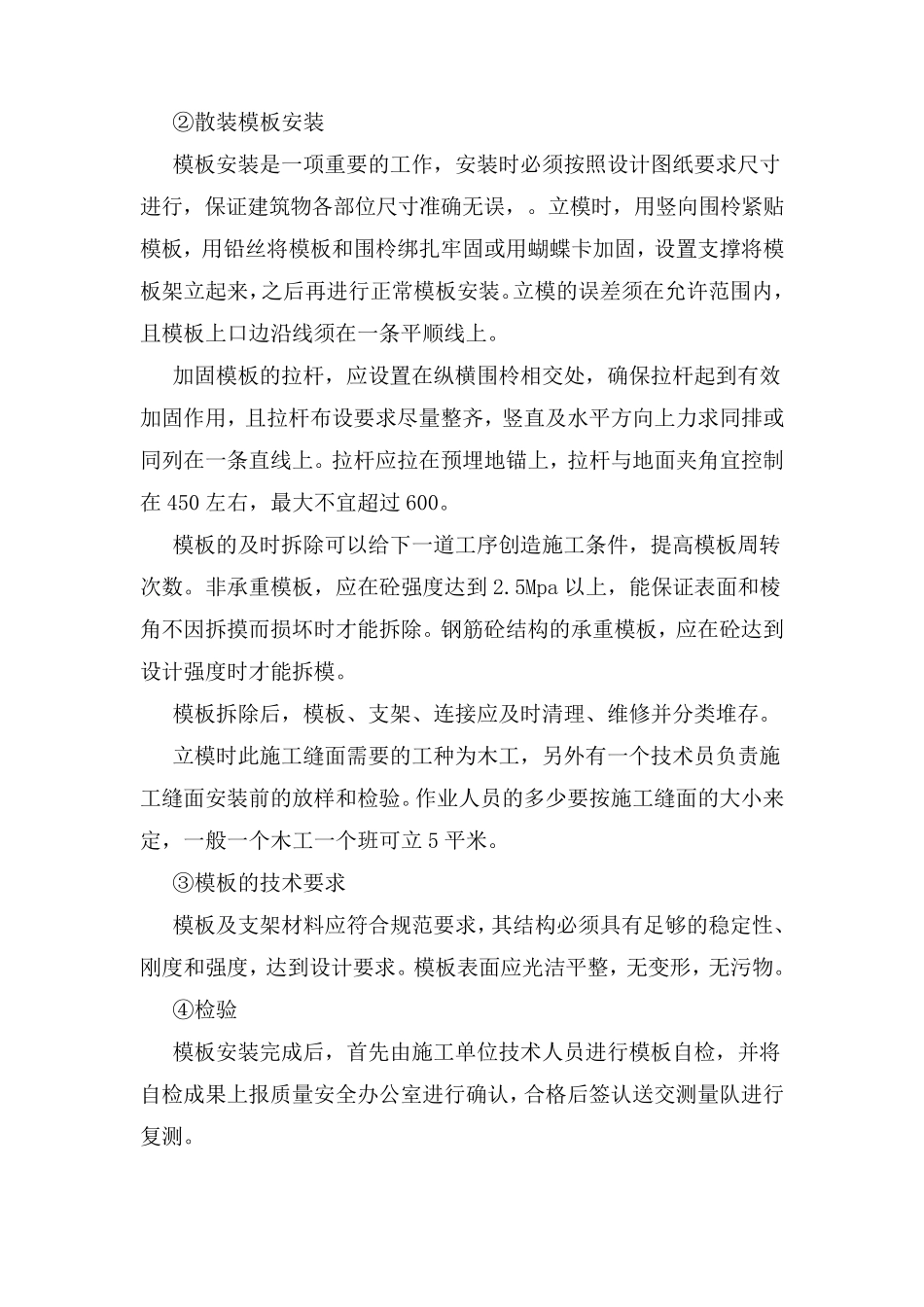

安装前要按设计图纸测量放样,然后由施工技术人员详细向作 业人员进行施工技术交 底 ,让 作 业 人员了 解 如何 按照 测量放样单 立模,并清楚 立模所要求达 到 的精 度
