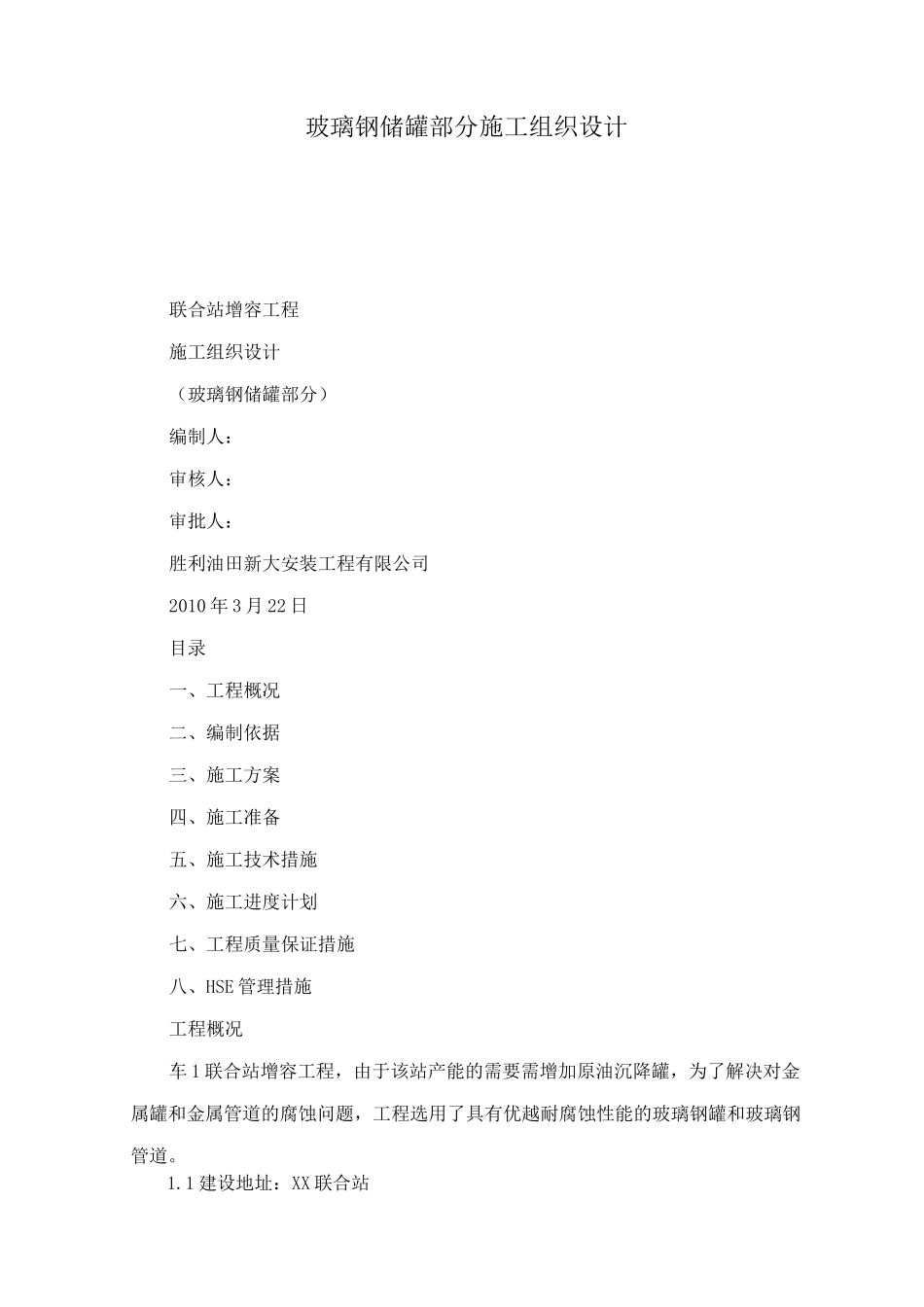

玻璃钢储罐部分施工组织设计联合站增容工程施工组织设计(玻璃钢储罐部分)编制人:审核人:审批人:胜利油田新大安装工程有限公司2010 年 3 月 22 日目录一、工程概况二、编制依据三、施工方案四、施工准备五、施工技术措施六、施工进度计划七、工程质量保证措施八、HSE 管理措施工程概况车 1 联合站增容工程,由于该站产能的需要需增加原油沉降罐,为了解决对金属罐和金属管道的腐蚀问题,工程选用了具有优越耐腐蚀性能的玻璃钢罐和玻璃钢管道
1 建设地址:XX 联合站1

2 建设性质:改造扩建1
3 建设用地:原有站址1
4 工程内容程量一览表序号名称规格及型号单位数量备注 11000m3 玻璃钢罐 DN11500X10725 座 1二、编制依据2
1 施工蓝图2
2 标准规范《玻璃纤维增强热固性树脂现场缠绕立式储罐》Q/SH10201798—2007《纤维缠绕增强塑料贮罐》JC/T58—1995《纤维缠绕玻璃钢耐腐蚀管道施工及验收规范》Q/SL1287—1997《现场设备、工业管道焊接工程施工及验收规范》GB50236—98《石油天然气站内工艺管道工程施工及验收规范》SY0402--2000油气田地面管线和设备涂色标准》SY/T0043—2006油田集输管道施工及验收规范》SY0422—97建筑工程施工质量验收统一标准》GB50300—2001三、施工方案3
1 总体施工方案施工时遵循以下总体方案:先地下、后地上;先土建,后安装;先基础,后设备安装;先设备安装,后工艺管道安装;特殊情况应视具体情况而定
2 玻璃钢罐安装工程玻璃钢罐采用工艺先进的微控现场缠绕设备,在现场进行缠绕;罐顶预制后在现场进行组装,然后进行构件、爬梯、配管安装;最后进行充水试验
四、施工准备4
1 人员准备组织成立工程项目部

成员名单职务姓名项目经理技术负责人施工负责人电工起重工质检员安全员主要职责项
