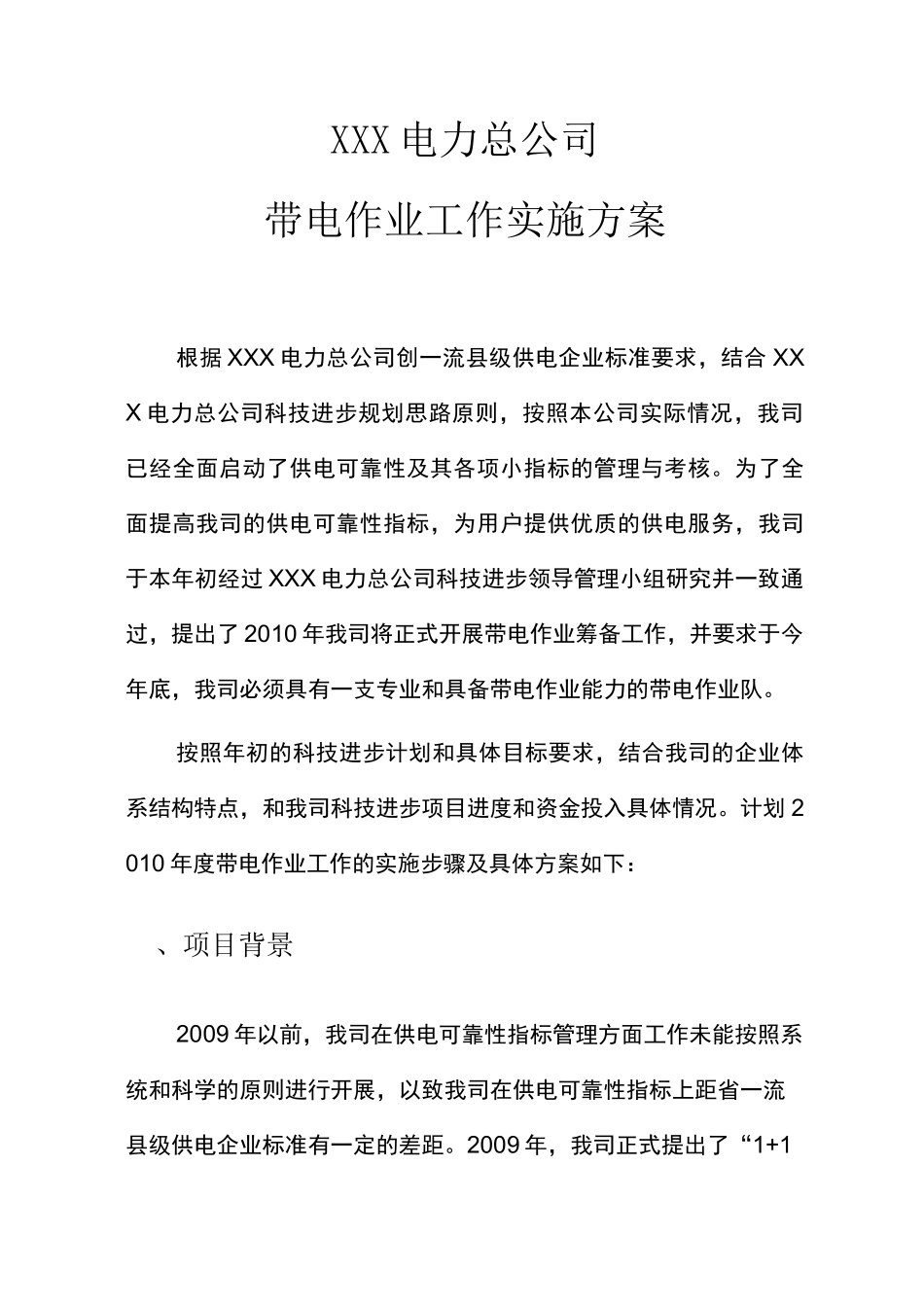

XXX 电力总公司带电作业工作实施方案审批:审核:二^_编制:______二。一。年二月二^一日XXX 电力总公司带电作业工作实施方案根据 XXX 电力总公司创一流县级供电企业标准要求,结合 XXX 电力总公司科技进步规划思路原则,按照本公司实际情况,我司已经全面启动了供电可靠性及其各项小指标的管理与考核。为了全面提高我司的供电可靠性指标,为用户提供优质的供电服务,我司于本年初经过 XXX 电力总公司科技进步领导管理小组研究并一致通过,提出了 2010 年我司将正式开展带电作业筹备工作,并要求于今年底,我司必须具有一支专业和具备带电作业能力的带电作业队。按照年初的科技进步计划和具体目标要求,结合我司的企业体系结构特点,和我司科技进步项目进度和资金投入具体情况。计划 2010 年度带电作业工作的实施步骤及具体方案如下:、项目背景2009 年以前,我司在供电可靠性指标管理方面工作未能按照系统和科学的原则进行开展,以致我司在供电可靠性指标上距省一流县级供电企业标准有一定的差距。2009 年,我司正式提出了“1+1+1”的企业标准化建设推进计划,从 2009 年开始,我司全面按照国家电网的标准要求自己,与同级和上级的先进管理模式对接严格按照省电力公司 A2 标准对我司管理模式和管理体系进行标准化转变,并且在 2011 年全面进入省一流县级供电企业标准化发展轨道。按照我司发展计划和实施路线的确立,XXX 电力总公司科技进步管理领导小组根据 XXX 电力总公司创一流县级供电企业标准要求,结合 XXX 电力总公司科技进步规划思路原则,按照本公司实际情况,全面启动了供电可靠性及其各项小指标的管理与考核。从多方面加强优质服务管理。我司于本年初经过 XXX 电力总公司科技进步领导管理小组硏究并一致通过,提出了 2010 年我司将正式开展带电作业筹备工作,并要求于今年底,我司必须具有一支专业和具备带电作业能力的带电作业队。二、XXX 电网现状1、35KV 网架结构XXX 公司网络建设相对滞后,目前我网的最高电压等级仍为35KV,现共有 35KV 线路 15 条,连 2010 年将建成的河洪线总长 180・2km。全网主要存在电源单一、线路少联络、结构不合理、和线路满载过载、老化严重、电能质量差和供电可靠性差等问题。35KV 七神 I、口线:为 35KV 城郊变电站的电源引入线;35KV七江线:为 35KV 江南变电站的电源引入线,此三条电源引入线的可靠运行对于 XXX 电网意义重大。35KV 神罗线:为罗家滩...
