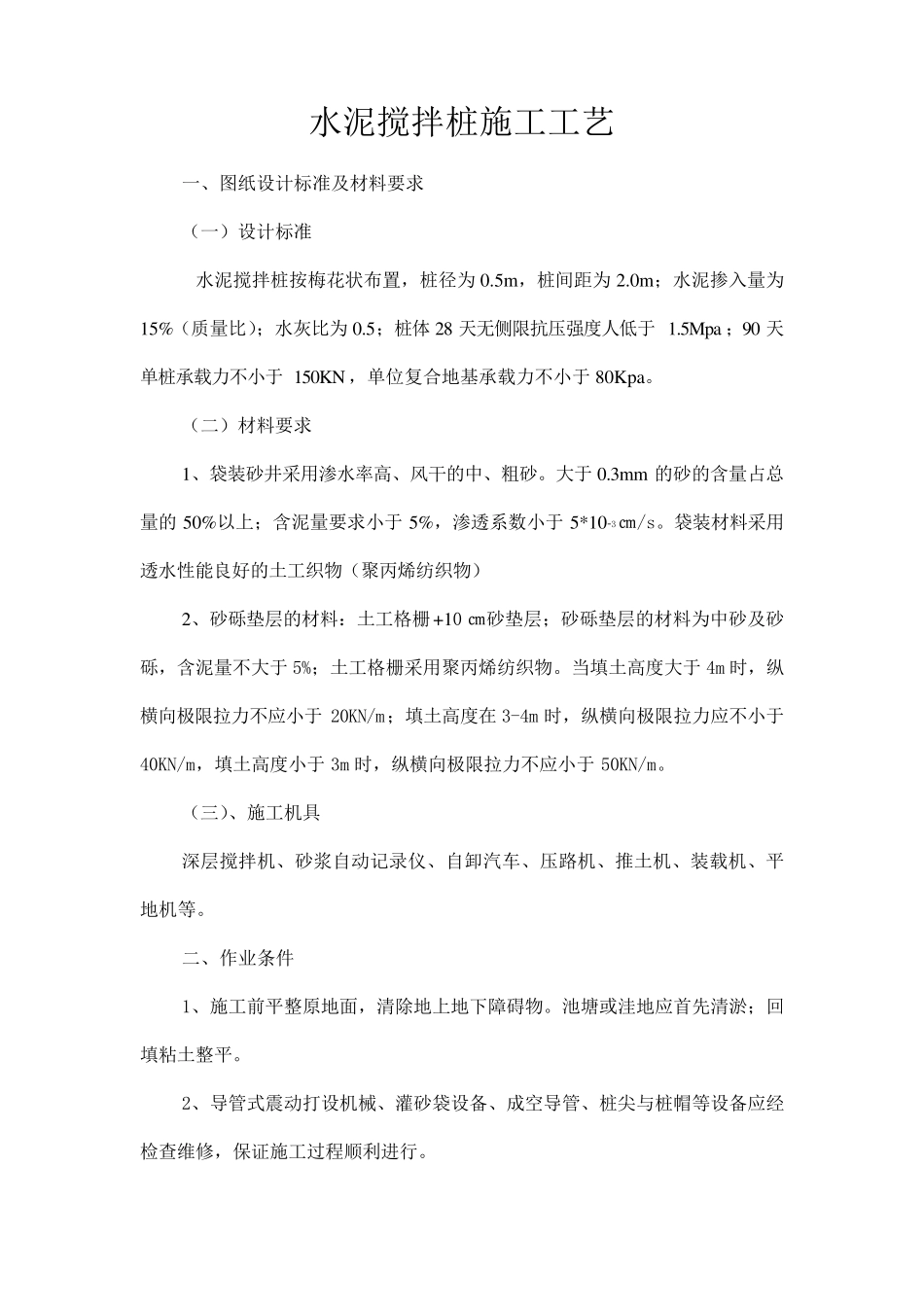

水泥搅拌桩施工工艺 一、图纸设计标准及材料要求 (一)设计标准 水泥搅拌桩按梅花状布置,桩径为 0
5m,桩间距为 2
0m;水泥掺入量为15%(质量比);水灰比为 0
5;桩体 28 天无侧限抗压强度人低于 1
5Mpa ;90 天单桩承载力不小于 150KN ,单位复合地基承载力不小于 80Kpa
(二)材料要求 1、袋装砂井采用渗水率高、风干的中、粗砂
3mm 的砂的含量占总量的 50%以上;含泥量要求小于 5%,渗透系数小于 5*10-3㎝/s
袋装材料采用透水性能良好的土工织物(聚丙烯纺织物) 2、砂砾垫层的材料:土工格栅+10 ㎝砂垫层;砂砾垫层的材料为中砂及砂砾,含泥量不大于 5%;土工格栅采用聚丙烯纺织物
当填土高度大于 4m 时,纵横向极限拉力不应小于 20KN/m;填土高度在 3-4m 时,纵横向极限拉力应不小于40KN/m,填土高度小于 3m 时,纵横向极限拉力不应小于 50KN/m
(三)、施工机具 深层搅拌机、砂浆自动记录仪、自卸汽车、压路机、推土机、装载机、平地机等

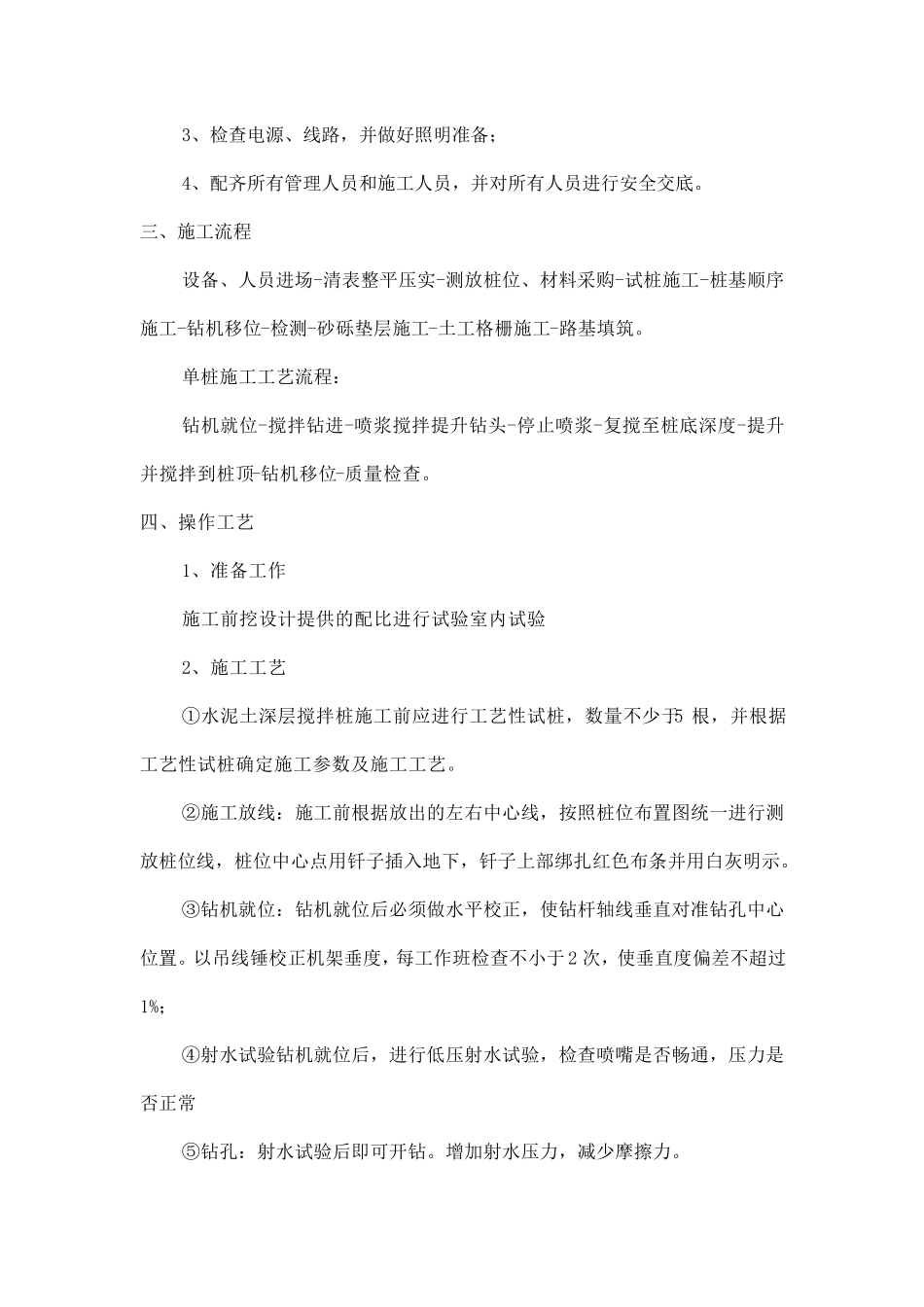

二、作业条件 1、施工前平整原地面,清除地上地下障碍物
池塘或洼地应首先清淤;回填粘土整平
2、导管式震动打 设机械 、灌 砂袋设备 、成 空 导管、桩尖 与 桩帽 等设备 应经检 查 维 修 ,保 证 施工过 程 顺 利 进 行
3、检查电源、线路,并做好照明准备; 4、配齐所有管理人员和施工人员,并对所有人员进行安全交底

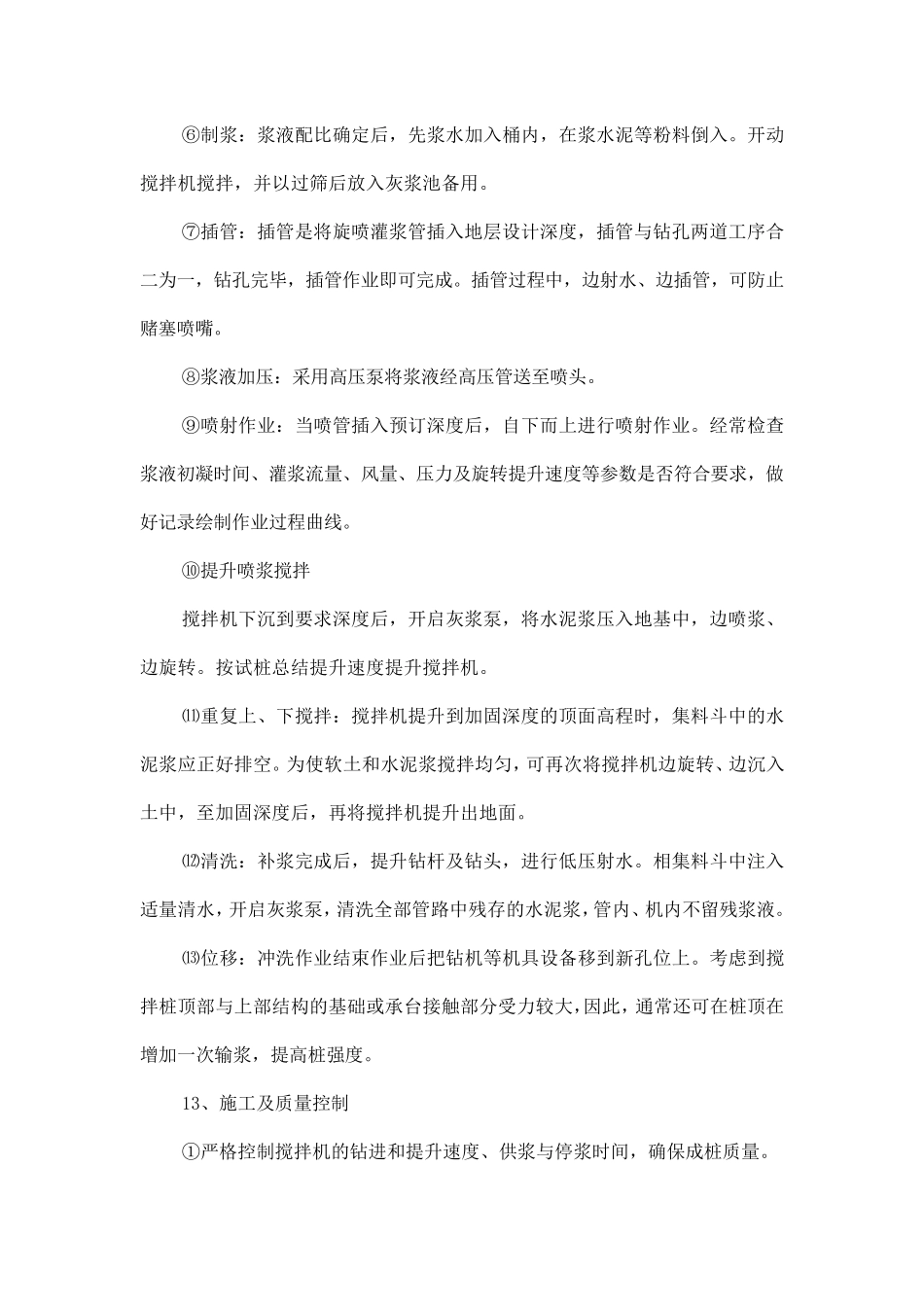

三、施工流程 设备、人员进场-清表整平压实-测放桩位、材料采购-试桩施工-桩基顺序施工-钻机移位-检测-砂砾垫层施工-土工格栅施工-路基填筑
单桩施工工艺流程: 钻机就位-搅拌钻进-喷浆搅拌提升钻头-停止喷浆-复搅至桩底深度-提升并搅拌到桩顶-钻机移位-质量检查
四、操作工艺 1、准备工作 施工前挖设计提供的配比进行试验室内试验 2、
