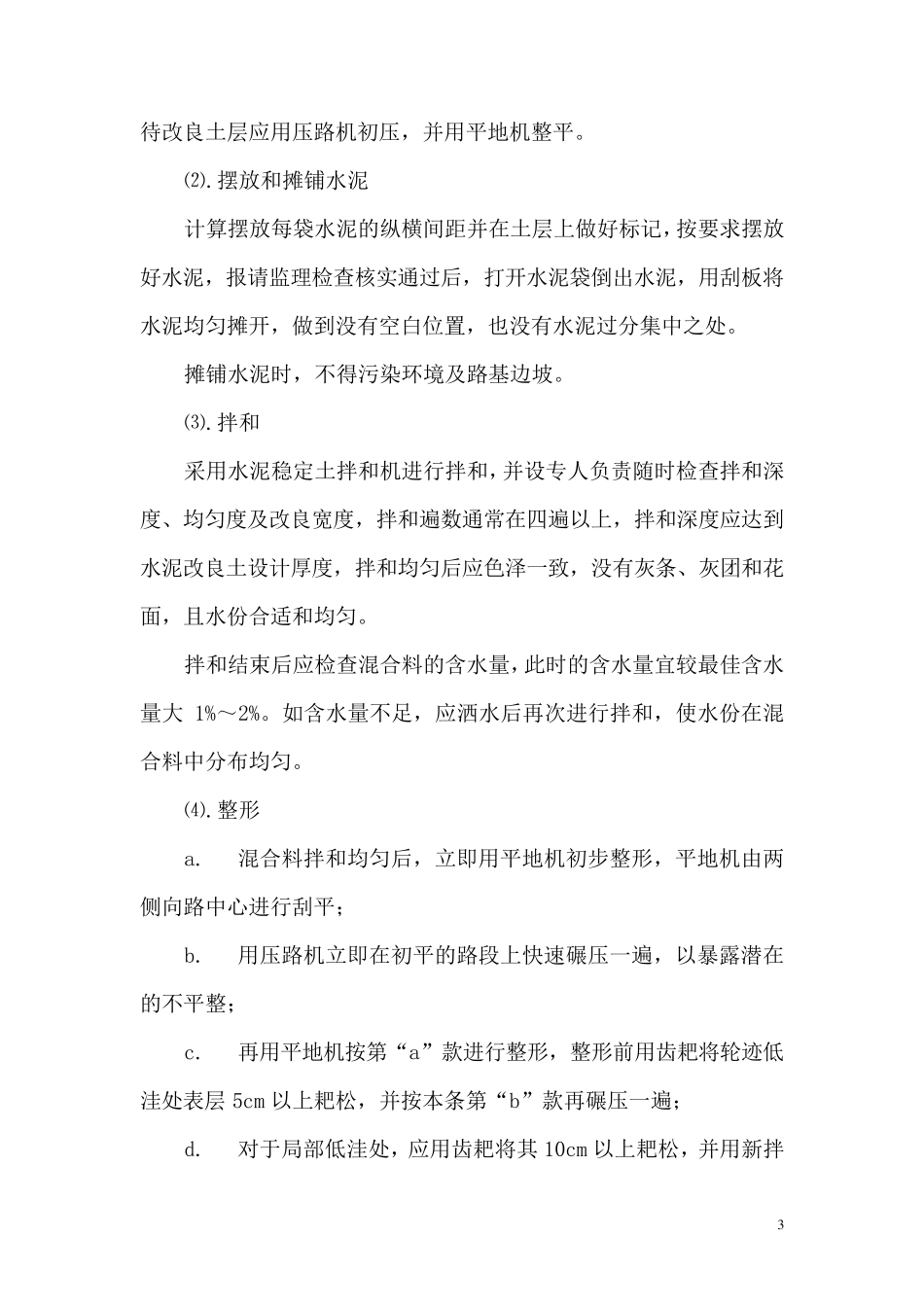

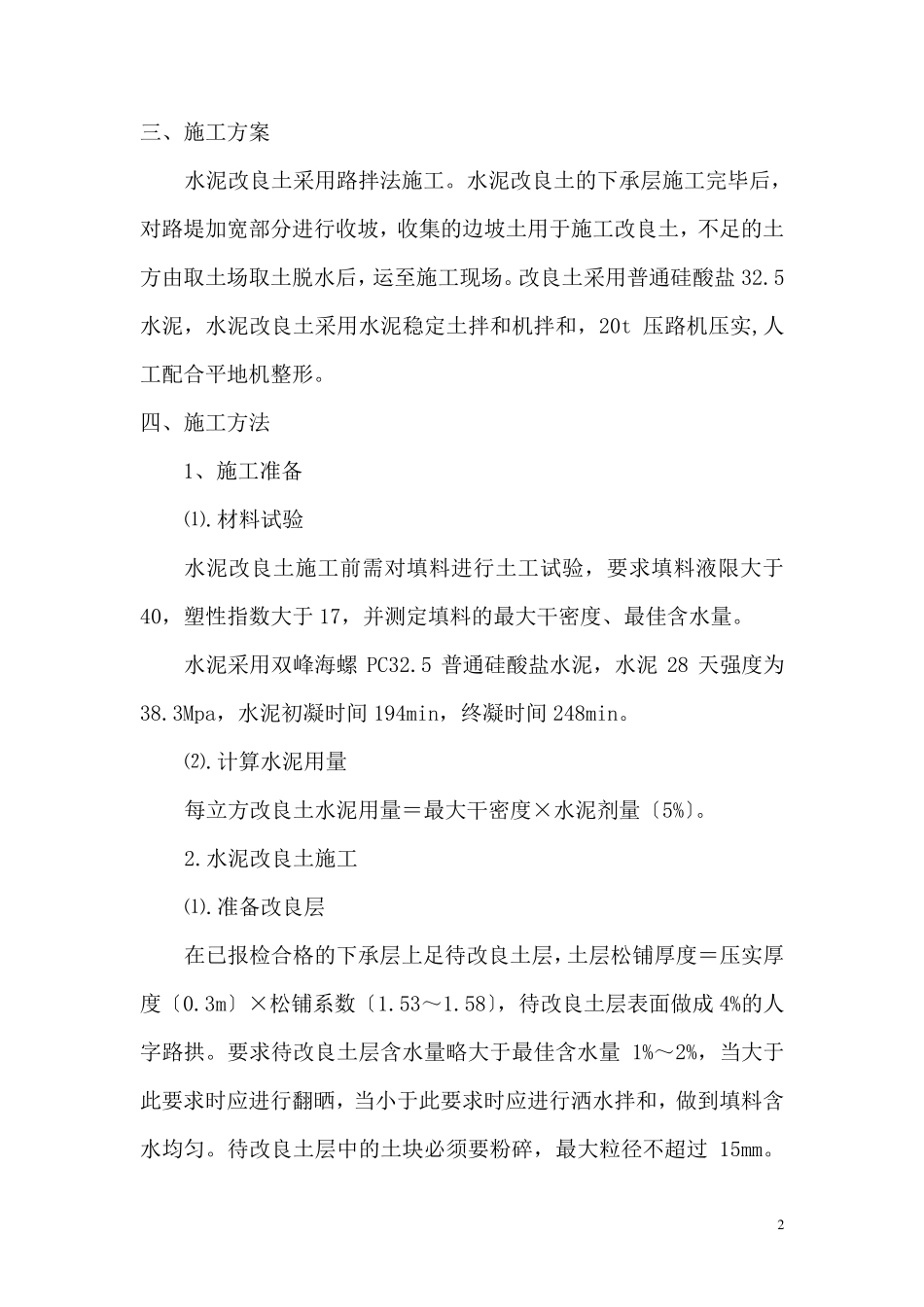

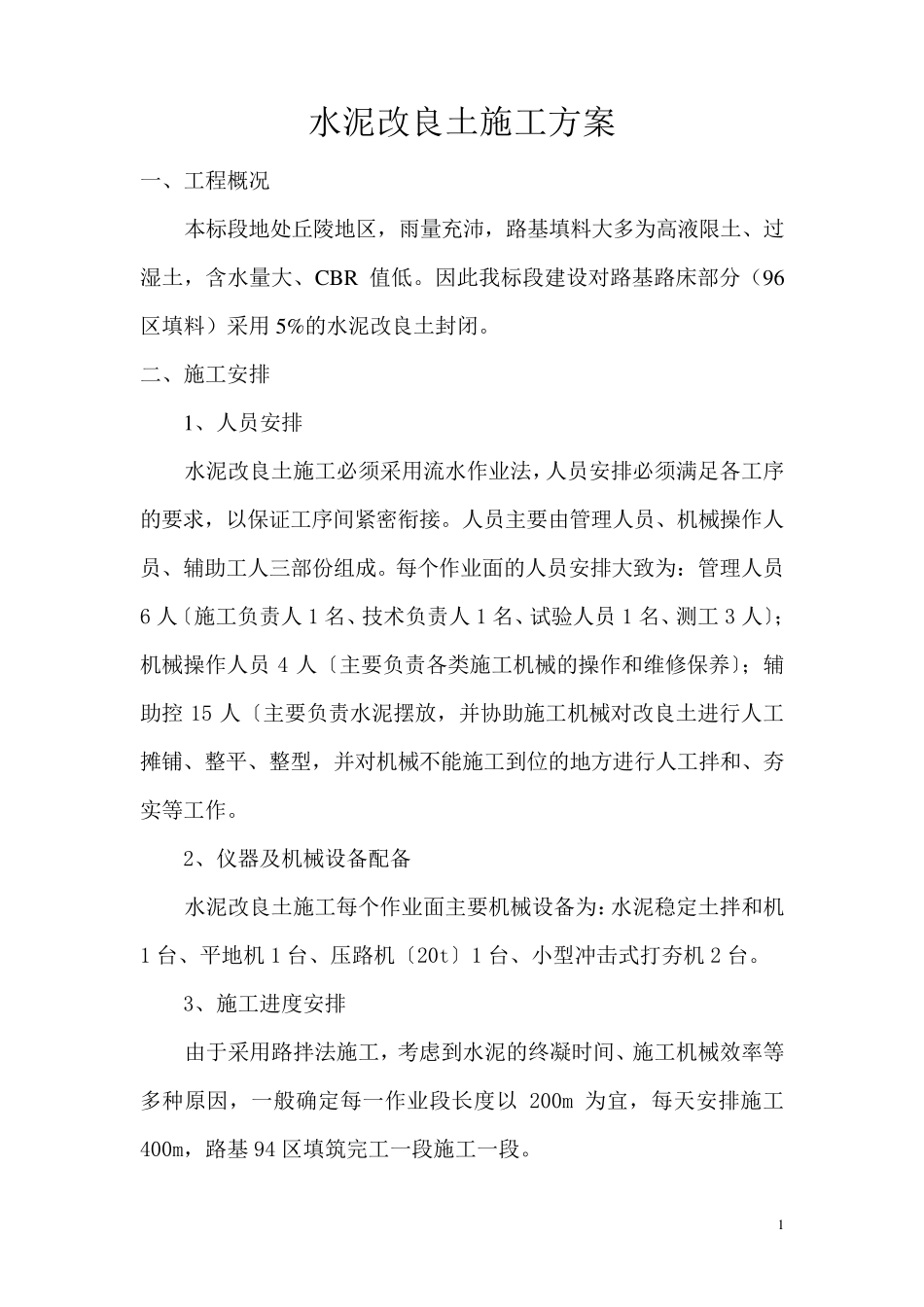

1 水泥改良土施工方案 一、工程概况 本标段地处丘陵地区,雨量充沛,路基填料大多为高液限土、过湿土,含水量大、C B R 值低。因此我标段建设对路基路床部分(96区填料)采用 5%的水泥改良土封闭。 二、施工安排 1、人员安排 水泥改良土施工必须采用流水作业法,人员安排必须满足各工序的要求,以保证工序间紧密衔接。人员主要由管理人员、机械操作人员、辅助工人三部份组成。每个作业面的人员安排大致为:管理人员6 人〔施工负责人 1 名、技术负责人 1 名、试验人员 1 名、测工3 人〕;机械操作人员 4 人〔主要负责各类施工机械的操作和维修保养〕;辅助控 15 人〔主要负责水泥摆放,并协助施工机械对改良土进行人工摊铺、整平、整型,并对机械不能施工到位的地方进行人工拌和、夯实等工作。 2、仪器及机械设备配备 水泥改良土施工每个作业面主要机械设备为:水泥稳定土拌和机1 台、平地机 1 台、压路机〔20t〕1 台、小型冲击式打夯机 2 台。 3、施工进度安排 由于采用路拌法施工,考虑到水泥的终凝时间、施工机械效率 等多种 原 因,一般 确 定每一作业段长 度以 200m 为宜 ,每天 安排施工400m,路基 94 区填筑 完 工一段施工一段。 2 三、施工方案 水泥改良土采用路拌法施工。水泥改良土的下承层施工完毕后,对路堤加宽部分进行收坡,收集的边坡土用于施工改良土,不足的土方由取土场取土脱水后,运至施工现场。改良土采用普通硅酸盐32.5水泥,水泥改良土采用水泥稳定土拌和机拌和,20t 压路机压实,人工配合平地机整形。 四、施工方法 1、施工准备 ⑴.材料试验 水泥改良土施工前需对填料进行土工试验,要求填料液限大于40,塑性指数大于17,并测定填料的最大干密度、最佳含水量。 水泥采用双峰海螺PC32.5 普通硅酸盐水泥,水泥28 天强度为38.3Mpa,水泥初凝时间194min,终凝时间248min。 ⑵.计算水泥用量 每立方改良土水泥用量=最大干密度×水泥剂量〔5%〕。 2.水泥改良土施工 ⑴.准备改良层 在已报检合格的下承层上足待改良土层,土层松铺厚度=压实厚度〔0.3m〕×松铺系数〔1.53~1.58〕,待改良土层表面做成 4%的人字路拱。要求待改良土层含水量略大于最佳含水量1%~2%,当大于此要求时应进行翻晒,当小于此要求时应进行洒水拌和,做到填料含水均匀。待改良土层中的土块必须要粉碎,最大粒径不超过 15mm。 3 待 改 良 土 层 应 用 压 路 机 初 压 , 并 ...
