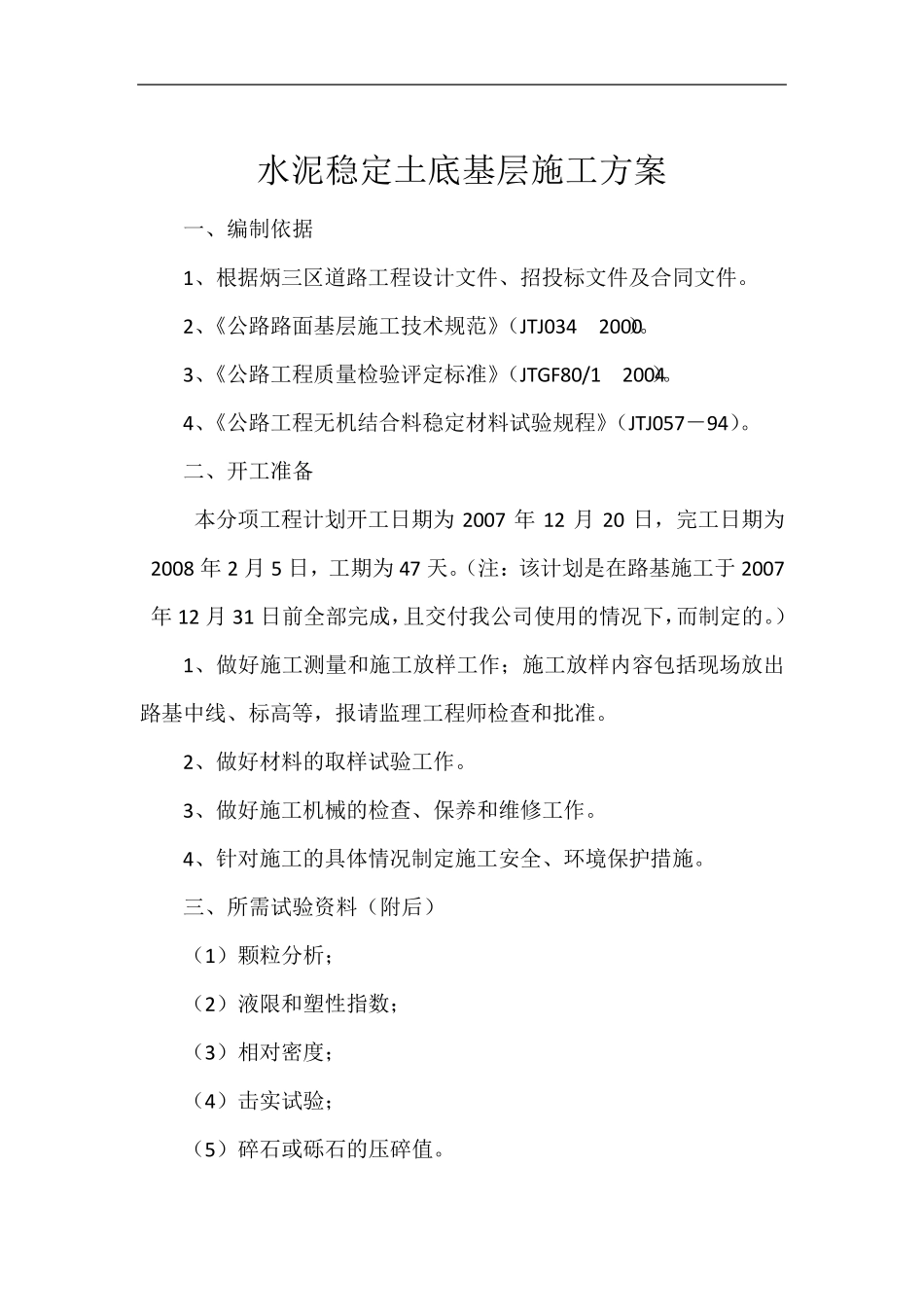

水泥稳定土底基层施工方案 一、编制依据 1、根据炳三区道路工程设计文件、招投标文件及合同文件
2、《公路路面基层施工技术规范》(JT J034-2000)
3、《公路工程质量检验评定标准》(JT GF80/1-2004)
4、《公路工程无机结合料稳定材料试验规程》(JT J057-94)
二、开工准备 本分项工程计划开工日期为 2007 年 12 月 20 日,完工日期为2008 年 2 月 5 日,工期为 47 天
(注:该计划是在路基施工于 2007年 12 月 31 日前全部完成,且交付我公司使用的情况下,而制定的
) 1、做好施工测量和施工放样工作;施工放样内容包括现场放出路基中线、标高等,报请监理工程师检查和批准
2、做好材料的取样试验工作
3、做好施工机械的检查、保养和维修工作
4、针对施工的具体情况制定施工安全、环境保护措施

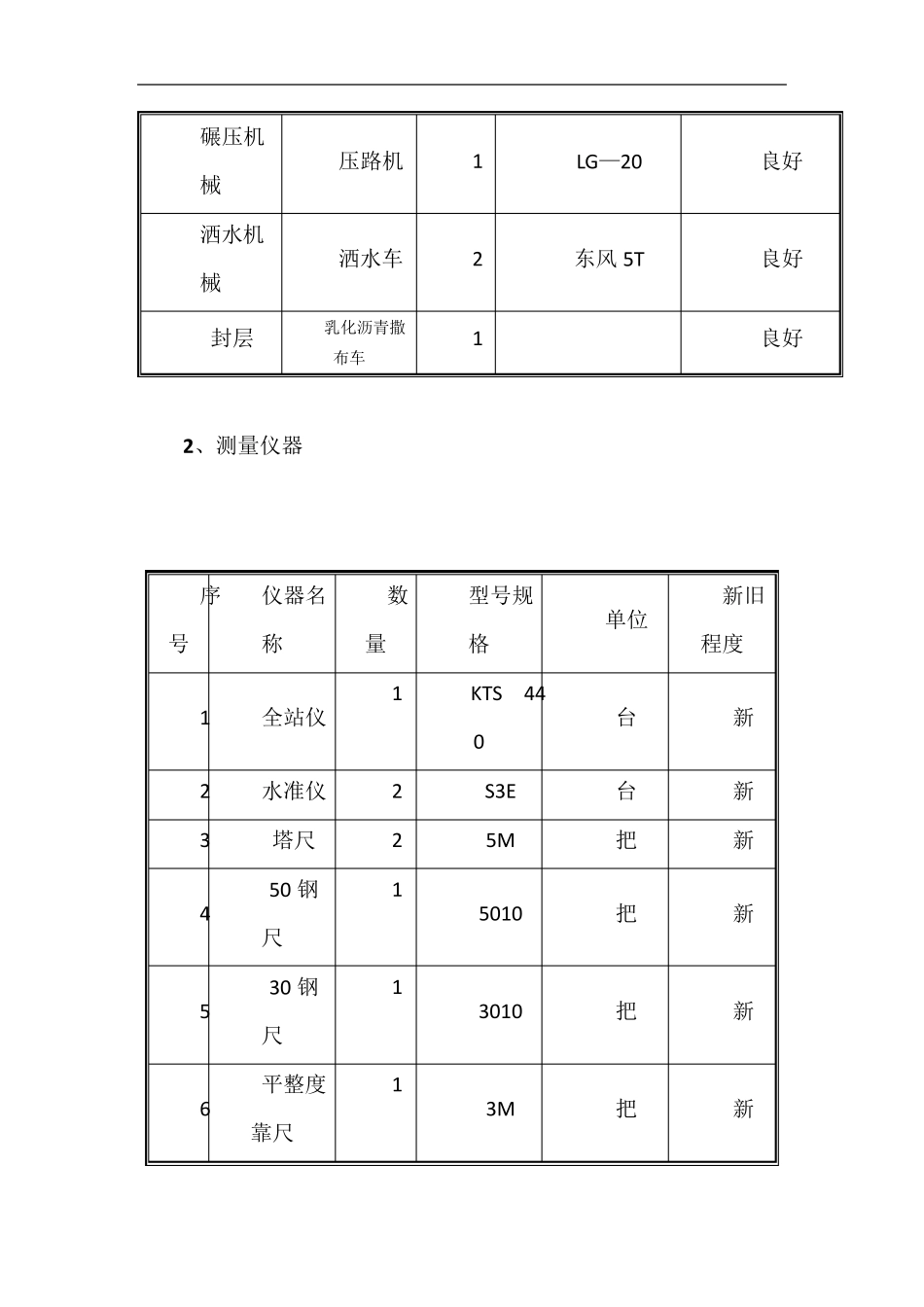

三、所需试验资料(附后) (1)颗粒分析; (2)液限和塑性指数; (3)相对密度; (4)击实试验; (5)碎石或砾石的压 碎值

四、导线点、水准点布设和测量放样 根据《路基断面图》用全站仪放出中、边桩,用水准仪测量出中桩、边桩标高
五、试验段人员组织机构 为加强施工指导和总结,我们专门成立了试验段施工小组,具体人员是: 组 长: 陈裕利 副 组 长:王 体 施工负责人: 杨小强 试验负责人:李银付 测量负责人: 杨小强 质检负责人:王 体 机务负责人: 冯 勇 普 工: 60 人 六、施工机械配置 根据实际情况选用以下机械设备及试验和测量仪器: 1 、试验段机械设备配置表 机械种类 设备名称 数量 型号规格 主要性能 指标 运输机械 自卸车 7 东风 15T 良好 拌和机械 拌合机 2 JS500 良好 碾压机械 压路机 1 胶轮 XP261 良好 碾压机械 压路机 1 LG—20 良好 洒水机械 洒水车 2 东
