管道工程施工措施 本着先地下后地上,先主体后附属的施工原则,安排各分项工程的施工
先是清表、垃圾清运区域内的障碍物的清除,并全部外运出场
然后,进行污水管道的开挖、埋管等一系列工作
污水管道施工在井点降水、开挖、管道基础、埋管、窨井及回填等工序上形成流水作业
1、室外管线施工测量 1、施工测量放线 1
1 对于管道轴线、高程的测量仪器选用全站仪、经纬仪和自动水准仪
所有测量仪器应经过校验合格后方可使用
2 依据设计单位提供的平面控制网点和有关水准网点的位置、编号及坐标和高程数据,建立测量导线控制点,以便确定管道的轴线和高程
导线控制点应设在永久性构筑物上
3 依据测量导线控制点及设计施工平面图上标明的管道位置,用全站仪在地面上定出管道轴线或转折点,向外延伸一定距离在地面上钉出控制座标桩;再用水平仪在管道变坡点栽上水平桩
并在座标桩和水平桩处设龙门板
4 根 据管沟 中 心 与 宽 度 ,在龙门板上钉上三 个 钉子 ,标出管沟 中 心 与 边线,然后拉 线于钉子 上,并在板上标出挖沟 的深 度
最 后用白 灰 沿 着线绳 放出开挖线( 坡度 的边 沿 线上)
5 管道中 线定位完 成后,应按 施工用地的范 围 对地上、下障碍物进行核查
并在施工图纸 中 标出测得 的数据资 料 ,应存 档
6 管道试 压 前 ,应对管道系统 的三 通 、弯 头 、管井等部位的座标、高程进行复 测,并按 节 点编号,据实 填写 测量成果 记 录 ,作为 竣 工原始 资 料

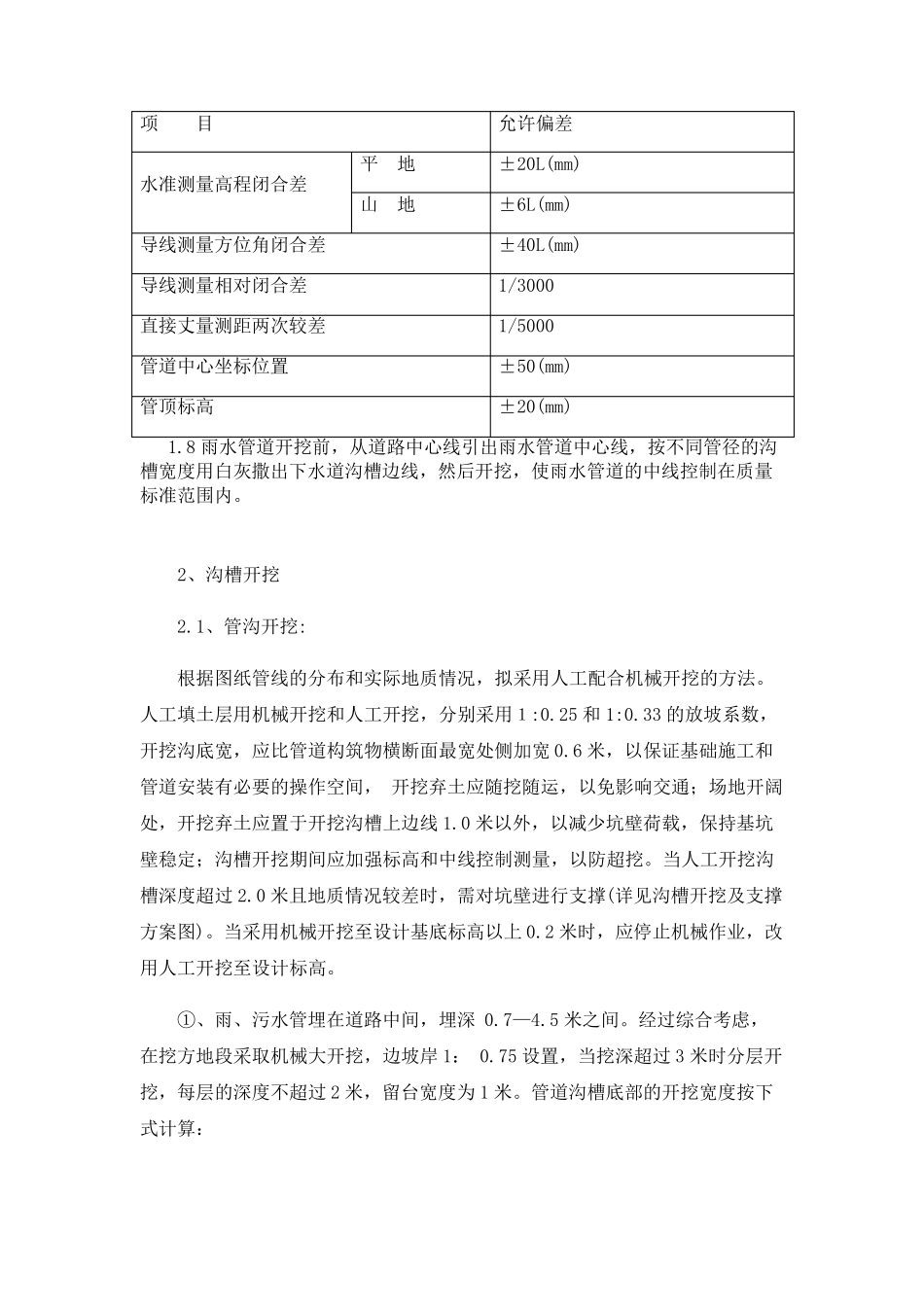

7 施工测量允 许 偏 差 须 符 合下表的规 定
