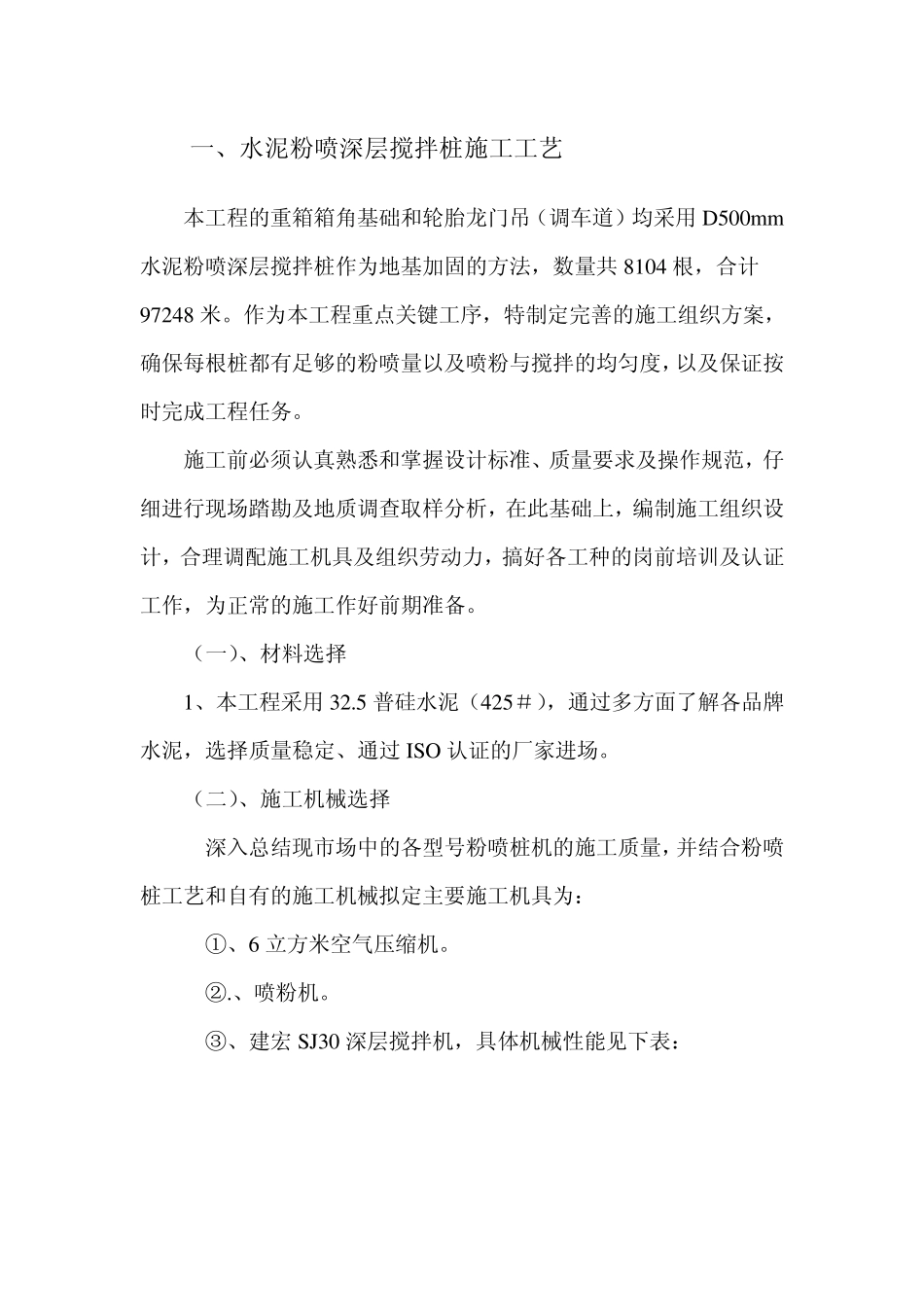

一、水泥粉喷深层搅拌桩施工工艺 本工程的重箱箱角基础和轮胎龙门吊(调车道)均采用 D500m m水泥粉喷深层搅拌桩作为地基加固的方法,数量共 8104 根,合计97248 米
作为本工程重点关键工序,特制定完善的施工组织方案,确保每根桩都有足够的粉喷量以及喷粉与搅拌的均匀度,以及保证按时完成工程任务
施工前必须认真熟悉和掌握设计标准、质量要求及操作规范,仔细进行现场踏勘及地质调查取样分析,在此基础上,编制施工组织设计,合理调配施工机具及组织劳动力,搞好各工种的岗前培训及认证工作,为正常的施工作好前期准备
(一)、材料选择 1、本工程采用 32
5 普硅水泥(425#),通过多方面了解各品牌水泥,选择质量稳定、通过ISO 认证的厂家进场
(二)、施工机械选择 深入总结现市场中的各型号粉喷桩机的施工质量,并结合粉喷桩工艺和自有的施工机械拟定主要施工机具为: ①、6 立方米空气压缩机

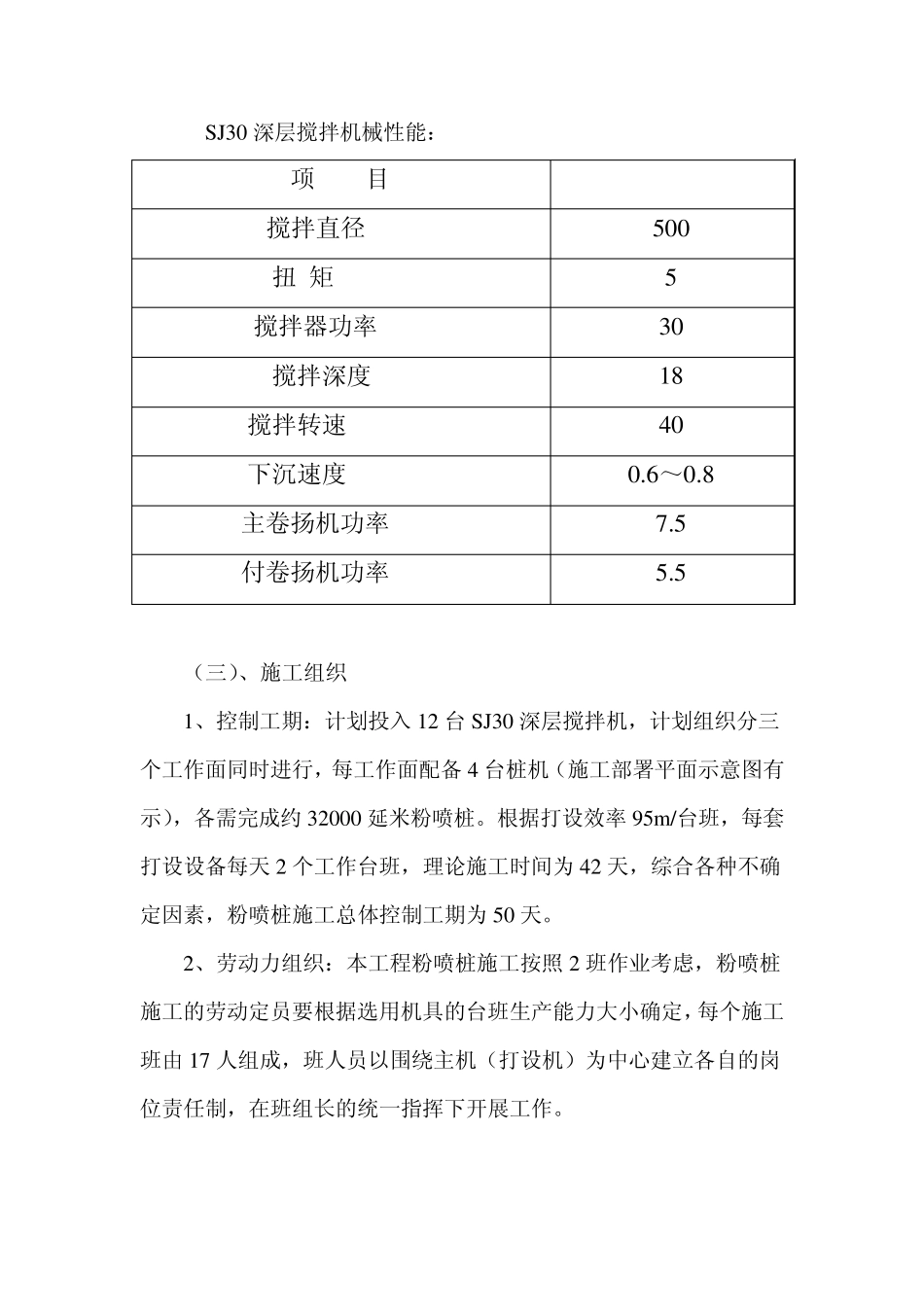

③、建宏 SJ30 深层搅拌机,具体机械性能见下表: SJ30 深层搅拌机械性能: 项 目 SJ30 搅拌直径 mm 500 扭 矩 kn
m 5 搅拌器功率 kw 30 搅拌深度 m 18 搅拌转速 m/min 40 下沉速度 m/min 0
8 主卷扬机功率 kw 7
5 付卷扬机功率 kw 5
5 (三)、施工组织 1、控制工期:计划投入 12 台 SJ30 深层搅拌机,计划组织分三个工作面同时进行,每工作面配备 4 台桩机(施工部署平面示意图有示),各需完成约 32000 延米粉喷桩
根据打设效率95m /台班,每套打设设备每天 2 个工作台班,理论施工时间为 42 天,综合各种不确定因素,粉喷桩施工总体控制工期为 50 天

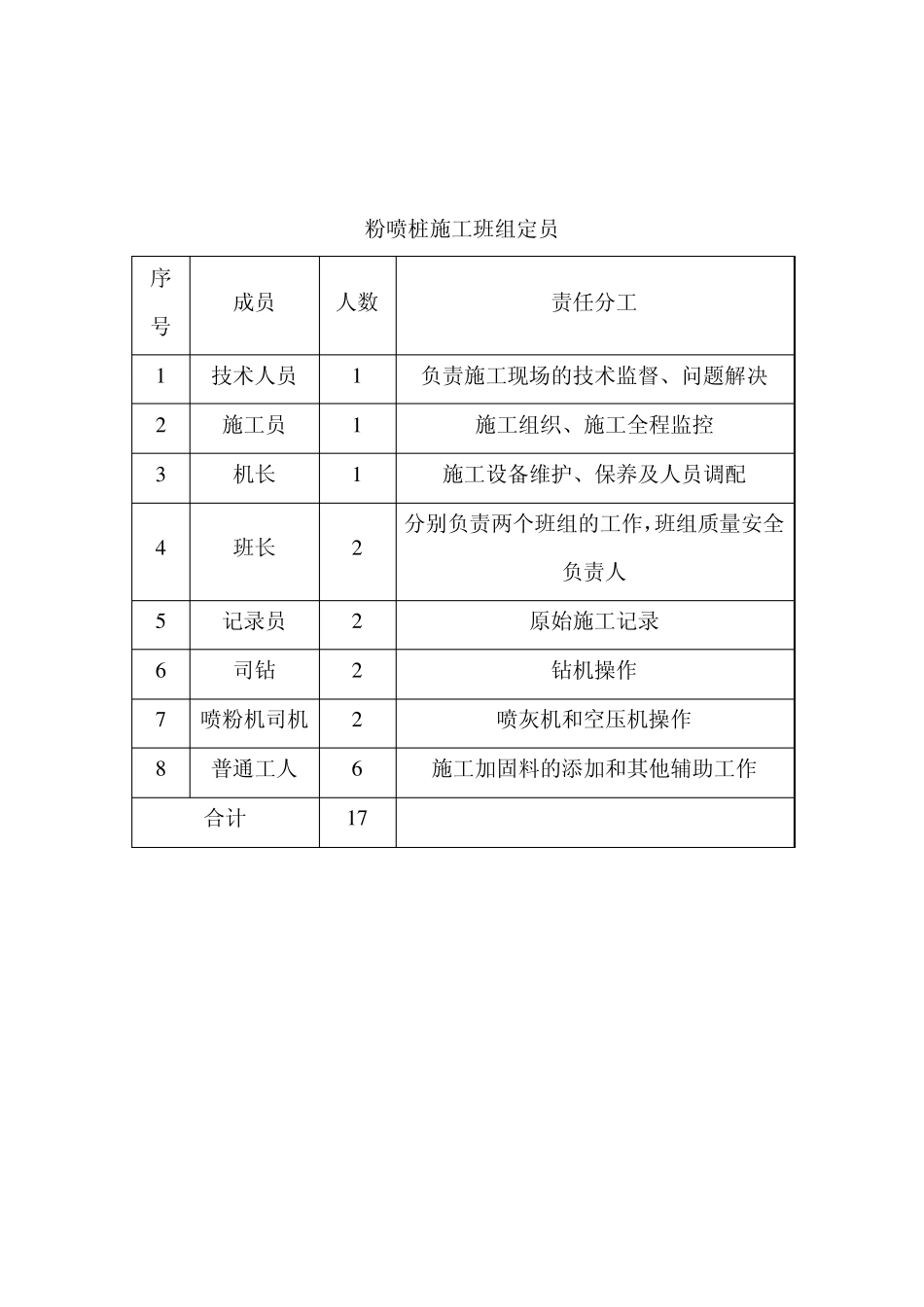

2、劳动力组织:本工程粉喷桩施工按照 2 班作业考虑,粉喷桩施工的劳动定员要根据选用机具的台班生产能力大小确定,每个施工班由 17 人
