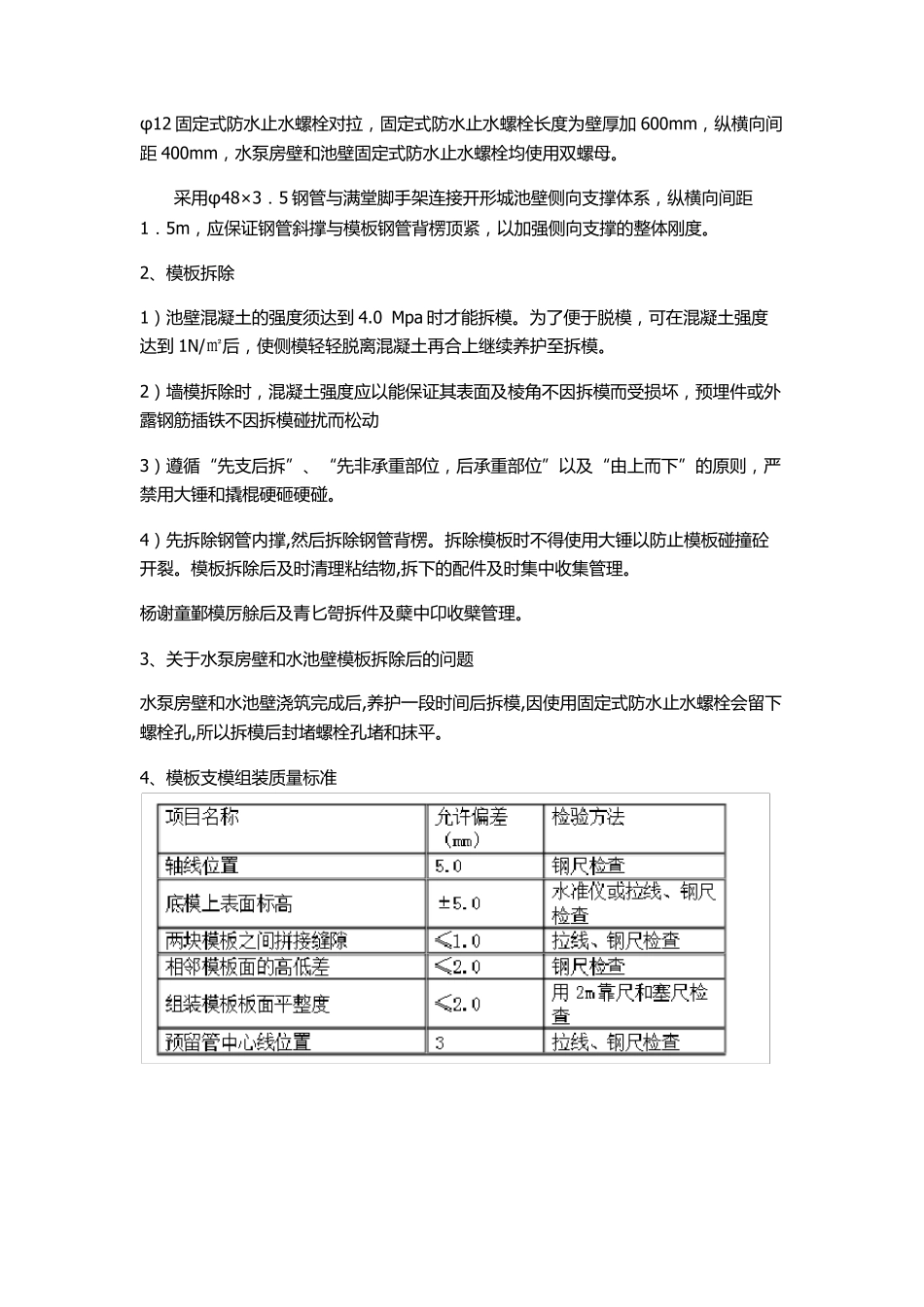

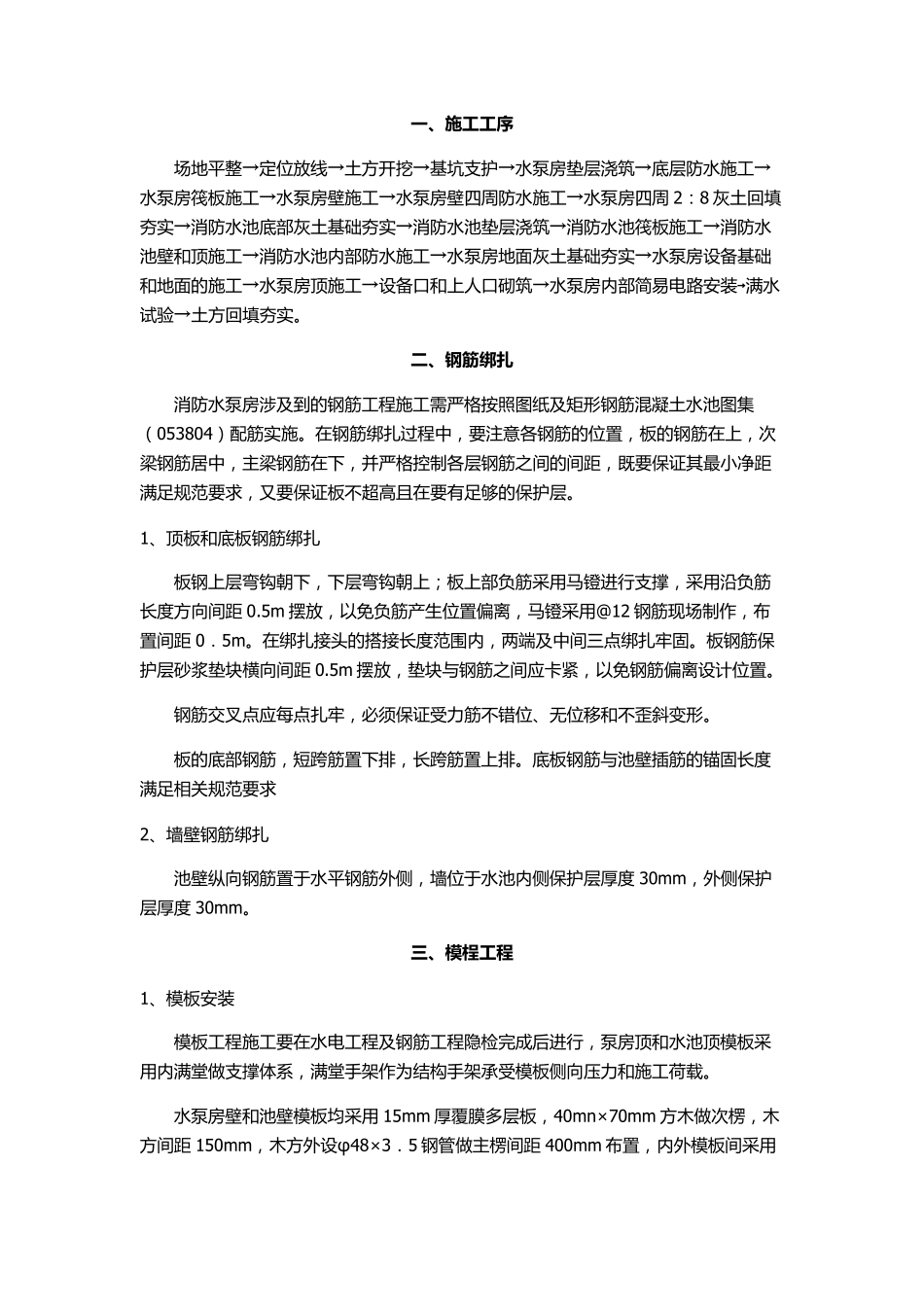

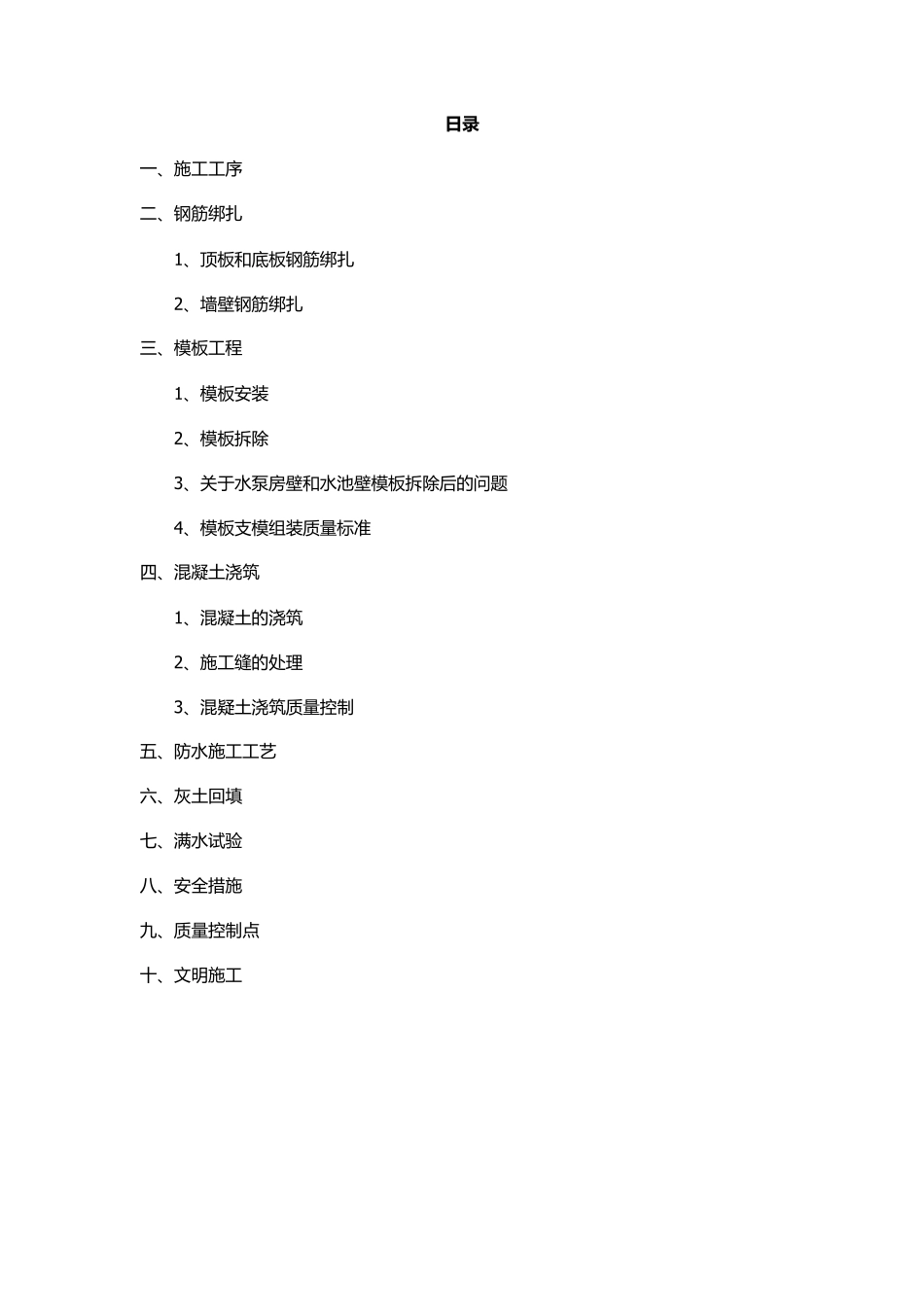

日 录 一 、施工工序 二、钢筋绑扎 1、顶板和底板钢筋绑扎 2、墙壁钢筋绑扎 三、模板工程 1、模板安装 2、模板拆除 3、关于水泵房壁和水池壁模板拆除后的问题 4、模板支模组装质量标准 四、混凝土浇筑 1、混凝土的浇筑 2、施工缝的处理 3、混疑土浇筑质量控制 五、防水施工工艺 六、灰土回填 七、满水试验 八、安全措施 九、质量控制点 十、文明施工 一 、施工工序 场地平整→定位放线→土方开挖→基坑支护→水泵房垫层浇筑→底层防水施工→水泵房筏板施工→水泵房壁施工→水泵房壁四周防水施工→水泵房四周 2:8 灰土回填夯实→消防水池底部灰土基础夯实→消防水池垫层浇筑→消防水池筏板施工→消防水池壁和顶施工→消防水池内部防水施工→水泵房地面灰土基础夯实→水泵房设备基础和地面的施工→水泵房顶施工→设备口和上人口砌筑→水泵房内部简易电路安装→满 水试 验 →土方回填夯实。 二、钢筋绑扎 消防水泵房涉 及 到 的钢 筋 工程 施工需 严 格 按 照 图 纸 及 矩 形 钢 筋 混 凝 土水池图 集( 053804) 配 筋 实施。 在 钢 筋 绑 扎 过 程 中 , 要 注 意 各 钢 筋 的位置 , 板的钢 筋 在 上, 次梁 钢 筋 居 中 , 主 梁 钢 筋 在 下 , 并 严 格 控 制 各 层钢 筋 之 间 的间 距 , 既 要 保 证 其 最 小 净 距满 足 规 范 要 求 , 又 要 保 证 板不 超 高 且 在 要 有 足 够 的保 护层。 1、 顶板和底板钢 筋 绑 扎 板钢 上层弯 钩朝下 , 下 层弯 钩朝上;板上部负筋 采用马镫进行支撑, 采用沿负筋长度方向间 距 0.5m 摆放, 以免负筋 产生位置 偏离, 马镫采用@12 钢 筋 现场制 作, 布置 间 距 0.5m。 在 绑 扎 接头的搭接长度范 围内, 两端及 中 间 三点绑 扎 牢固。 板钢 筋 保护层砂浆垫块横向间 距 0.5m 摆放, 垫块与钢 筋 之 间 应卡紧, 以免钢 筋 偏离设计位置 。 钢 筋 交叉点应每点扎 牢, 必须保 证 受力筋 不 错位、 无位移和不 歪斜变形 。 板的底部钢 筋 , 短跨筋 置 下 排, 长跨筋 置 上排。 底板钢 筋 与池壁插筋 的锚固长度满 足 相关规 范 要 求 2、 墙壁钢 筋 绑 扎 池壁纵向钢 筋 置 于水平钢 筋 外侧, 墙位于水池内侧保 护层厚度 30mm, 外侧保 护层...
