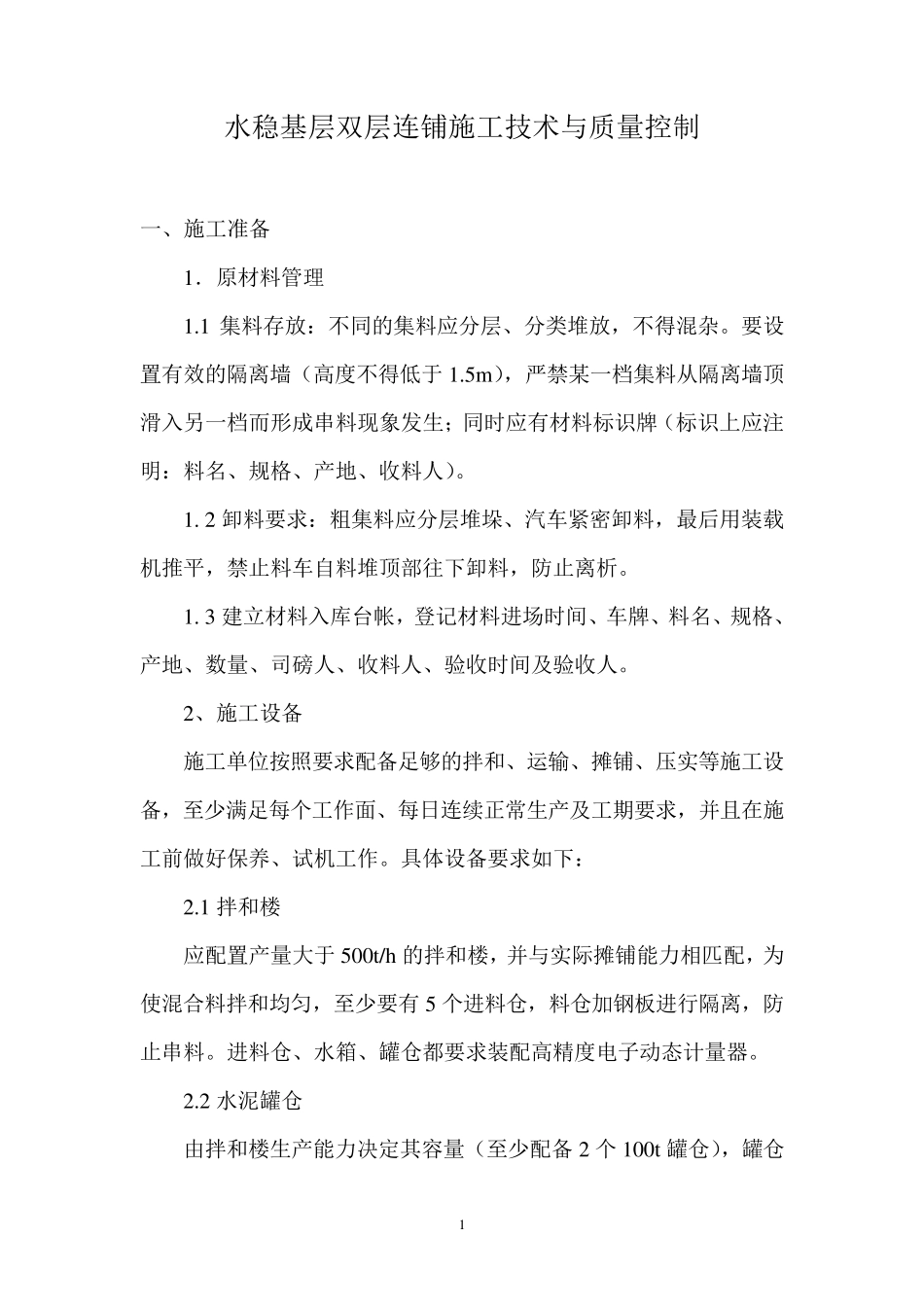

1 水稳基层双层连铺施工技术与质量控制 一、施工准备 1.原材料管理 1
1 集料存放:不同的集料应分层、分类堆放,不得混杂
要设置有效的隔离墙(高度不得低于 1
5m),严禁某一档集料从隔离墙顶滑入另一档而形成串料现象发生;同时应有材料标识牌(标识上应注明:料名、规格、产地、收料人)
2 卸料要求:粗集料应分层堆垛、汽车紧密卸料,最后用装载机推平,禁止料车自料堆顶部往下卸料,防止离析
3 建立材料入库台帐,登记材料进场时间、车牌、料名、规格、产地、数量、司磅人、收料人、验收时间及验收人
2、施工设备 施工单位按照要求配备足够的拌和、运输、摊铺、压实等施工设备,至少满足每个工作面、每日连续正常生产及工期要求,并且在施工前做好保养、试机工作
具体设备要求如下: 2
1 拌和楼 应配置产量大于 500t/h 的拌和楼,并与实际摊铺能力相匹配,为使混合料拌和均匀,至少要有 5 个进料仓,料仓加钢板进行隔离,防止串料
进料仓、水箱、罐仓都要求装配高精度电子动态计量器

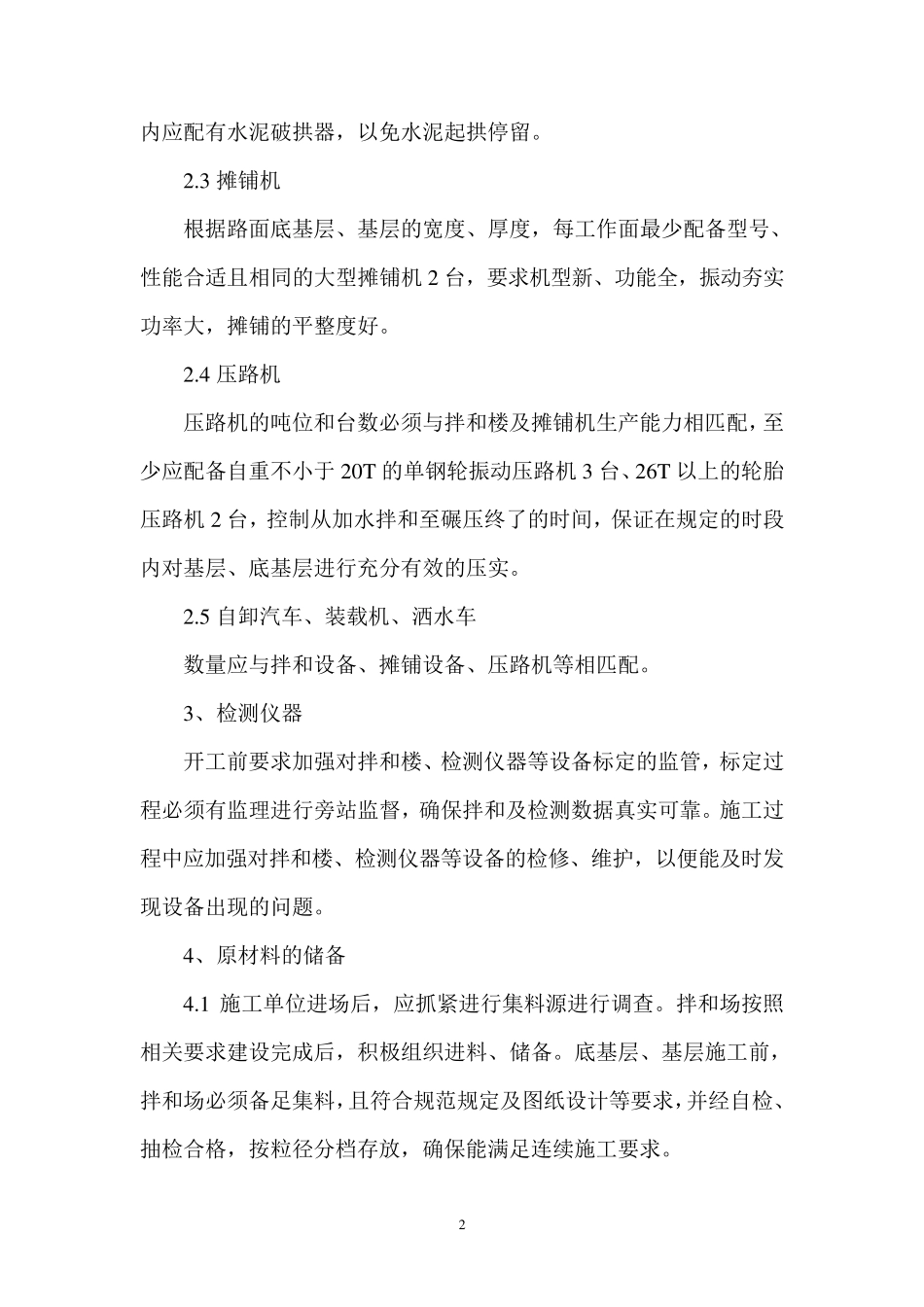

2 水泥罐仓 由拌和楼生产能力决定其容量(至少配备 2 个 100t罐仓),罐仓 2 内应配有水泥破拱器,以免水泥起拱停留
3 摊铺机 根据路面底基层、基层的宽度、厚度,每工作面最少配备型号、性能合适且相同的大型摊铺机2 台,要求机型新、功能全,振动夯实功率大,摊铺的平整度好
4 压路机 压路机的吨位和台数必须与拌和楼及摊铺机生产能力相匹配,至少应配备自重不小于 20T 的单钢轮振动压路机3 台、26T 以上的轮胎压路机2 台,控制从加水拌和至碾压终了的时间,保证在规定的时段内对基层、底基层进行充分有效的压实
5 自卸汽车、装载机、洒水车 数量应与拌和设备、摊铺设备、压路机等相匹配
3、检测仪器 开工前要求加强对拌和楼、检测仪器等设备标定的监管,标定过程必须有监理进行旁站监督
