1 施 工 技 术 交 底 施 工 单 位 名 称 : 南 京 绕 越 高 速 公 路 东 北 段 RY-DB2 标 项 目 部 2012-2-8 工 程名称 南 京 绕 越 高 速 公 路 东 北 段RY-DB2 标 水 稳 层 施 工 施 工 范围 RY-DB2 标 设计文件图号 施 工 部位 水 稳 底 基 层 、 基 层 2 内容:水稳层施工 一、工程概况 南京绕越高速公路RY-DB2 标起讫桩号为:K3+307

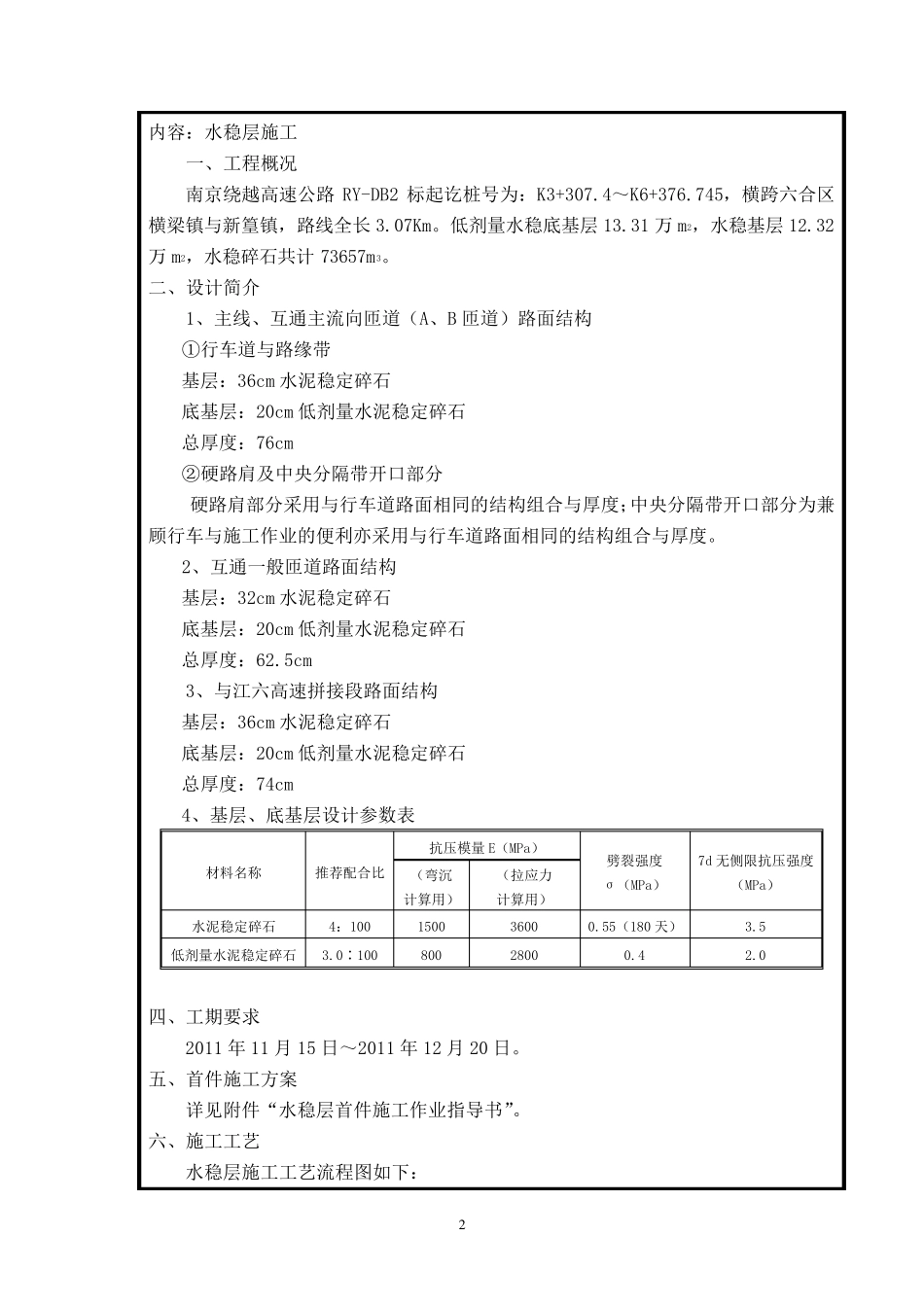

4~K6+376
745,横跨六合区横梁镇与新篁镇,路线全长3
低剂量水稳底基层13
31 万m2,水稳基层12
32万m2,水稳碎石共计73657m3
二、设计简介 1、主线、互通主流向匝道(A、B 匝道)路面结构 ①行车道与路缘带 基层:36cm 水泥稳定碎石 底基层:20cm 低剂量水泥稳定碎石 总厚度:76cm ②硬路肩及中央分隔带开口部分 硬路肩部分采用与行车道路面相同的结构组合与厚度;中央分隔带开口部分为兼顾行车与施工作业的便利亦采用与行车道路面相同的结构组合与厚度
2、互通一般匝道路面结构 基层:32cm 水泥稳定碎石 底基层:20cm 低剂量水泥稳定碎石 总厚度:62
5cm 3、与江六高速拼接段路面结构 基层:36cm 水泥稳定碎石 底基层:20cm 低剂量水泥稳定碎石 总厚度:74cm 4、基层、底基层设计参数表 材料名称 推荐配合比 抗压模量E(MPa) 劈裂强度 σ(MPa) 7d 无侧限抗压强度(MPa) (弯沉 计算用) (拉应力 计算用) 水泥稳定碎石 4:100 1500 3600 0
55(180 天) 3
5 低剂量水泥稳定碎石 3
0∶100 800 2800 0
0 四、工期要求 2011 年11 月15 日~2011 年12 月20 日
五、首件施工方案 详见附件“水稳层首件施工作业指导书”
