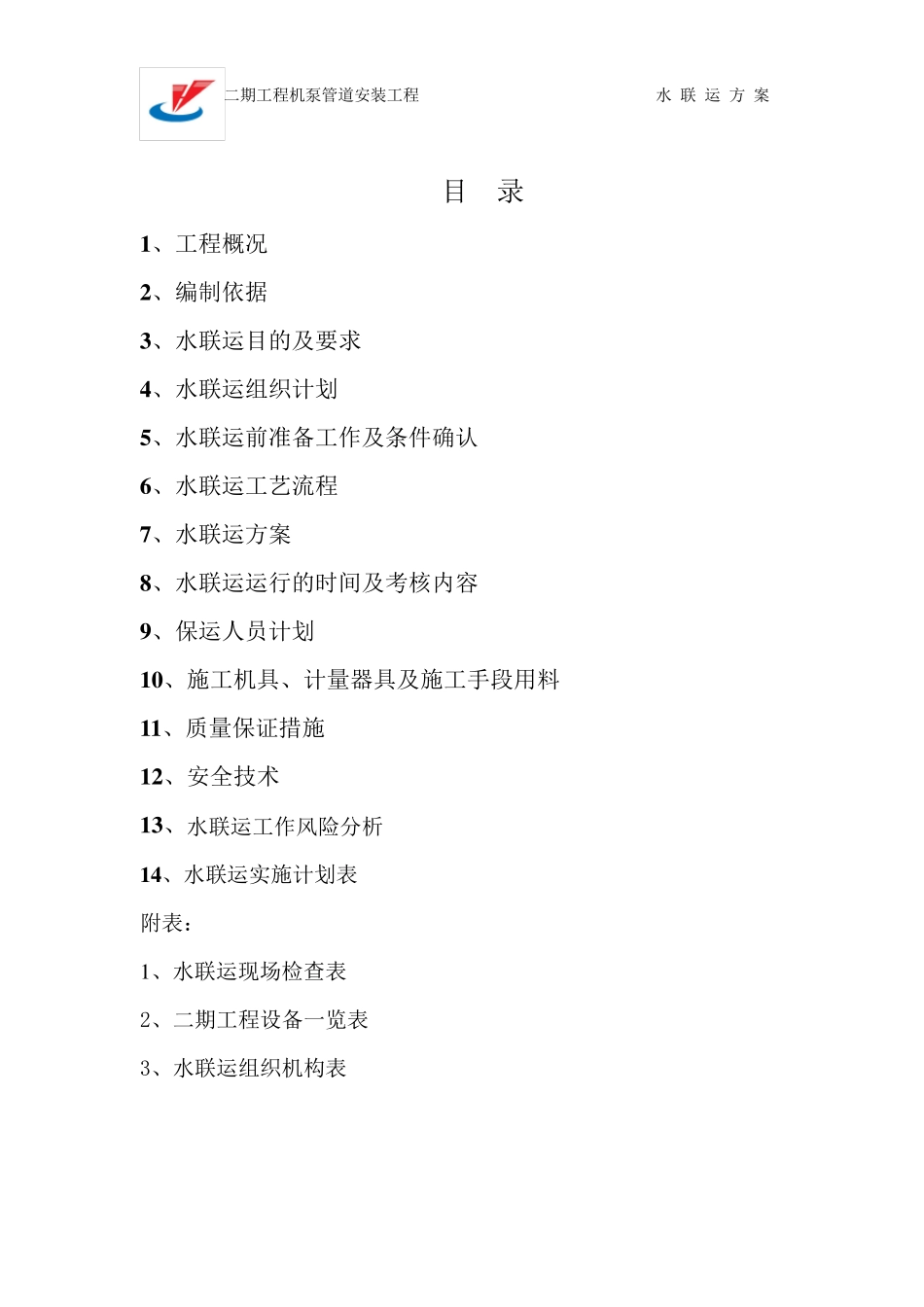

龙口环海石化有限责任公司 二期储罐及机泵管道安装工程 项目名称: 二期储罐及机泵管道安装工程 编制单位: 生产部 * * 人: *** 审 定 人: 批 准 人: 批准日期: 有效期限:2014 年 10 月 8 日至 2014 年 10 月 30 日 龙口环海石化二期工程机泵管道安装工程 水 联 运 方 案 目 录 1 、工程概况 2 、编制依据 3 、水联运目的及要求 4 、水联运组织计划 5 、水联运前准备工作及条件确认 6 、水联运工艺流程 7 、水联运方案 8 、水联运运行的时间及考核内容 9 、保运人员计划 1 0 、施工机具、计量器具及施工手段用料 1 1 、质量保证措施 1 2 、安全技术 1 3 、水联运工作风险分析 1 4 、水联运实施计划表 附表: 1 、水联运现场检查表 2、二期工程设备一览表 3、水联运组织机构表 龙口环海石化二期工程机泵管道安装工程 水 联 运 方 案 第 1 页 共 23 页 1 、 工程概况 龙口环海石化二期工程建设7000m ³储罐8 个;通向20#、21#、22#码头装船管线各一条;一期区域内12 台卸车泵,二期装船泵房4台装船泵,2 台装船抽底油泵,2 台装汽车泵,2 台污水泵,共计22台泵;在一期装车栈台增设4 个装车位2 套装车系统;建设配电室、污水池、值班室等辅助设施;现已安装结束单机试车合格,单机试车完毕后设备须进行水联运,为保障水联运工作的顺利运行,特编制此方案

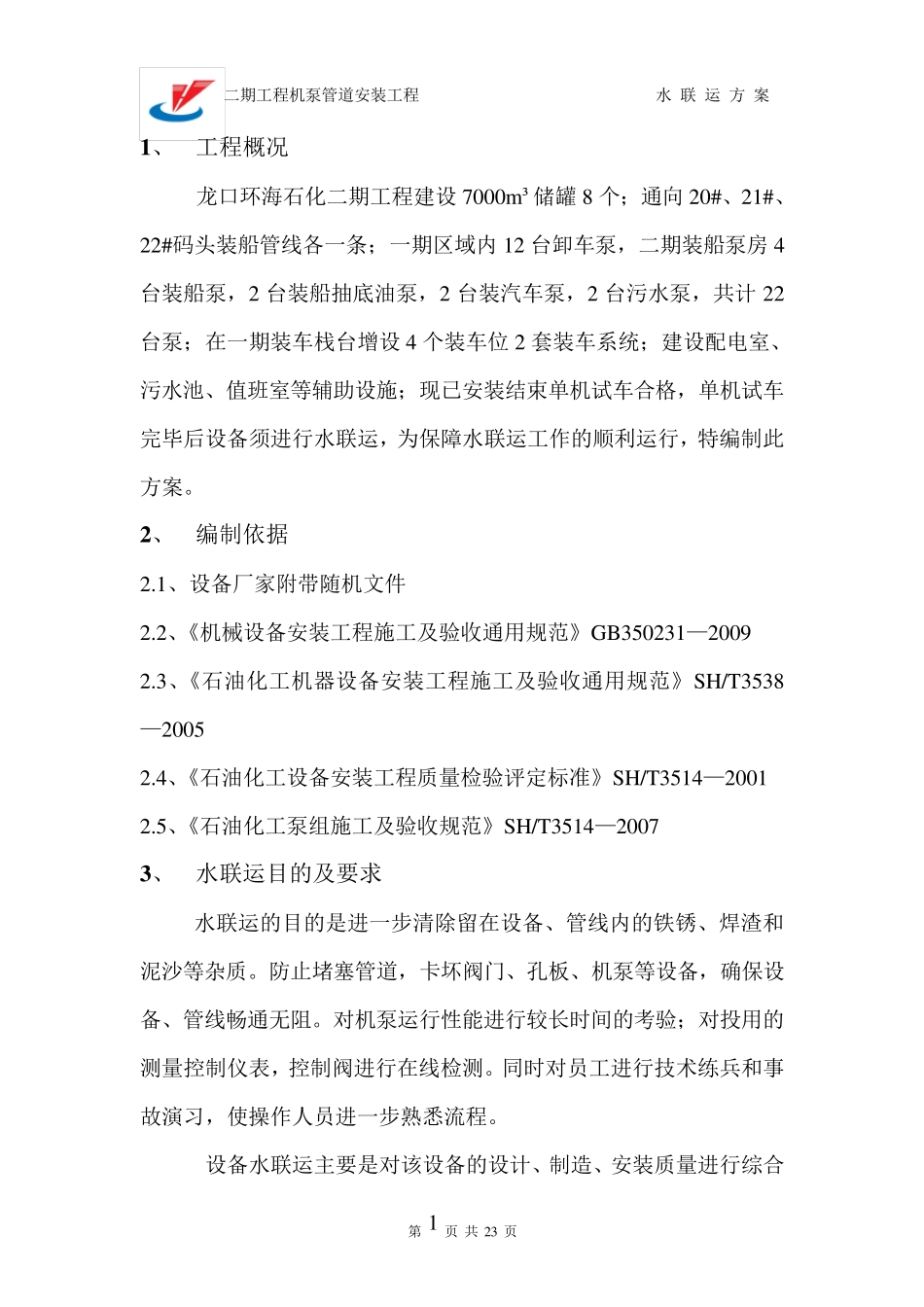

2 、 编制依据 2
1、设备厂家附带随机文件 2
2、《机械设备安装工程施工及验收通用规范》GB350231—2009 2
3、《石油化工机器设备安装工程施工及验收通用规范》SH/T3538—2005 2
4、《石油化工设备安装工程质量检验评定标准》SH/T3514—2001 2
5、《石油化工泵组施工及验收规范》SH/T3514—2007 3 、
