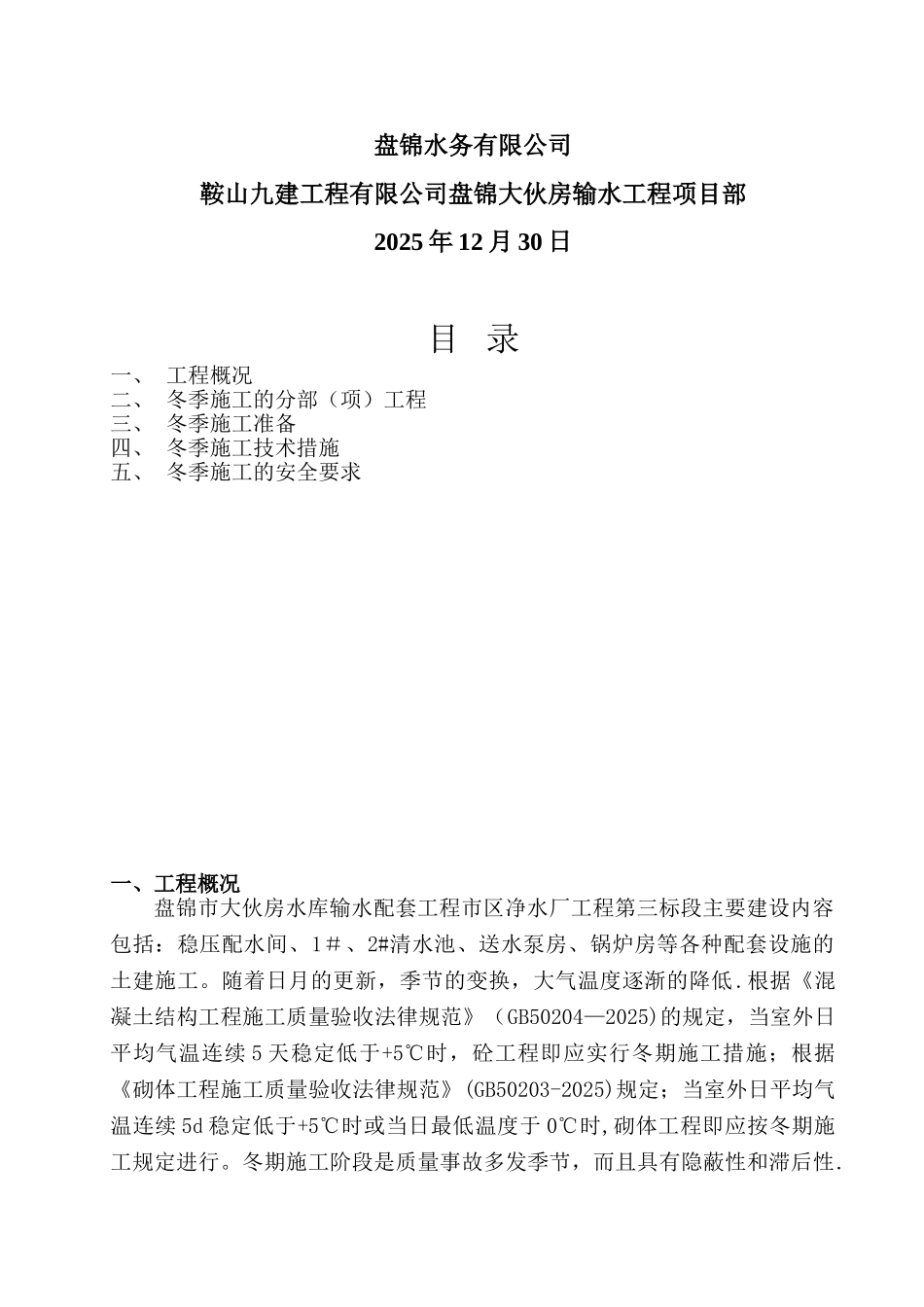

盘锦大伙房水库输水配套工程市区净水厂冬季施工方案审批人:_______________审核人:_______________编制人:_______________盘锦水务有限公司鞍山九建工程有限公司盘锦大伙房输水工程项目部2025 年 12 月 30 日目 录一、 工程概况二、 冬季施工的分部(项)工程三、 冬季施工准备四、 冬季施工技术措施五、 冬季施工的安全要求一、工程概况盘锦市大伙房水库输水配套工程市区净水厂工程第三标段主要建设内容包括:稳压配水间、1#、2#清水池、送水泵房、锅炉房等各种配套设施的土建施工
随着日月的更新,季节的变换,大气温度逐渐的降低
根据《混凝土结构工程施工质量验收法律规范》(GB50204—2025)的规定,当室外日平均气温连续 5 天稳定低于+5℃时,砼工程即应实行冬期施工措施;根据《砌体工程施工质量验收法律规范》(GB50203-2025)规定;当室外日平均气温连续 5d 稳定低于+5℃时或当日最低温度于 0℃时,砌体工程即应按冬期施工规定进行
冬期施工阶段是质量事故多发季节,而且具有隐蔽性和滞后性
为了确保工程质量和工程进度需要周密计划安排,顺利地完成冬施任务
根据我施工场地特点和国家冬期施工质量法律规范规定,制定以下冬季施工措施
二、冬季施工的分部(项)工程根据施工进度的安排,本工程冬季施工阶段要完成各主体结构的施工,施工任务繁重,确保工程质量、搞好安全生产、保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,冬季施工做到有备无患

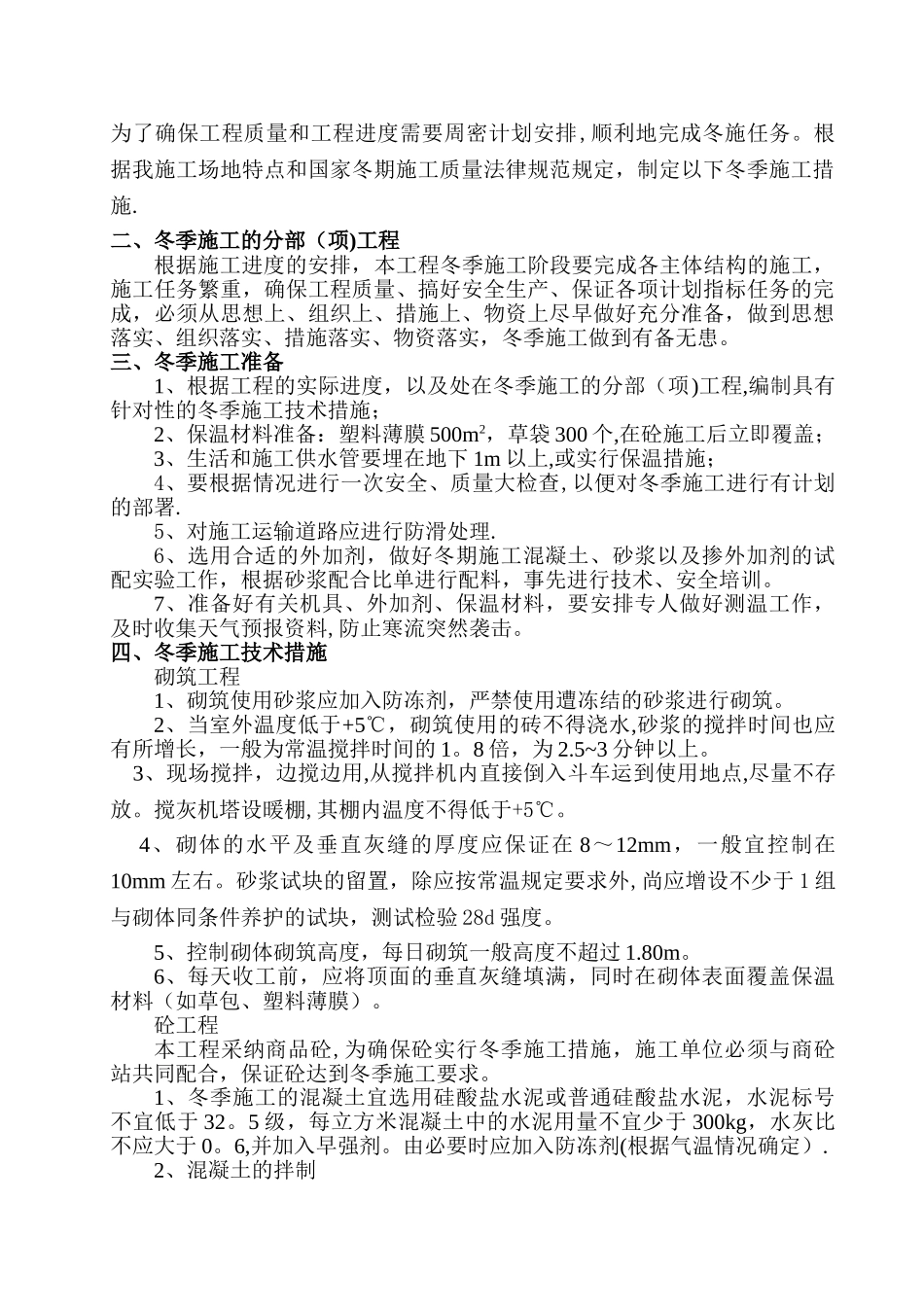

三、冬季施工准备1、根据工程的实际进度,以及处在冬季施工的分部(项)工程,编制具有针对性的冬季施工技术措施;2、保温材料准备:塑料薄膜 500m2,草袋 300 个,在砼施工后立即覆盖;3、生活和施工供水管要埋在地下 1m 以上,或实行
