污水处理池施工方案 1 、基坑开挖 (1)根据施工总平面图和基础平面图,进行测量放线,设立控制定位轴线桩,放出挖土灰线,做好测量记录,并经监理工程师、甲方代表检查验收,然后开挖
①在施工中大面积挖土采用挖机进行,坑底采用人工挖土的方式进行,避免扰动坑底土体,基坑施工挖出的土方,全部采用外运方式进行处理,以保证施工场地的畅通
同时需计算好回填的土方量
②开挖基坑从东侧到西侧顺序进行,基坑挖土采用 PC200 液压式挖掘机进行,在开挖时派专人指挥,同时,派工人配合整理基坑,开挖排水明沟及集水坑
③防止基底土层的扰动、隆起、受水浸泡,挖至设计标高后,后序工序连续施工不要长时间暴露,机械开挖留 200 厚人工清底,严禁超挖
④回填时,采用土质良好的无有机杂质的粘土进行回填
⑤回填时,采用蛙式打夯机分层夯实,分层厚度控制在 250m m以内,并控制好回填土的含水率,以免产生橡皮土现象
(2)基坑排水 由于场地开挖后地势较低,主要考虑大雨时施工排水,防止基坑积水,基底形成后预留两个集水坑,雨天增加 2 台水泵抽水,可满足雨天时施工排水要求,排水时设专人昼夜值班

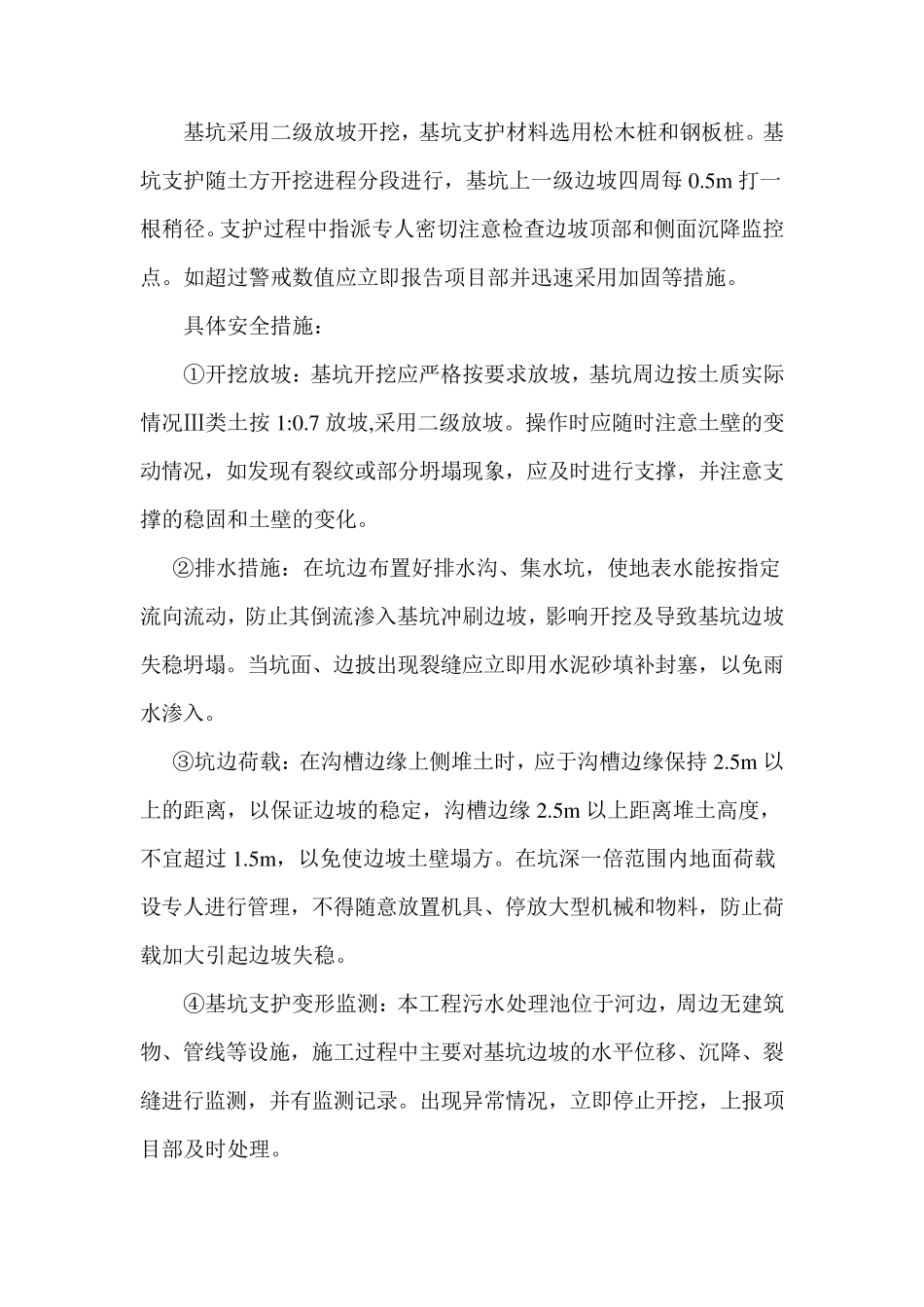

(3)基坑支护措施 基坑采用二级放坡开挖,基坑支护材料选用松木桩和钢板桩
基坑支护随土方开挖进程分段进行,基坑上一级边坡四周每0
5m 打一根稍径
支护过程中指派专人密切注意检查边坡顶部和侧面沉降监控点
如超过警戒数值应立即报告项目部并迅速采用加固等措施
具体安全措施: ①开挖放坡:基坑开挖应严格按要求放坡,基坑周边按土质实际情况Ⅲ类土按1:0
7 放坡,采用二级放坡
操作时应随时注意土壁的变动情况,如发现有裂纹或部分坍塌现象,应及时进行支撑,并注意支撑的稳固和土壁的变化
②排水措施:在坑边布置好排水沟、集水坑,使地表水能按指定流向流动,防止其倒流渗入基坑冲刷边坡,影响开挖及导致基坑边坡失稳坍塌
当坑面、边披出
