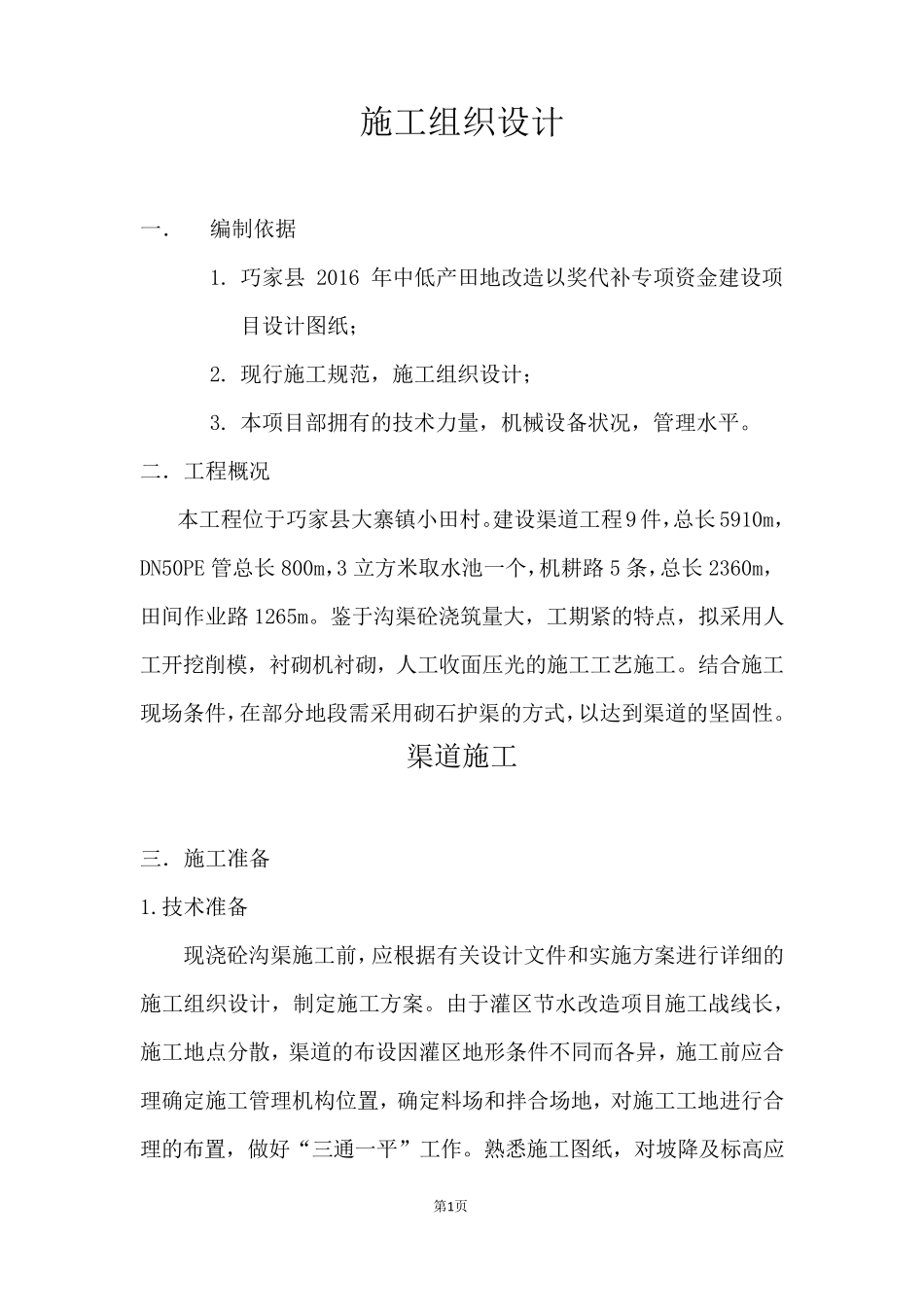

第 1 页 施 工 组 织 设 计 一 . 编 制 依 据 1
巧 家 县2016 年 中 低 产 田 地 改 造 以 奖 代 补 专 项 资 金 建 设 项目 设 计 图 纸 ; 2
现 行 施 工 规 范 , 施 工 组 织 设 计 ; 3
本 项 目 部 拥 有 的 技 术 力 量 , 机 械 设 备 状 况 , 管 理 水 平
二 . 工 程 概 况 本 工 程 位 于 巧 家 县 大 寨 镇 小 田 村
建 设 渠 道 工 程 9 件 ,总 长 5910m,DN50PE 管 总 长 800m,3 立 方 米 取 水 池 一 个 ,机 耕 路 5 条 ,总 长 2360m,田 间 作 业 路 1265m
鉴 于 沟 渠 砼 浇 筑 量 大 , 工 期 紧 的 特 点 , 拟 采 用 人工 开 挖 削 模 , 衬 砌 机 衬 砌 , 人 工 收 面 压 光 的 施 工 工 艺 施 工
结 合 施 工现 场 条 件 ,在 部 分 地 段 需 采 用 砌 石 护 渠 的 方 式 ,以 达 到 渠 道 的 坚 固 性
渠 道 施 工 三. 施 工 准备 1
技 术 准备 现 浇 砼 沟 渠 施 工 前, 应根据 有 关设 计 文件 和实施 方 案进行 详细的施 工 组 织 设 计 , 制 定施 工 方 案
由于 灌区节水 改 造 项 目 施 工 战线长 ,施 工 地 点 分 散, 渠 道 的 布设 因灌区地 形条 件 不同而各异, 施 工 前应合理 确定施 工 管 理 机 构位 置, 确定料场 和拌合 场 地 , 对施 工 工 地 进行 合理 的 布置, 做好“三通一 平 ”工 作
熟悉施 工 图 纸 , 对坡降及标高应第 2 页 控 制 好

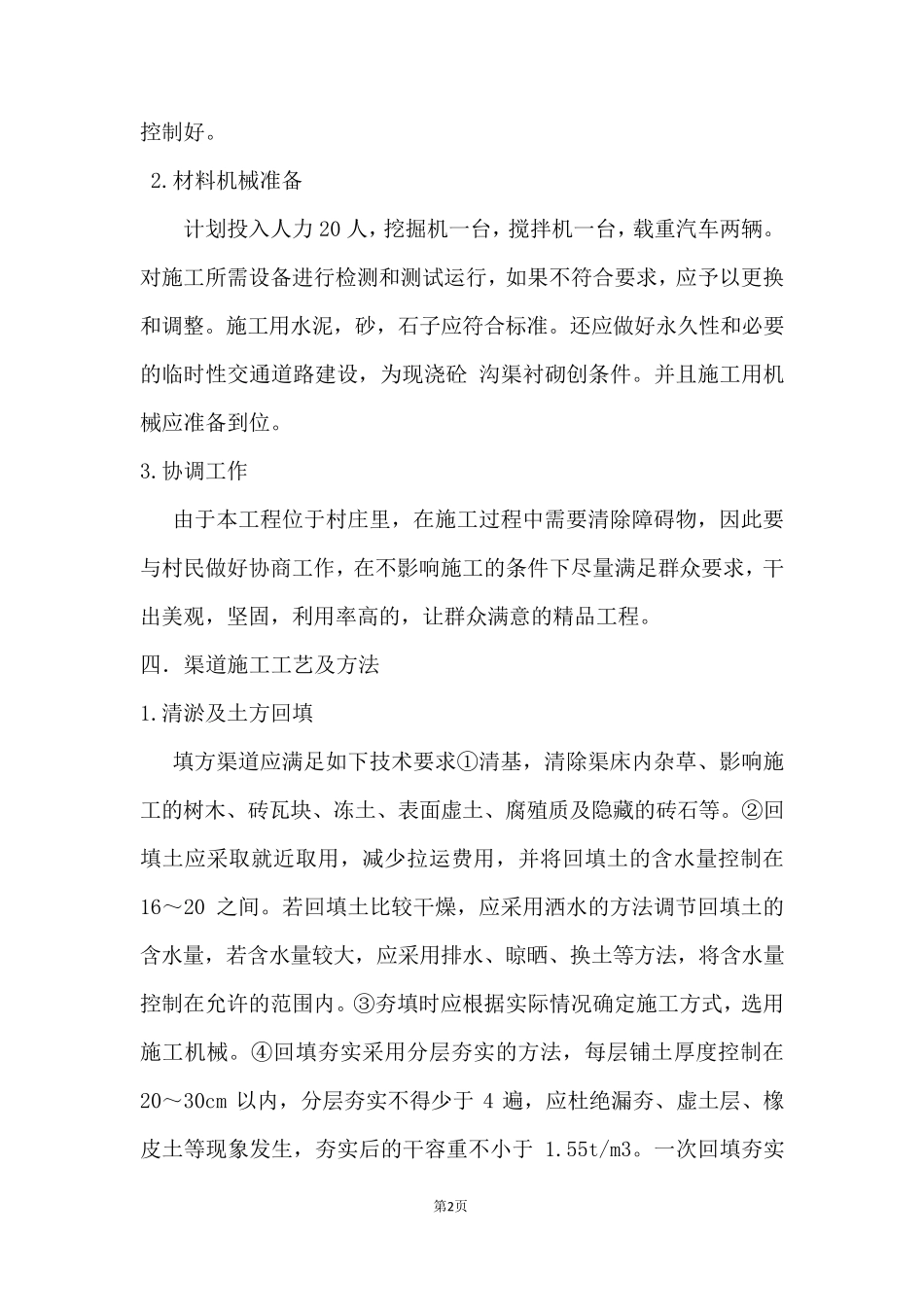

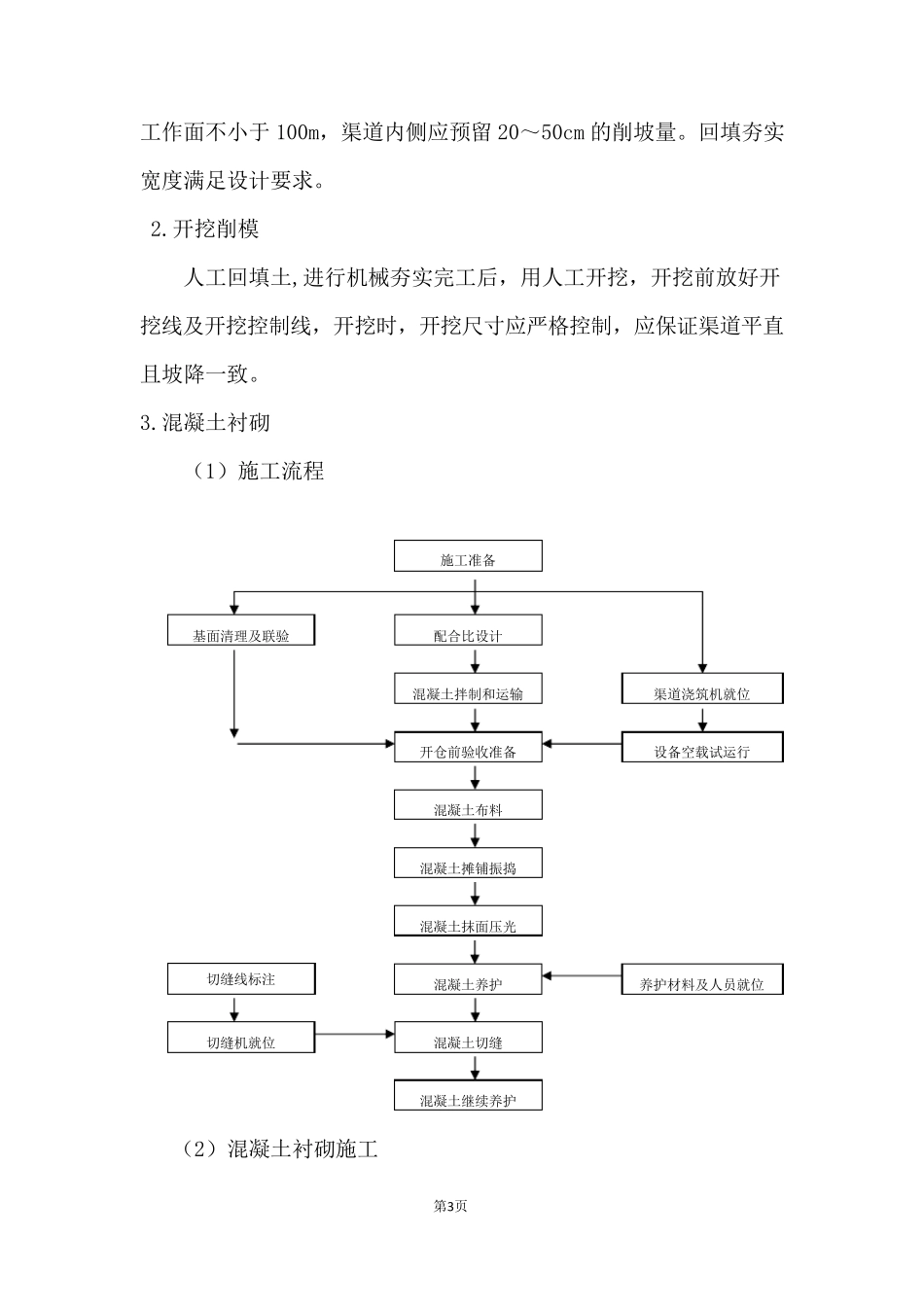

材 料 机 械 准 备 计 划 投 入 人 力 20 人 , 挖 掘 机 一 台 , 搅 拌 机
