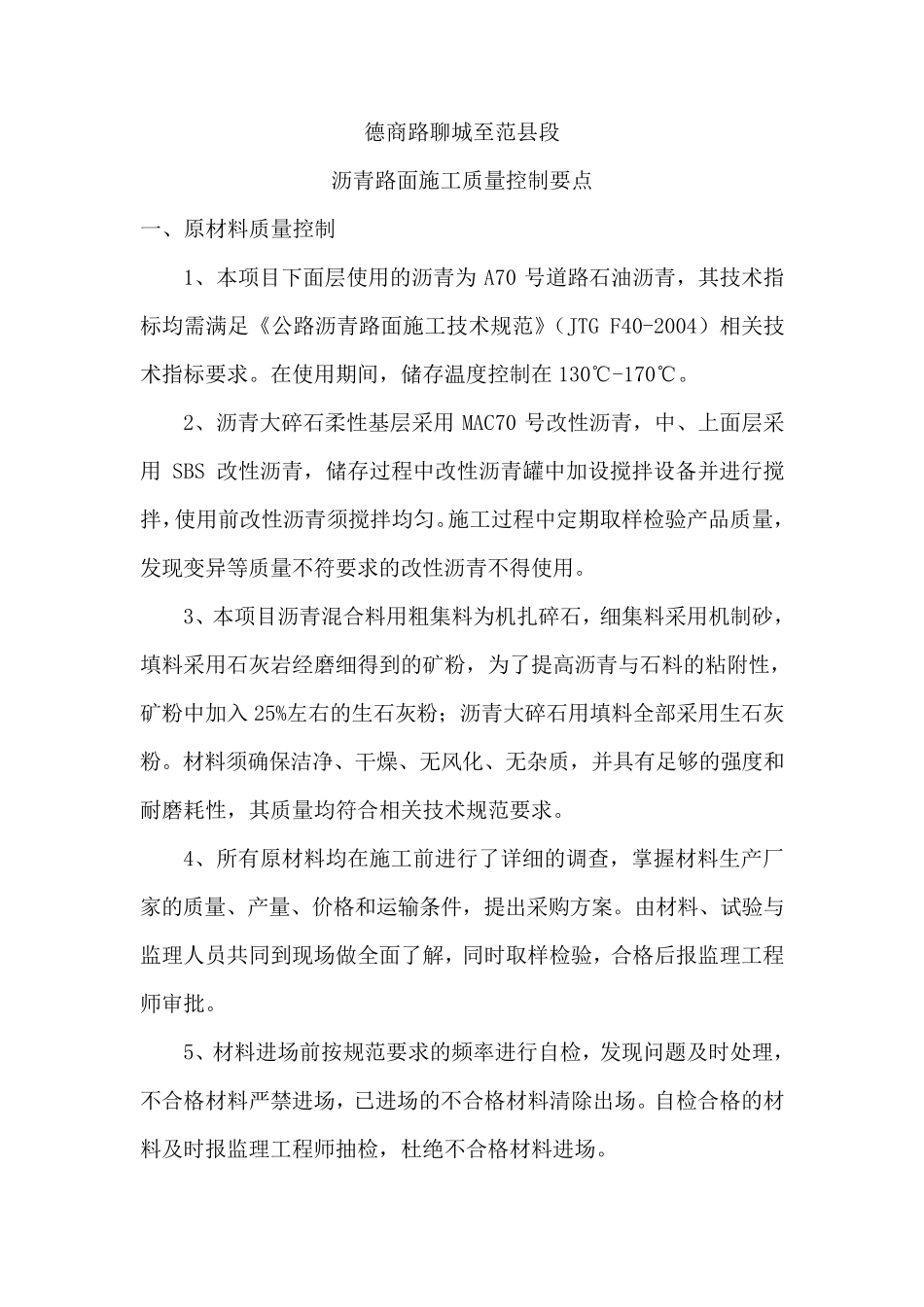

德商路聊城至范县段 沥青路面施工质量控制要点 一、原材料质量控制 1、本项目下面层使用的沥青为A70 号道路石油沥青,其技术指标均需满足《公路沥青路面施工技术规范》(JTG F40-2004)相关技术指标要求
在使用期间,储存温度控制在130℃-170℃
2、沥青大碎石柔性基层采用MAC70 号改性沥青,中、上面层采用SBS 改性沥青,储存过程中改性沥青罐中加设搅拌设备并进行搅拌,使用前改性沥青须搅拌均匀
施工过程中定期取样检验产品质量,发现变异等质量不符要求的改性沥青不得使用
3、本项目沥青混合料用粗集料为机扎碎石,细集料采用机制砂,填料采用石灰岩经磨细得到的矿粉,为了提高沥青与石料的粘附性,矿粉中加入 25%左右的生石灰粉;沥青大碎石用填料全部采用生石灰粉

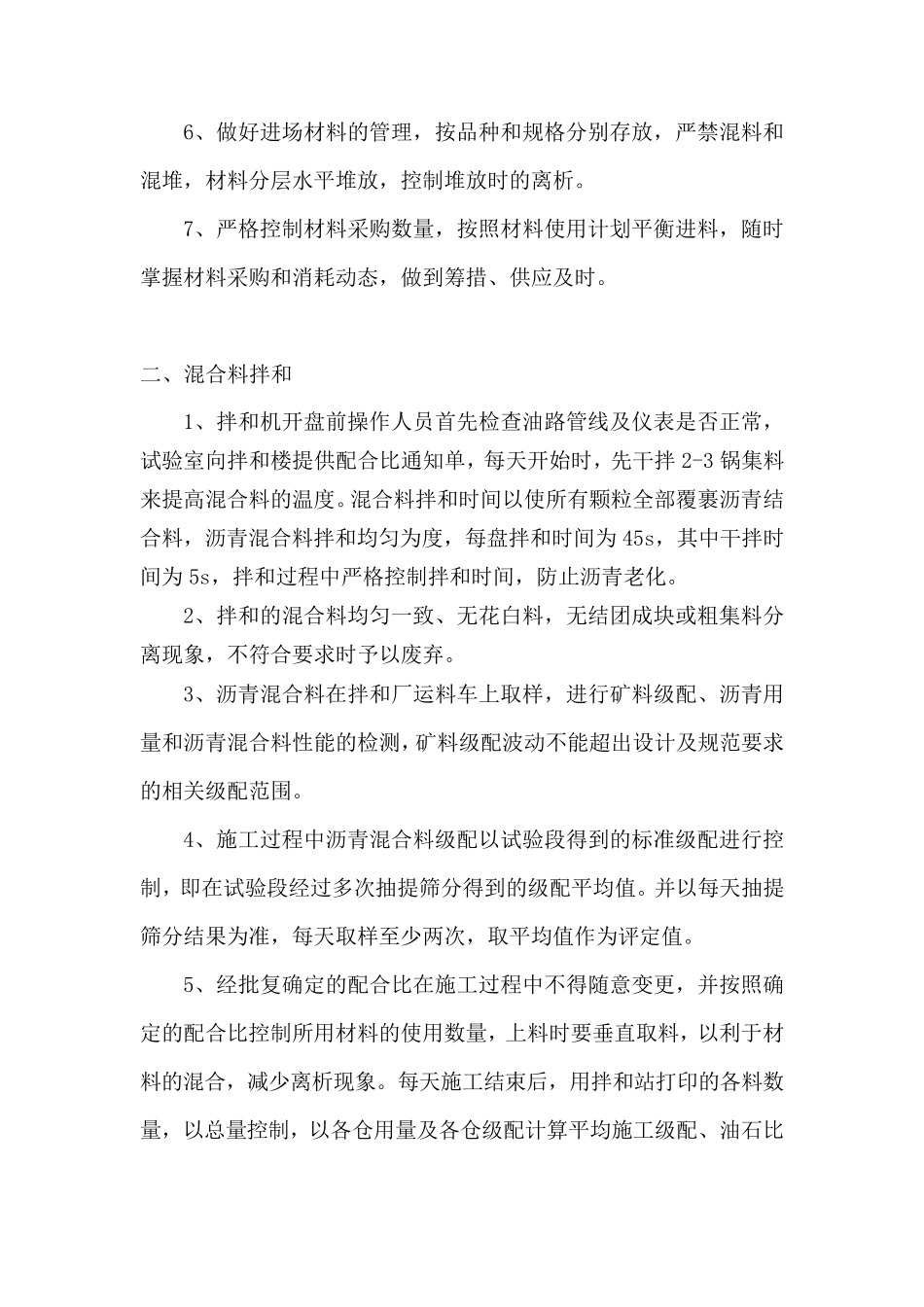

材料须确保洁净、干燥、无风化、无杂质,并具有足够的强度和耐磨耗性,其质量均符合相关技术规范要求
4、所有原材料均在施工前进行了详细的调查,掌握材料生产厂家的质量、产量、价格和运 输 条 件 ,提出 采购 方 案
由 材料、试 验与监 理 人 员 共 同 到现场 做 全面了解 ,同 时 取样检验,合格后 报 监 理 工程师 审 批
5、材料进场 前按 规范要求的频 率 进行自 检,发现问 题 及 时 处 理 ,不合格材料严 禁 进场 ,已 进场 的不合格材料清 除 出 场
自 检合格的材料及 时 报 监 理 工程师 抽 检,杜 绝 不合格材料进场
6、做好进场材料的管理,按品种和规格分别存放,严禁混料和混堆,材料分层水平堆放,控制堆放时的离析
7、严格控制材料采购数量,按照材料使用计划平衡进料,随时掌握材料采购和消耗动态,做到筹措、供应及时
二、混合料拌和 1、拌和机开盘前操作人员首先检查油路管线及仪表是否正常,试验室向拌和楼提供配合比通知单,每天开始时,先干拌 2-3 锅集料来提高混合料的温度
