电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

屋顶钢结构工程施工方案

屋顶钢结构工程施工方案_第1页
屋顶钢结构工程施工方案_第2页
屋顶钢结构工程施工方案_第3页

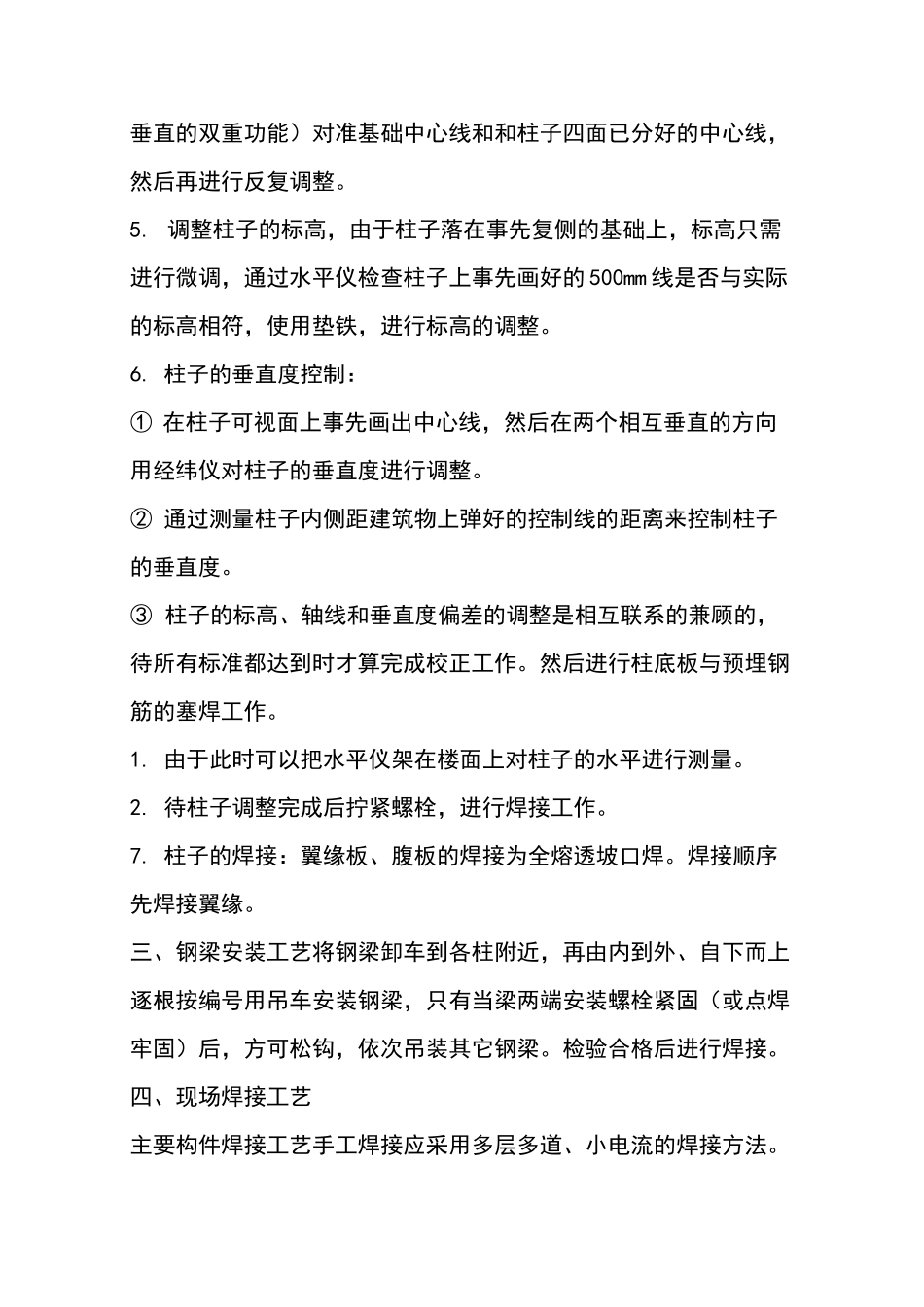

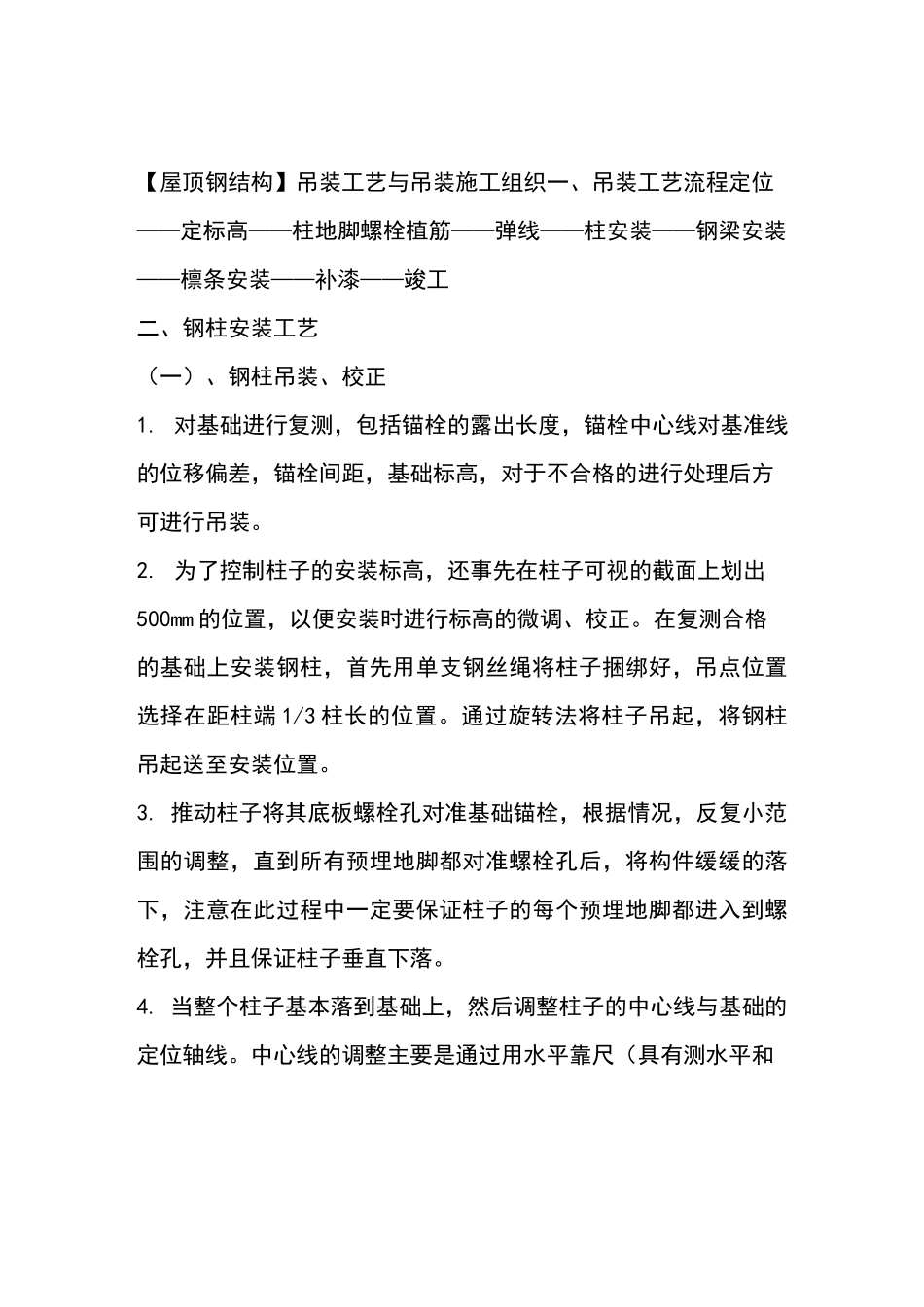

精选范文、公文、论文、和其他应用文档,希望能帮助到你们!屋顶钢结构工程施工方案【屋顶钢结构】吊装工艺与吊装施工组织一、吊装工艺流程定位——定标高——柱地脚螺栓植筋——弹线——柱安装——钢梁安装——檩条安装——补漆——竣工二、钢柱安装工艺(一)、钢柱吊装、校正1. 对基础进行复测,包括锚栓的露出长度,锚栓中心线对基准线的位移偏差,锚栓间距,基础标高,对于不合格的进行处理后方可进行吊装。2. 为了控制柱子的安装标高,还事先在柱子可视的截面上划出500mm 的位置,以便安装时进行标高的微调、校正。在复测合格的基础上安装钢柱,首先用单支钢丝绳将柱子捆绑好,吊点位置选择在距柱端 1/3 柱长的位置。通过旋转法将柱子吊起,将钢柱吊起送至安装位置。3. 推动柱子将其底板螺栓孔对准基础锚栓,根据情况,反复小范围的调整,直到所有预埋地脚都对准螺栓孔后,将构件缓缓的落下,注意在此过程中一定要保证柱子的每个预埋地脚都进入到螺栓孔,并且保证柱子垂直下落。4. 当整个柱子基本落到基础上,然后调整柱子的中心线与基础的定位轴线。中心线的调整主要是通过用水平靠尺(具有测水平和垂直的双重功能)对准基础中心线和和柱子四面已分好的中心线,然后再进行反复调整。5. 调整柱子的标高,由于柱子落在事先复侧的基础上,标高只需进行微调,通过水平仪检查柱子上事先画好的 500mm 线是否与实际的标高相符,使用垫铁,进行标高的调整。6. 柱子的垂直度控制:① 在柱子可视面上事先画出中心线,然后在两个相互垂直的方向用经纬仪对柱子的垂直度进行调整。② 通过测量柱子内侧距建筑物上弹好的控制线的距离来控制柱子的垂直度。③ 柱子的标高、轴线和垂直度偏差的调整是相互联系的兼顾的,待所有标准都达到时才算完成校正工作。然后进行柱底板与预埋钢筋的塞焊工作。1. 由于此时可以把水平仪架在楼面上对柱子的水平进行测量。2. 待柱子调整完成后拧紧螺栓,进行焊接工作。7. 柱子的焊接:翼缘板、腹板的焊接为全熔透坡口焊。焊接顺序先焊接翼缘。三、钢梁安装工艺将钢梁卸车到各柱附近,再由内到外、自下而上逐根按编号用吊车安装钢梁,只有当梁两端安装螺栓紧固(或点焊牢固)后,方可松钩,依次吊装其它钢梁。检验合格后进行焊接。四、现场焊接工艺主要构件焊接工艺手工焊接应采用多层多道、小电流的焊接方法。1、对接溶透焊缝(平焊位手工电弧焊)适用梁柱翼缘板腹板对接焊缝,焊条 E4303。焊接工艺参数:焊...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
