防护林栽植施工方法

防护林栽植施工方法_第1页
1/25
防护林栽植施工方法_第2页
2/25
防护林栽植施工方法_第3页
3/25

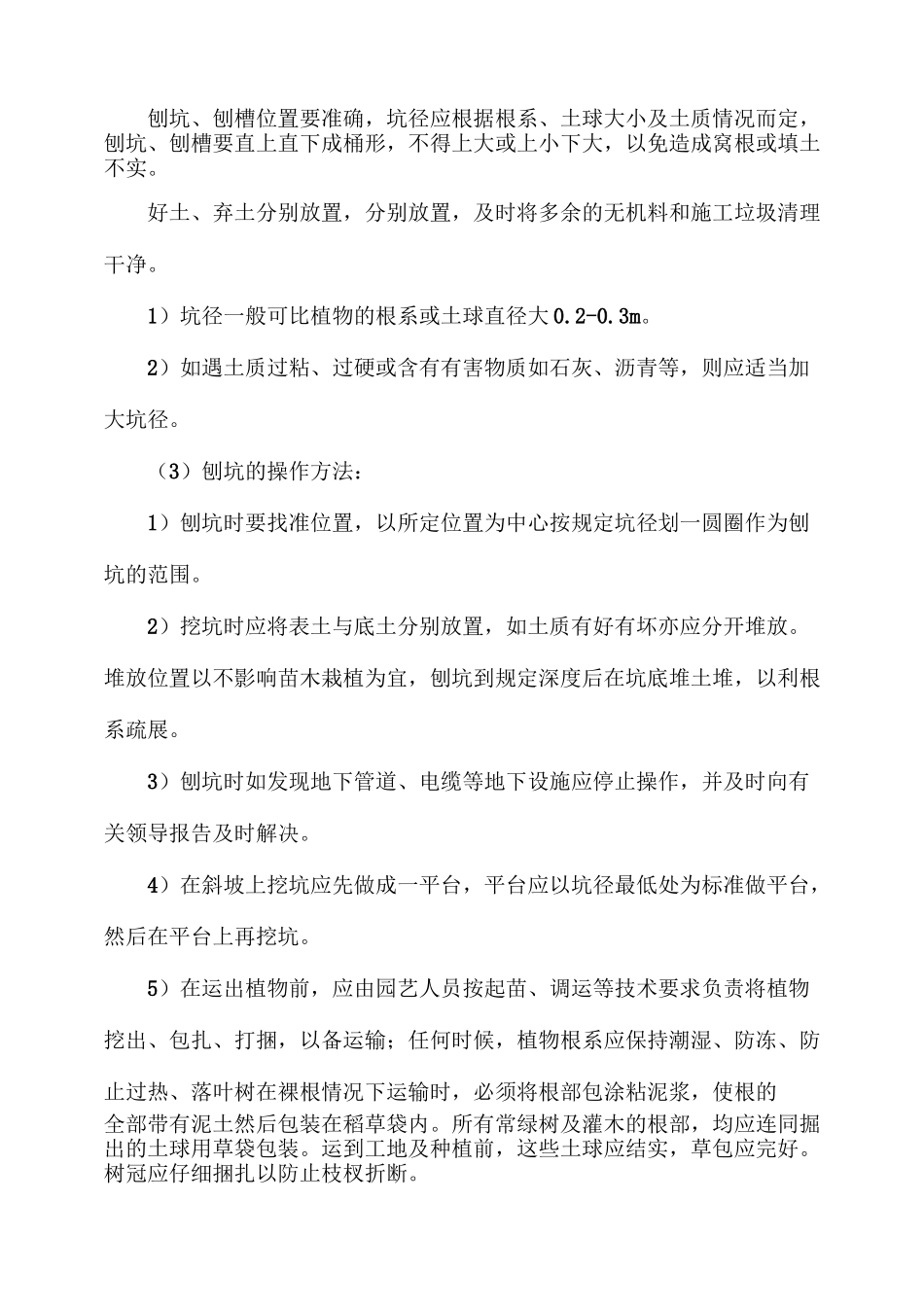

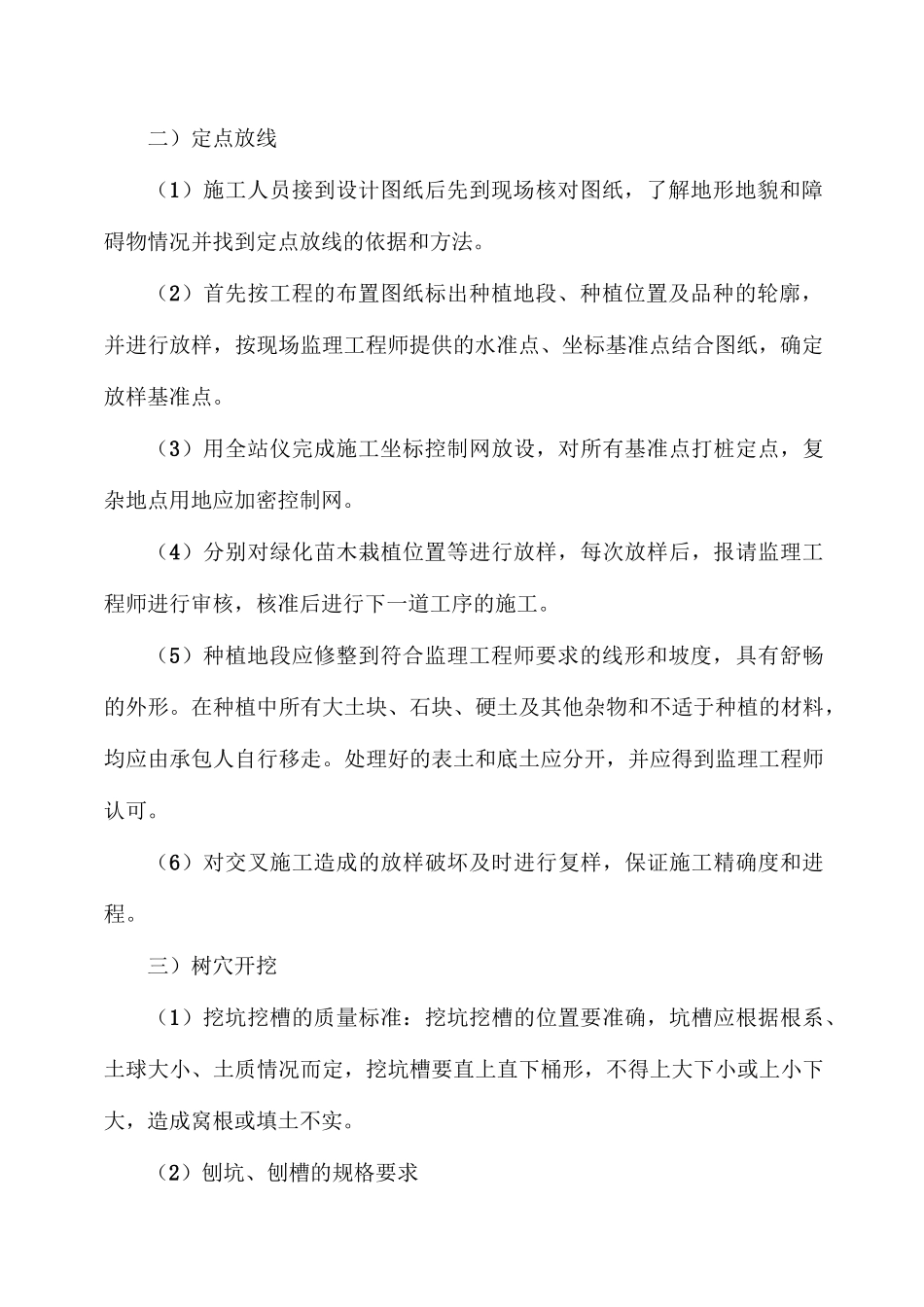

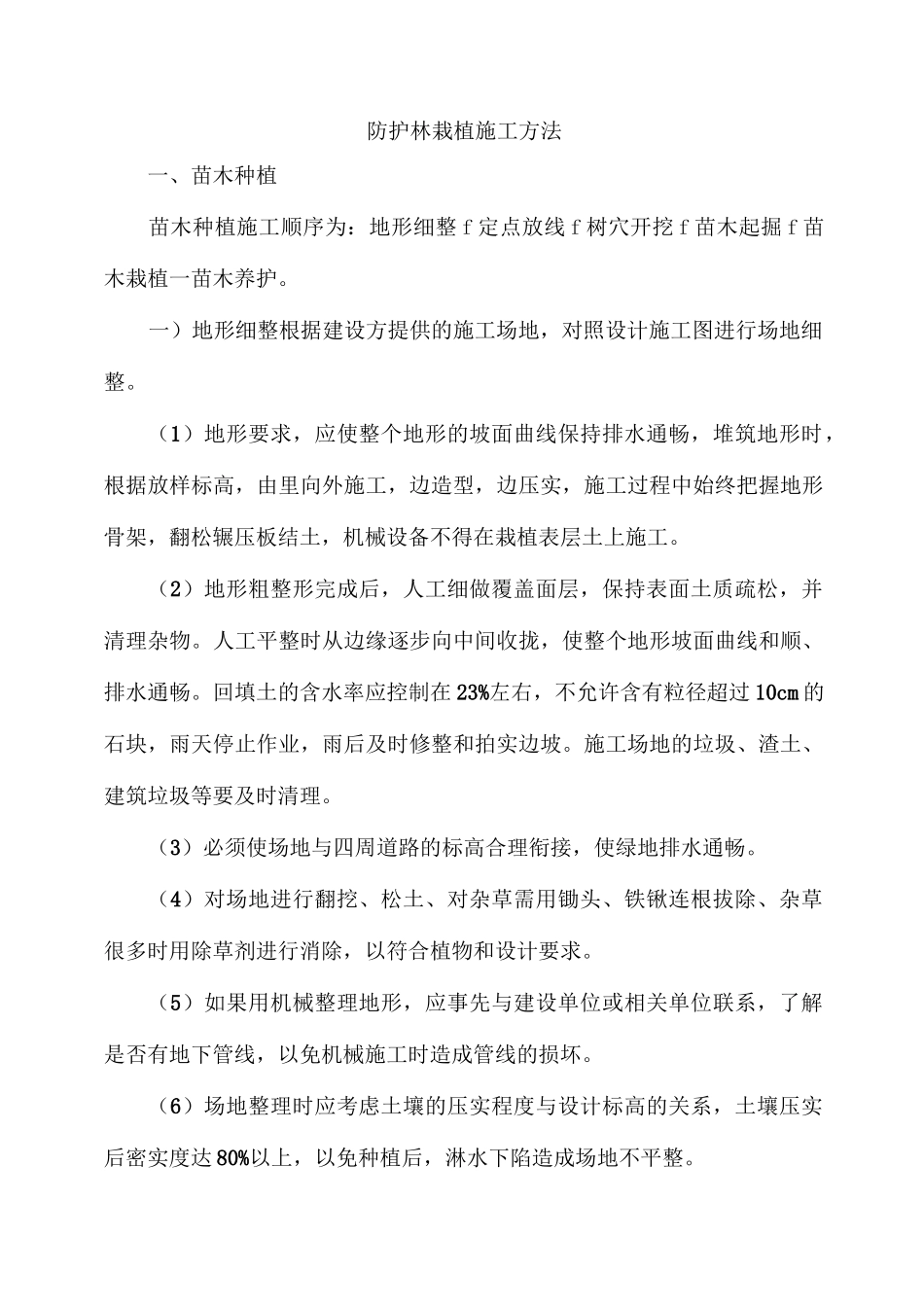

防护林栽植施工方法一、苗木种植苗木种植施工顺序为:地形细整 f 定点放线 f 树穴开挖 f 苗木起掘 f 苗木栽植一苗木养护。一)地形细整根据建设方提供的施工场地,对照设计施工图进行场地细整。(1)地形要求,应使整个地形的坡面曲线保持排水通畅,堆筑地形时,根据放样标高,由里向外施工,边造型,边压实,施工过程中始终把握地形骨架,翻松辗压板结土,机械设备不得在栽植表层土上施工。(2)地形粗整形完成后,人工细做覆盖面层,保持表面土质疏松,并清理杂物。人工平整时从边缘逐步向中间收拢,使整个地形坡面曲线和顺、排水通畅。回填土的含水率应控制在 23%左右,不允许含有粒径超过 10cm 的石块,雨天停止作业,雨后及时修整和拍实边坡。施工场地的垃圾、渣土、建筑垃圾等要及时清理。(3)必须使场地与四周道路的标高合理衔接,使绿地排水通畅。(4)对场地进行翻挖、松土、对杂草需用锄头、铁锹连根拔除、杂草很多时用除草剂进行消除,以符合植物和设计要求。(5)如果用机械整理地形,应事先与建设单位或相关单位联系,了解是否有地下管线,以免机械施工时造成管线的损坏。(6)场地整理时应考虑土壤的压实程度与设计标高的关系,土壤压实后密实度达 80%以上,以免种植后,淋水下陷造成场地不平整。二)定点放线(1)施工人员接到设计图纸后先到现场核对图纸,了解地形地貌和障碍物情况并找到定点放线的依据和方法。(2)首先按工程的布置图纸标出种植地段、种植位置及品种的轮廓,并进行放样,按现场监理工程师提供的水准点、坐标基准点结合图纸,确定放样基准点。(3)用全站仪完成施工坐标控制网放设,对所有基准点打桩定点,复杂地点用地应加密控制网。(4)分别对绿化苗木栽植位置等进行放样,每次放样后,报请监理工程师进行审核,核准后进行下一道工序的施工。(5)种植地段应修整到符合监理工程师要求的线形和坡度,具有舒畅的外形。在种植中所有大土块、石块、硬土及其他杂物和不适于种植的材料,均应由承包人自行移走。处理好的表土和底土应分开,并应得到监理工程师认可。(6)对交叉施工造成的放样破坏及时进行复样,保证施工精确度和进程。三)树穴开挖(1)挖坑挖槽的质量标准:挖坑挖槽的位置要准确,坑槽应根据根系、土球大小、土质情况而定,挖坑槽要直上直下桶形,不得上大下小或上小下大,造成窝根或填土不实。(2)刨坑、刨槽的规格要求刨坑、刨槽位置要准确,坑径应根据根系、土球大小及土质情况而...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防护林栽植施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
