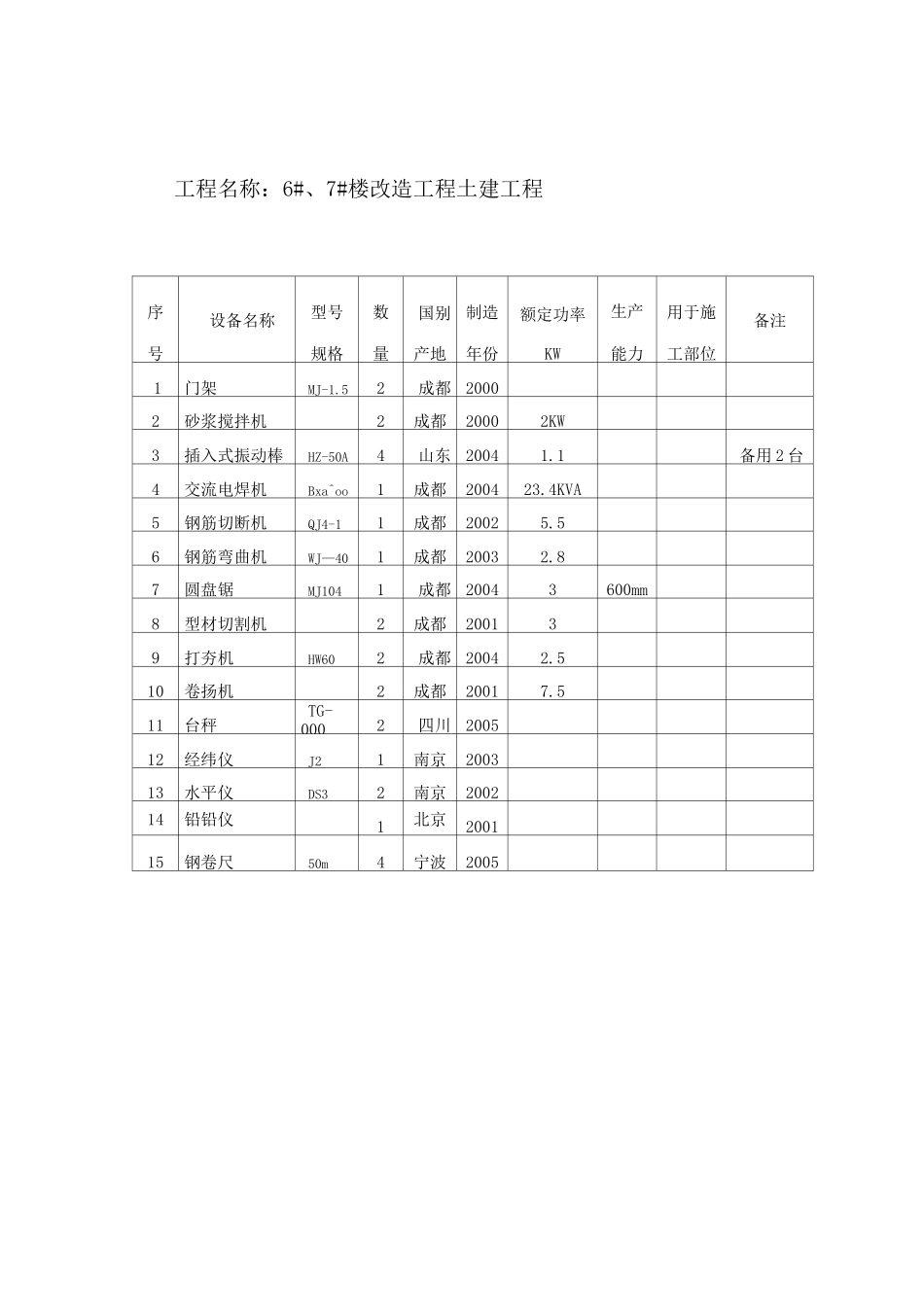

工程名称:6#、7#楼改造工程土建工程序号设备名称型号规格数量国别产地制造年份额定功率KW生产能力用于施工部位备注1门架MJ-1
52成都20002砂浆搅拌机2成都20002KW3插入式振动棒HZ-50A4山东20041
1备用 2 台4交流电焊机Bxa^oo1成都200423
4KVA5钢筋切断机QJ4-11成都20025
56钢筋弯曲机WJ—401成都20032
87圆盘锯MJ1041成都20043600mm8型材切割机2成都200139打夯机HW602成都20042
510卷扬机2成都20017
511台秤TG-0002四川200512经纬仪J21南京200313水平仪DS32南京200214铅铅仪1北京200115钢卷尺50m4宁波2005拟投入的主要施工机械设备表拟投入的主要施工机械设备表13液压线钳YQ15-3K3上海19975mm2—80mm2二、劳动力计划表工程名称:6#、7#楼改造工程第 1 页共 1 页工种按工程施工阶段投入劳动力情况基础工程主体工程装饰工程清扫收尾钢筋工1012模板工11142砼工88砖工12188架工64防水工6抹灰工166油漆
涂料工1410注:投标人应按所列格式提交包括分包人在内的估计劳动力计划表计划表是以每班八小时工作制为基础编制的
