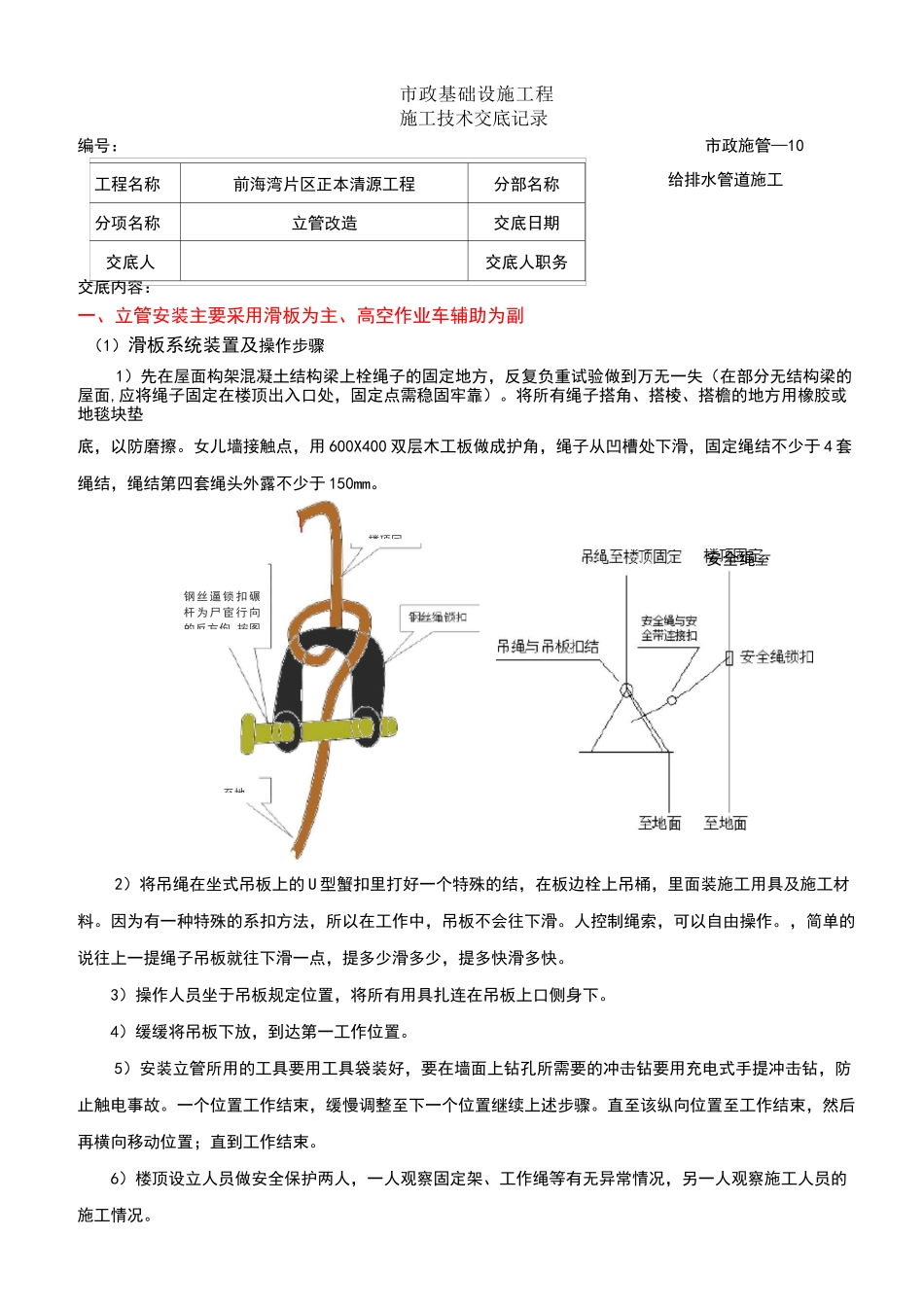

交底内容:一、立管安装主要采用滑板为主、高空作业车辅助为副(1)滑板系统装置及操作步骤1)先在屋面构架混凝土结构梁上栓绳子的固定地方,反复负重试验做到万无一失(在部分无结构梁的屋面,应将绳子固定在楼顶出入口处,固定点需稳固牢靠)
将所有绳子搭角、搭棱、搭檐的地方用橡胶或地毯块垫底,以防磨擦
女儿墙接触点,用 600X400 双层木工板做成护角,绳子从凹槽处下滑,固定绳结不少于 4 套绳结,绳结第四套绳头外露不少于 150mm
2)将吊绳在坐式吊板上的 U 型蟹扣里打好一个特殊的结,在板边栓上吊桶,里面装施工用具及施工材料
因为有一种特殊的系扣方法,所以在工作中,吊板不会往下滑
人控制绳索,可以自由操作
,简单的说往上一提绳子吊板就往下滑一点,提多少滑多少,提多快滑多快
3)操作人员坐于吊板规定位置,将所有用具扎连在吊板上口侧身下
4)缓缓将吊板下放,到达第一工作位置
5)安装立管所用的工具要用工具袋装好,要在墙面上钻孔所需要的冲击钻要用充电式手提冲击钻,防止触电事故
一个位置工作结束,缓慢调整至下一个位置继续上述步骤
直至该纵向位置至工作结束,然后再横向移动位置;直到工作结束

6)楼顶设立人员做安全保护两人,一人观察固定架、工作绳等有无异常情况,另一人观察施工人员的施工情况
楼顶冃编号:钢丝逼锁扣碾杆为尸宦行向的反方佝
按图市政基础设施工程施工技术交底记录至地市政施管—10安全绳至工程名称前海湾片区正本清源工程分部名称分项名称立管改造交底日期交底人交底人职务给排水管道施工7)楼底设巡视安全保护人员两人,一人观察施工人员情况,另一人负责安全设施有无异常情况
8)整个工作过程中,安全监督应自始至终作现场安全监督,不得擅离职守
9)上板要求及工具材料桶的固定:上板所有材料用桶必须用钢丝加固后方能上板使用,作业人员上板前仔细检查工作绳、生命绳的每一个定点,上板时必须先把安全带挂在生
