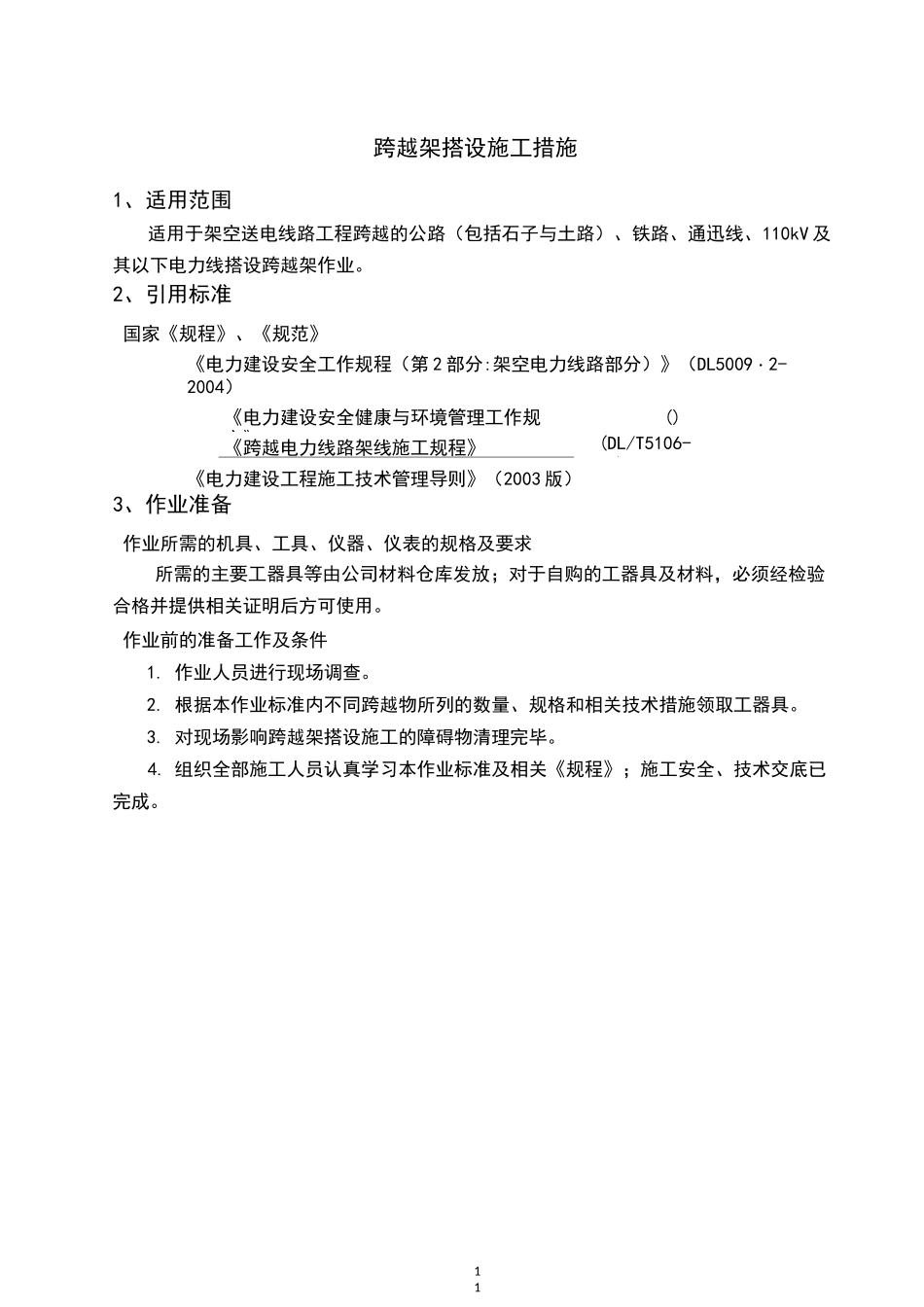

10秦皇岛-沈阳天然气管道储气工程通信工程电力光缆安装跨越架搭设施工措施02011/12/10用于批准版次日期用途编制校对审核扌比准盘锦辽河油田欧泰隆实业有限公司文件号CQK-M-CN-0D-001版次0第 0 页共 16 页11跨越架搭设施工措施1、适用范围适用于架空送电线路工程跨越的公路(包括石子与土路)、铁路、通迅线、110kV 及其以下电力线搭设跨越架作业
2、引用标准国家《规程》、《规范》《电力建设安全工作规程(第 2 部分:架空电力线路部分)》(DL5009・2-2004)《电力建设安全健康与环境管理工作规定》()《跨越电力线路架线施工规程》(DL/T5106-1999)《电力建设工程施工技术管理导则》(2003 版)3、作业准备作业所需的机具、工具、仪器、仪表的规格及要求所需的主要工器具等由公司材料仓库发放;对于自购的工器具及材料,必须经检验合格并提供相关证明后方可使用
作业前的准备工作及条件1
作业人员进行现场调查
根据本作业标准内不同跨越物所列的数量、规格和相关技术措施领取工器具
对现场影响跨越架搭设施工的障碍物清理完毕
组织全部施工人员认真学习本作业标准及相关《规程》;施工安全、技术交底已完成

224、作业流程、作业方法和要求作业流程图2、架体有关参*选材并倒运数、尺寸的确定V3、现场放样确定准确位置►4、搭设架体'*打临时拉线1r—N< /是否满足、加固、补修架体Y5、封顶、绑扎1、现场调查6、打永久拉线8、清理现场:、检杳Y倬按要求整改架线施工完毕7、拆除跨越架23图 3-4-1 作业流程图作业方法及要求1
各种被跨越物适用的跨越型式(1)对于广播线及 220V 电力线,一般尽量采用停电后降线落地处理,不另搭设跨越架,但事先必须征得业主同意后方可进行
降线后应作好保护工作,施工结束后,应立即予以恢复
(2)对于跨越房屋
