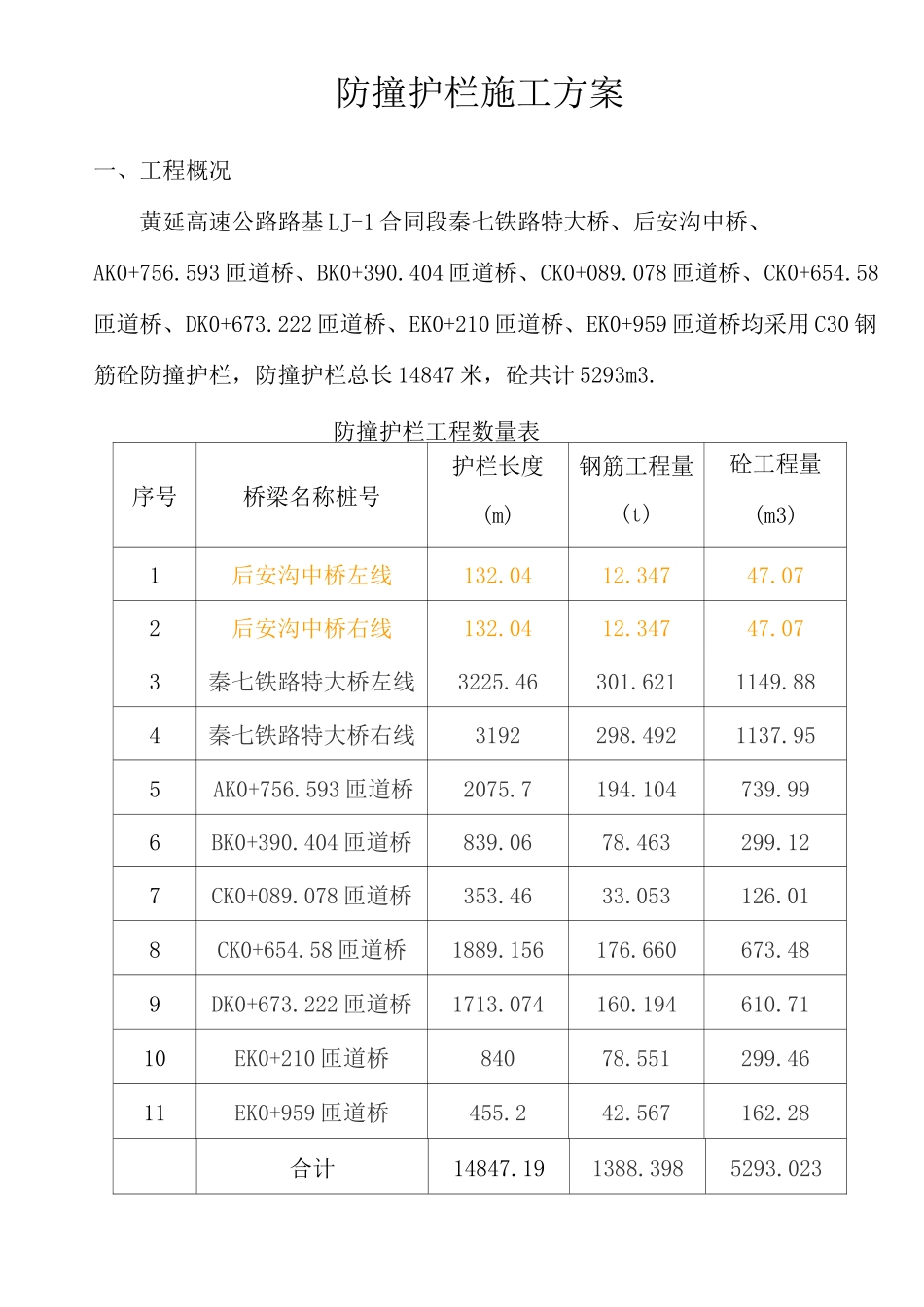

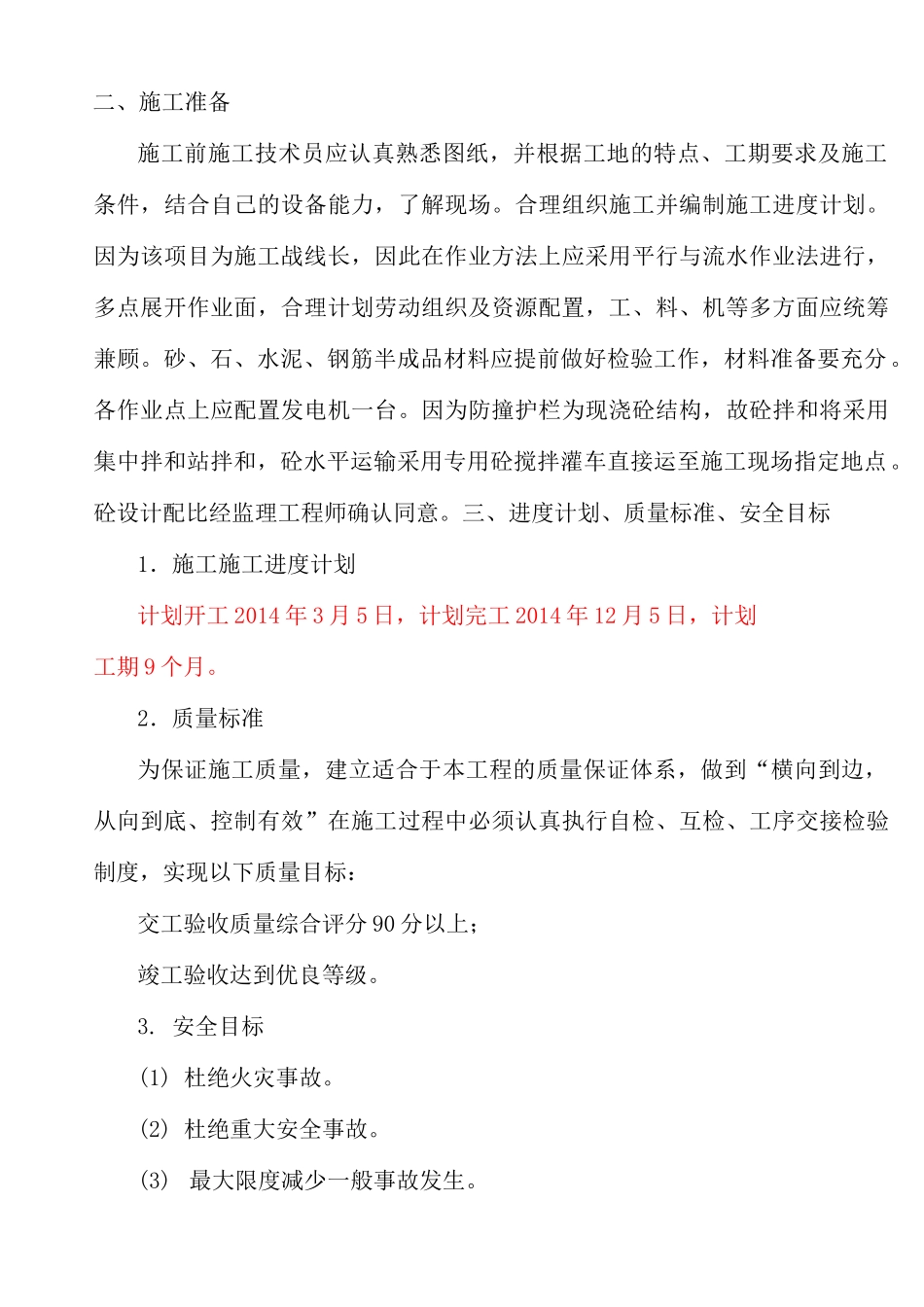

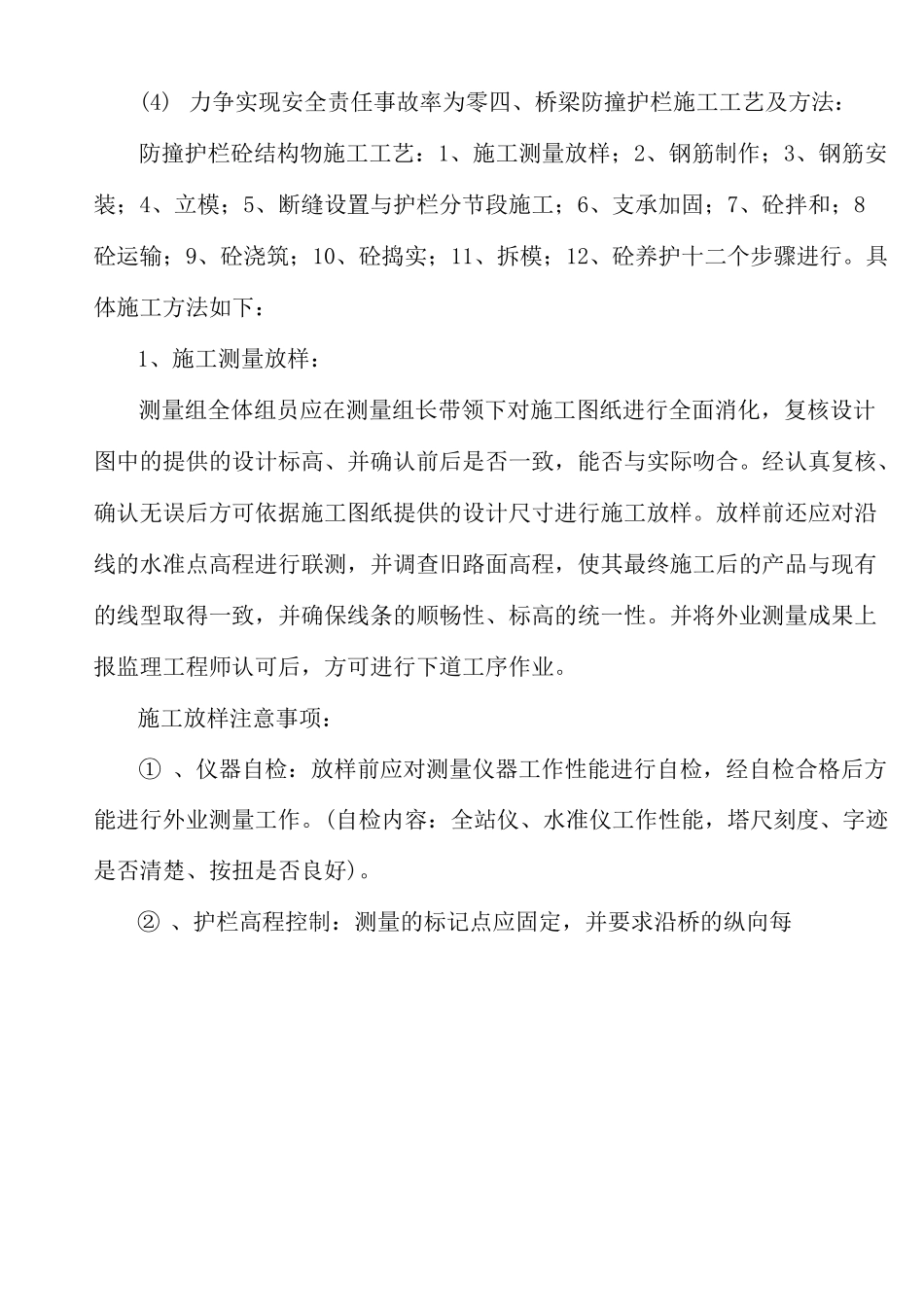

防撞护栏施工方案一、工程概况黄延高速公路路基 LJ-1 合同段秦七铁路特大桥、后安沟中桥、AK0+756.593 匝道桥、BK0+390.404 匝道桥、CK0+089.078 匝道桥、CK0+654.58匝道桥、DK0+673.222 匝道桥、EK0+210 匝道桥、EK0+959 匝道桥均采用 C30 钢筋砼防撞护栏,防撞护栏总长 14847 米,砼共计 5293m3.防撞护栏工程数量表序号桥梁名称桩号护栏长度(m)钢筋工程量(t)砼工程量(m3)1后安沟中桥左线132.0412.34747.072后安沟中桥右线132.0412.34747.073秦七铁路特大桥左线3225.46301.6211149.884秦七铁路特大桥右线3192298.4921137.955AK0+756.593 匝道桥2075.7194.104739.996BK0+390.404 匝道桥839.0678.463299.127CK0+089.078 匝道桥353.4633.053126.018CK0+654.58 匝道桥1889.156176.660673.489DK0+673.222 匝道桥1713.074160.194610.7110EK0+210 匝道桥84078.551299.4611EK0+959 匝道桥455.242.567162.28合计14847.191388.3985293.023二、施工准备施工前施工技术员应认真熟悉图纸,并根据工地的特点、工期要求及施工条件,结合自己的设备能力,了解现场。合理组织施工并编制施工进度计划。因为该项目为施工战线长,因此在作业方法上应采用平行与流水作业法进行,多点展开作业面,合理计划劳动组织及资源配置,工、料、机等多方面应统筹兼顾。砂、石、水泥、钢筋半成品材料应提前做好检验工作,材料准备要充分。各作业点上应配置发电机一台。因为防撞护栏为现浇砼结构,故砼拌和将采用集中拌和站拌和,砼水平运输采用专用砼搅拌灌车直接运至施工现场指定地点。砼设计配比经监理工程师确认同意。三、进度计划、质量标准、安全目标1.施工施工进度计划计划开工 2014 年 3 月 5 日,计划完工 2014 年 12 月 5 日,计划工期 9 个月。2.质量标准为保证施工质量,建立适合于本工程的质量保证体系,做到“横向到边,从向到底、控制有效”在施工过程中必须认真执行自检、互检、工序交接检验制度,实现以下质量目标:交工验收质量综合评分 90 分以上;竣工验收达到优良等级。3. 安全目标(1) 杜绝火灾事故。(2) 杜绝重大安全事故。(3) 最大限度减少一般事故发生。(4) 力争实现安全责任事故率为零四、桥梁防撞护栏施工工艺及方法:防撞护栏砼结构物施工工艺:1、施工测量放样;2、钢筋制作;3、钢筋安装;4、立模;5、断缝设置与护栏分节段施工;6、支承加固;7、砼拌和;8砼运输;9、砼浇筑;10、砼捣实;11、拆模;12、...
