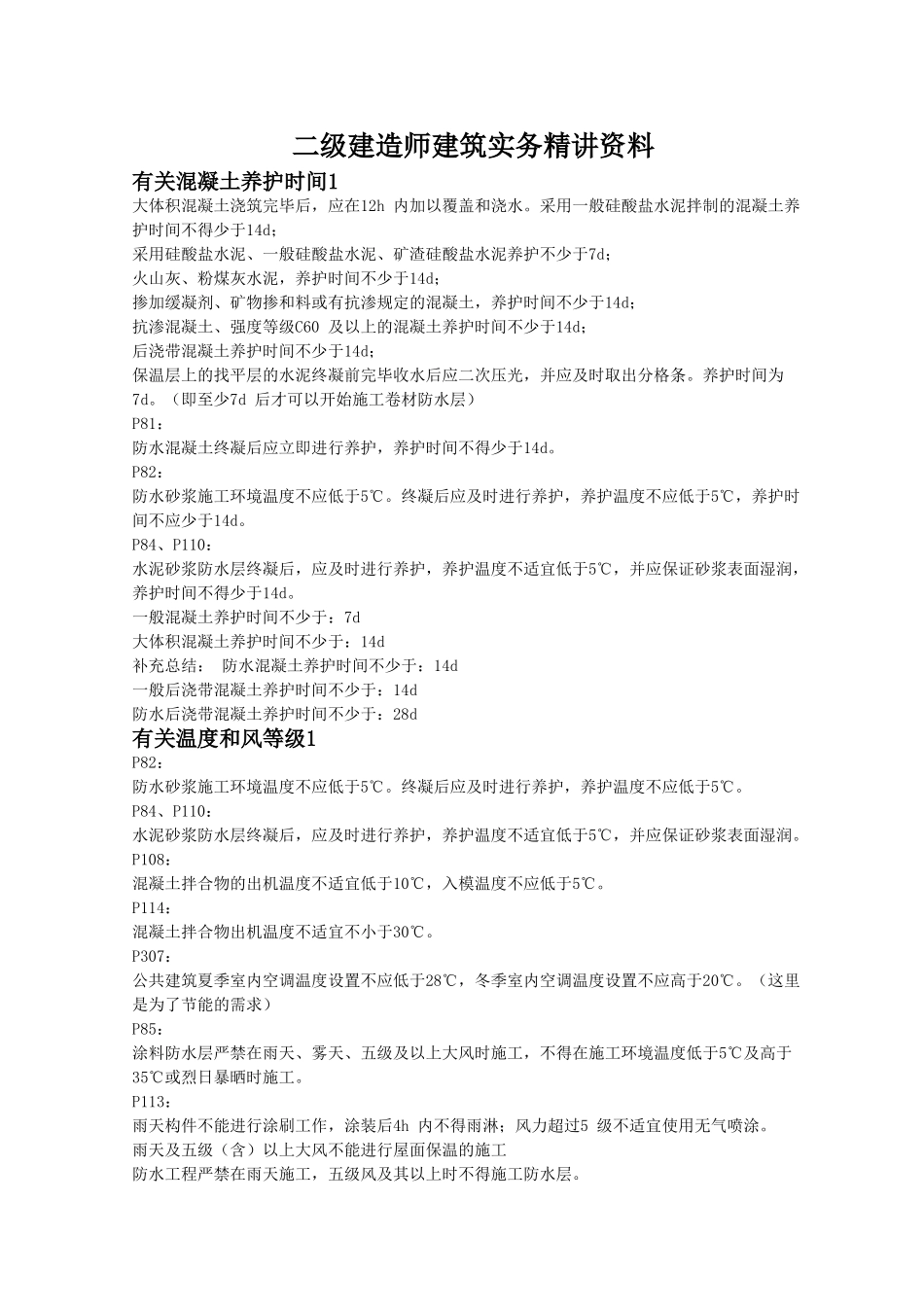

二级建造师建筑实务精讲资料有关混凝土养护时间1大体积混凝土浇筑完毕后,应在12h 内加以覆盖和浇水。采用一般硅酸盐水泥拌制的混凝土养护时间不得少于14d;采用硅酸盐水泥、一般硅酸盐水泥、矿渣硅酸盐水泥养护不少于7d;火山灰、粉煤灰水泥,养护时间不少于14d;掺加缓凝剂、矿物掺和料或有抗渗规定的混凝土,养护时间不少于14d;抗渗混凝土、强度等级C60 及以上的混凝土养护时间不少于14d;后浇带混凝土养护时间不少于14d;保温层上的找平层的水泥终凝前完毕收水后应二次压光,并应及时取出分格条。养护时间为7d。(即至少7d 后才可以开始施工卷材防水层)P81:防水混凝土终凝后应立即进行养护,养护时间不得少于14d。P82:防水砂浆施工环境温度不应低于5℃。终凝后应及时进行养护,养护温度不应低于5℃,养护时间不应少于14d。P84、P110:水泥砂浆防水层终凝后,应及时进行养护,养护温度不适宜低于5℃,并应保证砂浆表面湿润,养护时间不得少于14d。一般混凝土养护时间不少于:7d大体积混凝土养护时间不少于:14d补充总结: 防水混凝土养护时间不少于:14d一般后浇带混凝土养护时间不少于:14d防水后浇带混凝土养护时间不少于:28d有关温度和风等级1P82:防水砂浆施工环境温度不应低于5℃。终凝后应及时进行养护,养护温度不应低于5℃。P84、P110:水泥砂浆防水层终凝后,应及时进行养护,养护温度不适宜低于5℃,并应保证砂浆表面湿润。P108:混凝土拌合物的出机温度不适宜低于10℃,入模温度不应低于5℃。P114:混凝土拌合物出机温度不适宜不小于30℃。P307:公共建筑夏季室内空调温度设置不应低于28℃,冬季室内空调温度设置不应高于20℃。(这里是为了节能的需求)P85:涂料防水层严禁在雨天、雾天、五级及以上大风时施工,不得在施工环境温度低于5℃及高于35℃或烈日暴晒时施工。P113:雨天构件不能进行涂刷工作,涂装后4h 内不得雨淋;风力超过5 级不适宜使用无气喷涂。雨天及五级(含)以上大风不能进行屋面保温的施工防水工程严禁在雨天施工,五级风及其以上时不得施工防水层。P177:五级以上大风天气,不适宜进行大块模板拼装和吊装作业。P107:幕墙外表面的检查、清洗作业不得在4 级以上风力和大雨(雪)天气下进行。P180:在六级及六级以上强风和雷电、暴雨、大雾等恶劣气候条件下,不得进行露天高处作业。P188:外用电梯在大雨、大雾和六级及以上大风天气时,应停止使用。不得在5 级以上风中进行的是:一般状况下都不可以...
