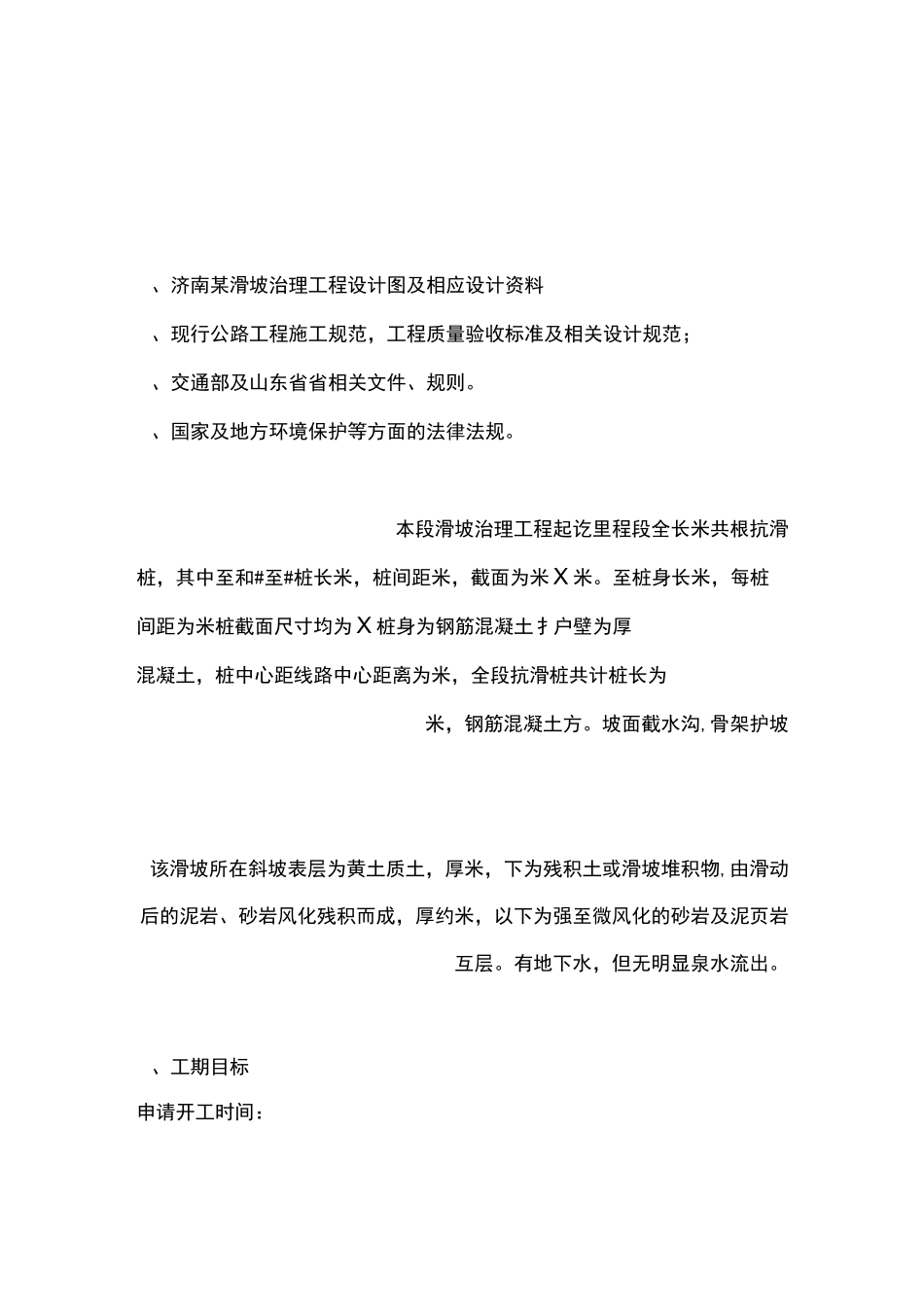

、济南某滑坡治理工程设计图及相应设计资料、现行公路工程施工规范,工程质量验收标准及相关设计规范;、交通部及山东省省相关文件、规则
、国家及地方环境保护等方面的法律法规
本段滑坡治理工程起讫里程段全长米共根抗滑桩,其中至和#至#桩长米,桩间距米,截面为米 X 米
至桩身长米,每桩间距为米桩截面尺寸均为 X 桩身为钢筋混凝土扌户壁为厚混凝土,桩中心距线路中心距离为米,全段抗滑桩共计桩长为米,钢筋混凝土方
坡面截水沟,骨架护坡该滑坡所在斜坡表层为黄土质土,厚米,下为残积土或滑坡堆积物,由滑动后的泥岩、砂岩风化残积而成,厚约米,以下为强至微风化的砂岩及泥页岩互层
有地下水,但无明显泉水流出

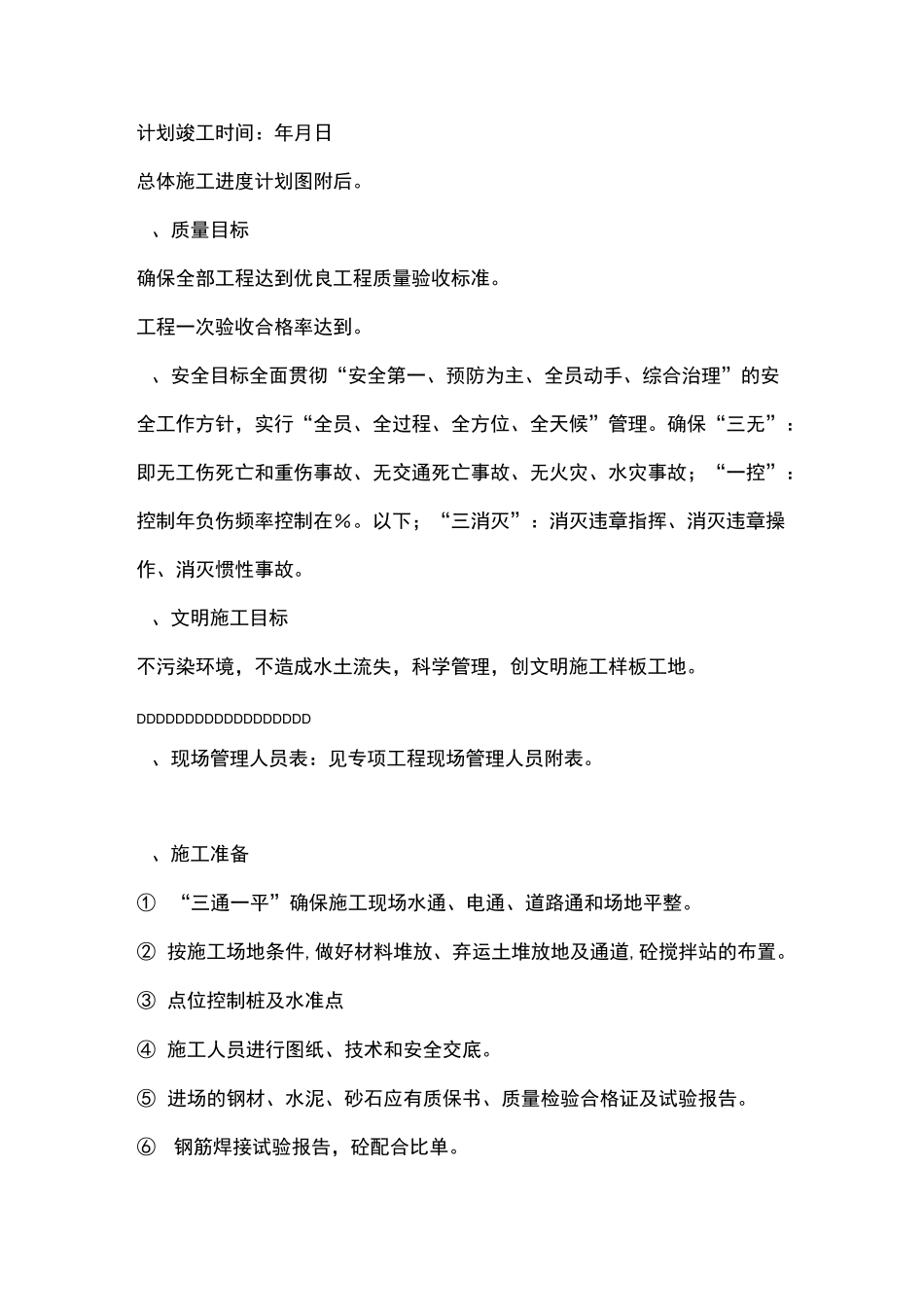

、工期目标申请开工时间:计划竣工时间:年月日总体施工进度计划图附后
、质量目标确保全部工程达到优良工程质量验收标准
工程一次验收合格率达到
、安全目标全面贯彻“安全第一、预防为主、全员动手、综合治理”的安全工作方针,实行“全员、全过程、全方位、全天候”管理
确保“三无”:即无工伤死亡和重伤事故、无交通死亡事故、无火灾、水灾事故;“一控”:控制年负伤频率控制在%
以下;“三消灭”:消灭违章指挥、消灭违章操作、消灭惯性事故
、文明施工目标不污染环境,不造成水土流失,科学管理,创文明施工样板工地
DDDDDDDDDDDDDDDDDD、现场管理人员表:见专项工程现场管理人员附表
、施工准备① “三通一平”确保施工现场水通、电通、道路通和场地平整
② 按施工场地条件,做好材料堆放、弃运土堆放地及通道,砼搅拌站的布置
③ 点位控制桩及水准点④ 施工人员进行图纸、技术和安全交底
⑤ 进场的钢材、水泥、砂石应有质保书、质量检验合格证及试验报告
⑥钢筋焊接试验报告,砼配合比单

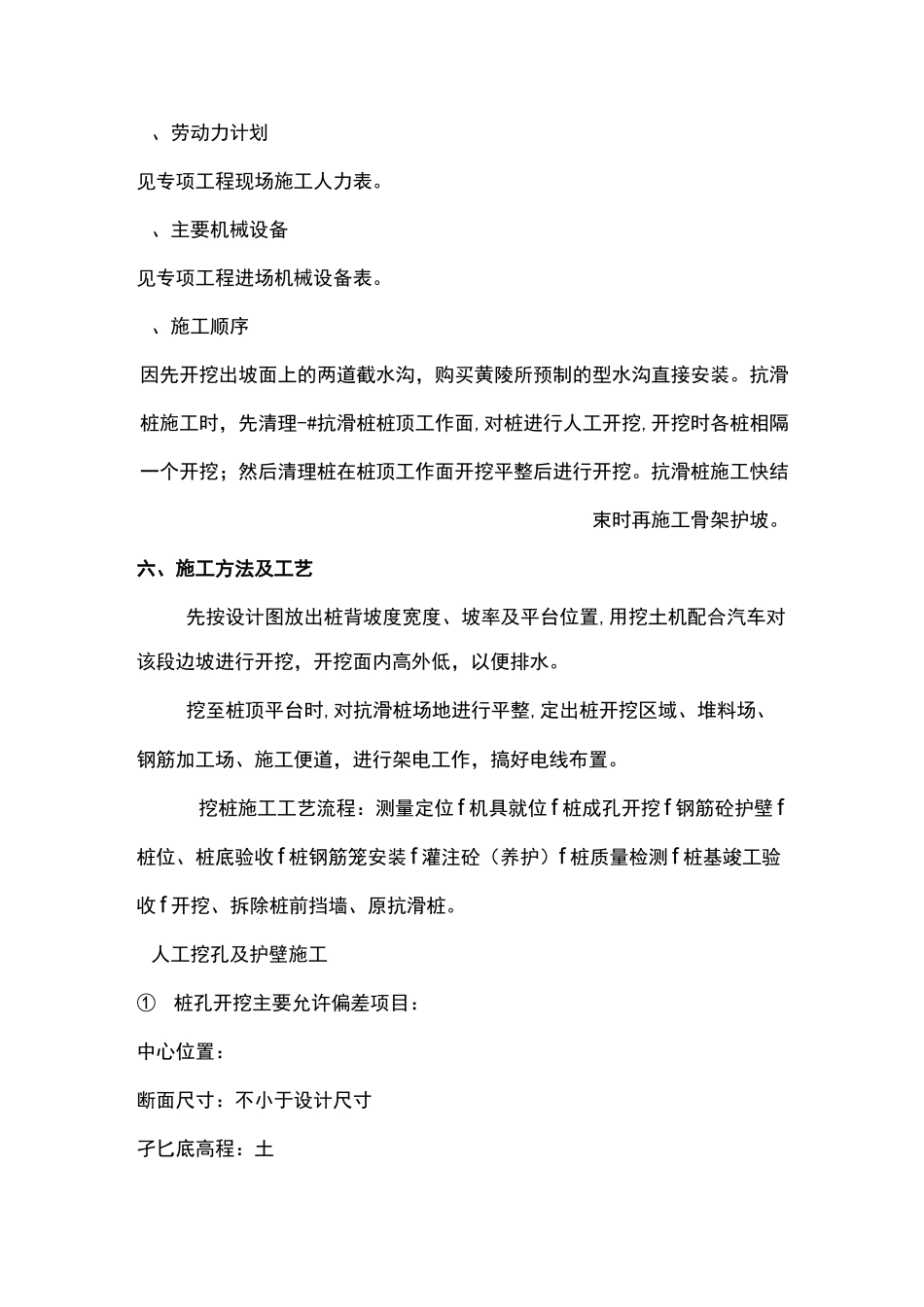

、劳动力计划见专项工程现场施工人力表
、主要机械设备见专项工程进场机械设备表
、施工顺序因先开挖出坡面上的两道截水沟,购买黄陵所预制的型水
