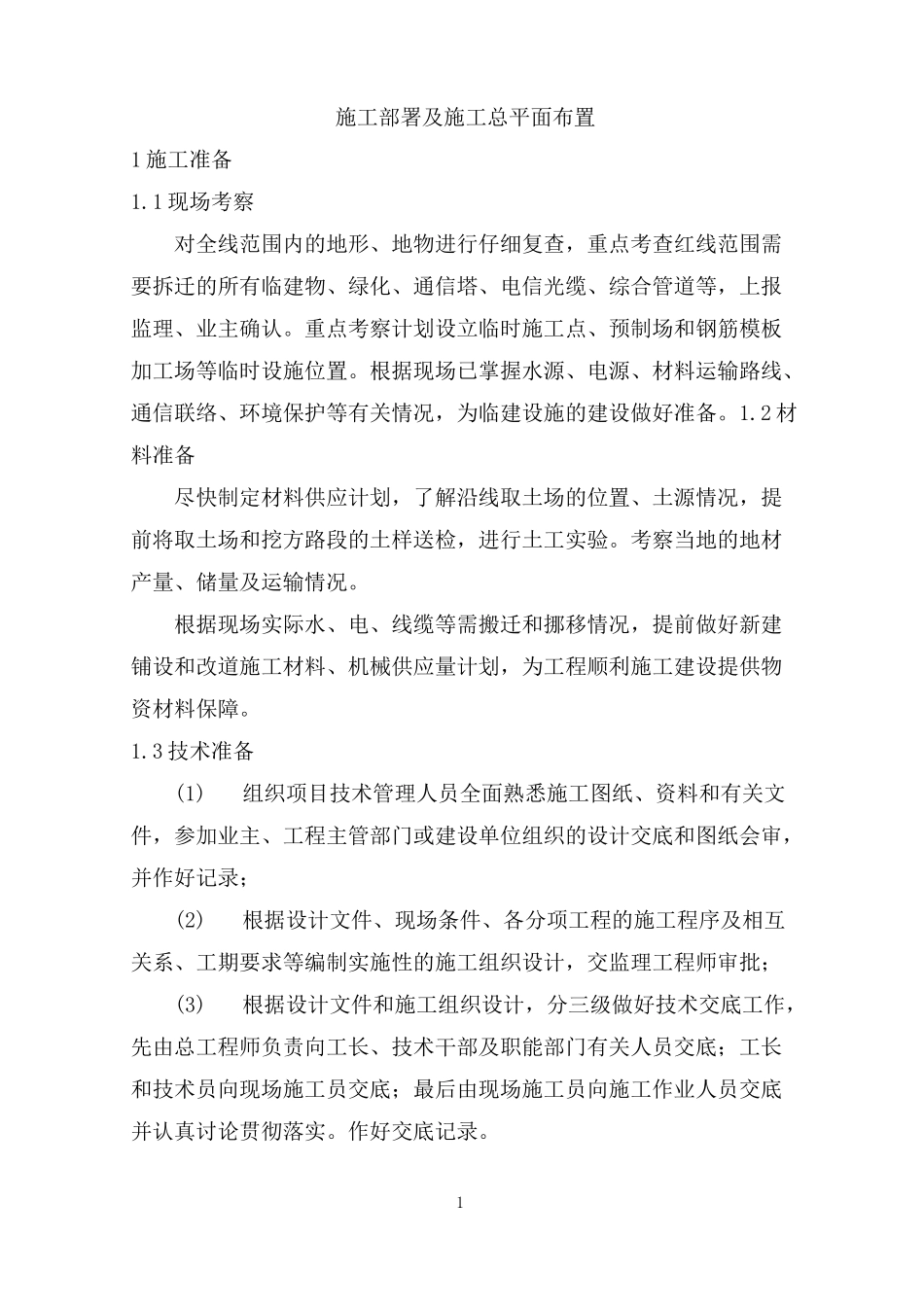

1施工部署及施工总平面布置1 施工准备1.1 现场考察对全线范围内的地形、地物进行仔细复查,重点考查红线范围需要拆迁的所有临建物、绿化、通信塔、电信光缆、综合管道等,上报监理、业主确认。重点考察计划设立临时施工点、预制场和钢筋模板加工场等临时设施位置。根据现场已掌握水源、电源、材料运输路线、通信联络、环境保护等有关情况,为临建设施的建设做好准备。1.2 材料准备尽快制定材料供应计划,了解沿线取土场的位置、土源情况,提前将取土场和挖方路段的土样送检,进行土工实验。考察当地的地材产量、储量及运输情况。根据现场实际水、电、线缆等需搬迁和挪移情况,提前做好新建铺设和改道施工材料、机械供应量计划,为工程顺利施工建设提供物资材料保障。1.3 技术准备(1)组织项目技术管理人员全面熟悉施工图纸、资料和有关文件,参加业主、工程主管部门或建设单位组织的设计交底和图纸会审,并作好记录;(2)根据设计文件、现场条件、各分项工程的施工程序及相互关系、工期要求等编制实施性的施工组织设计,交监理工程师审批;(3)根据设计文件和施工组织设计,分三级做好技术交底工作,先由总工程师负责向工长、技术干部及职能部门有关人员交底;工长和技术员向现场施工员交底;最后由现场施工员向施工作业人员交底并认真讨论贯彻落实。作好交底记录。22 施工总体部署2.1 施工总体部署原则(1)根据道路特点和工程规模,结合现场情况,合理安排,均衡组织施工;(2)满足建设单位招标文件中关于工程安全、质量、环保及文明施工的要求,选配经验丰富的技术人员、训练有素的相应专业施工队伍,配备先进完好的机械设备,合理进行施工组织;(3)满足工期要求,采用各种有效措施,确保实现工期目标;2.3 总体施工方案根据本标段工程特点,先进行景观照明工程及园建工程施工,结合现场施工条件和施工工期进行绿化施工。为了加快工程施工建设,将增加足够数量的工程机械、材料配备。为了缩短工期,整个道路按施工分区段,平行施工,统筹协调好各分部、分项工程的施工,合理安排好各工种的穿插施工。总体施工顺序如下:(1)施工准备包括临建、围档及测量控制网的建立等工作;(2)园建工程施工;(3)景观照明工程施工;(4)园林绿化施工;(5)收尾。总体施工工艺流程:施工准备 f 表层土清除、碾压 f 基础处理 f 分层填筑至设计路基标高 f 园建工程施工 f 景观照明工程施工 f 园林绿化工程施工 f 工程竣工及验收。3 施工组织机构31 ...
