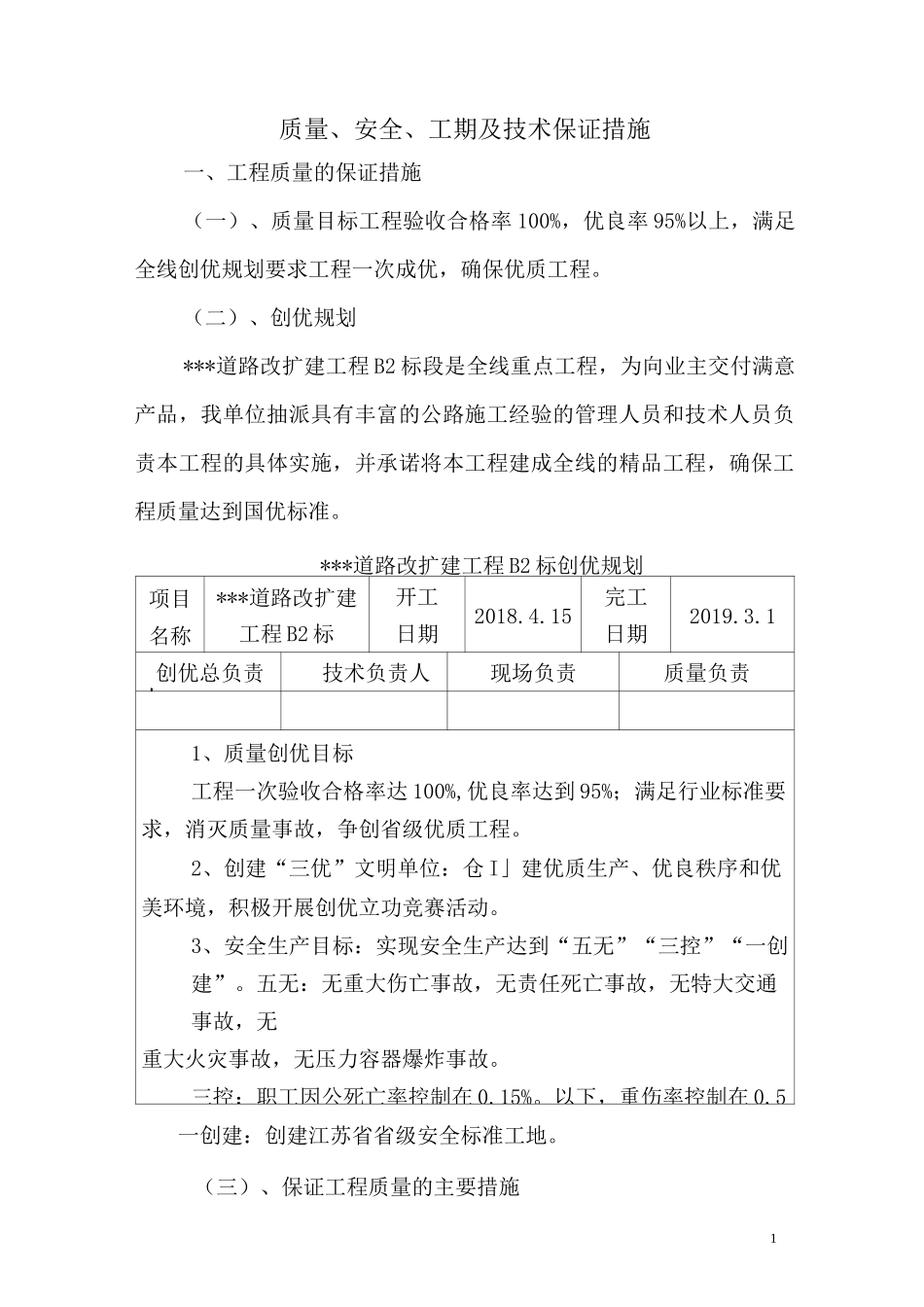

1质量、安全、工期及技术保证措施一、工程质量的保证措施(一)、质量目标工程验收合格率 100%,优良率 95%以上,满足全线创优规划要求工程一次成优,确保优质工程
(二)、创优规划***道路改扩建工程 B2 标段是全线重点工程,为向业主交付满意产品,我单位抽派具有丰富的公路施工经验的管理人员和技术人员负责本工程的具体实施,并承诺将本工程建成全线的精品工程,确保工程质量达到国优标准
***道路改扩建工程 B2 标创优规划项目名称***道路改扩建工程 B2 标开工日期2018
15完工日期2019
1创优总负责人技术负责人现场负责质量负责1、质量创优目标工程一次验收合格率达 100%,优良率达到 95%;满足行业标准要求,消灭质量事故,争创省级优质工程
2、创建“三优”文明单位:仓 I」建优质生产、优良秩序和优美环境,积极开展创优立功竞赛活动
3、安全生产目标:实现安全生产达到“五无”“三控”“一创建”
五无:无重大伤亡事故,无责任死亡事故,无特大交通事故,无重大火灾事故,无压力容器爆炸事故
三控:职工因公死亡率控制在 0
以下,重伤率控制在 0
5一创建:创建江苏省省级安全标准工地
(三)、保证工程质量的主要措施21、保证工程质量的组织管理措施成立全面质量管理委员会,第一管理者管生产同时必须管质量,配齐专职质检工程师和质检员,制定相应的质量管理目标及岗位责任制,卓有成效的进行全面质量管理和目标责任管理,从组织措施上使创优计划真正落到实处

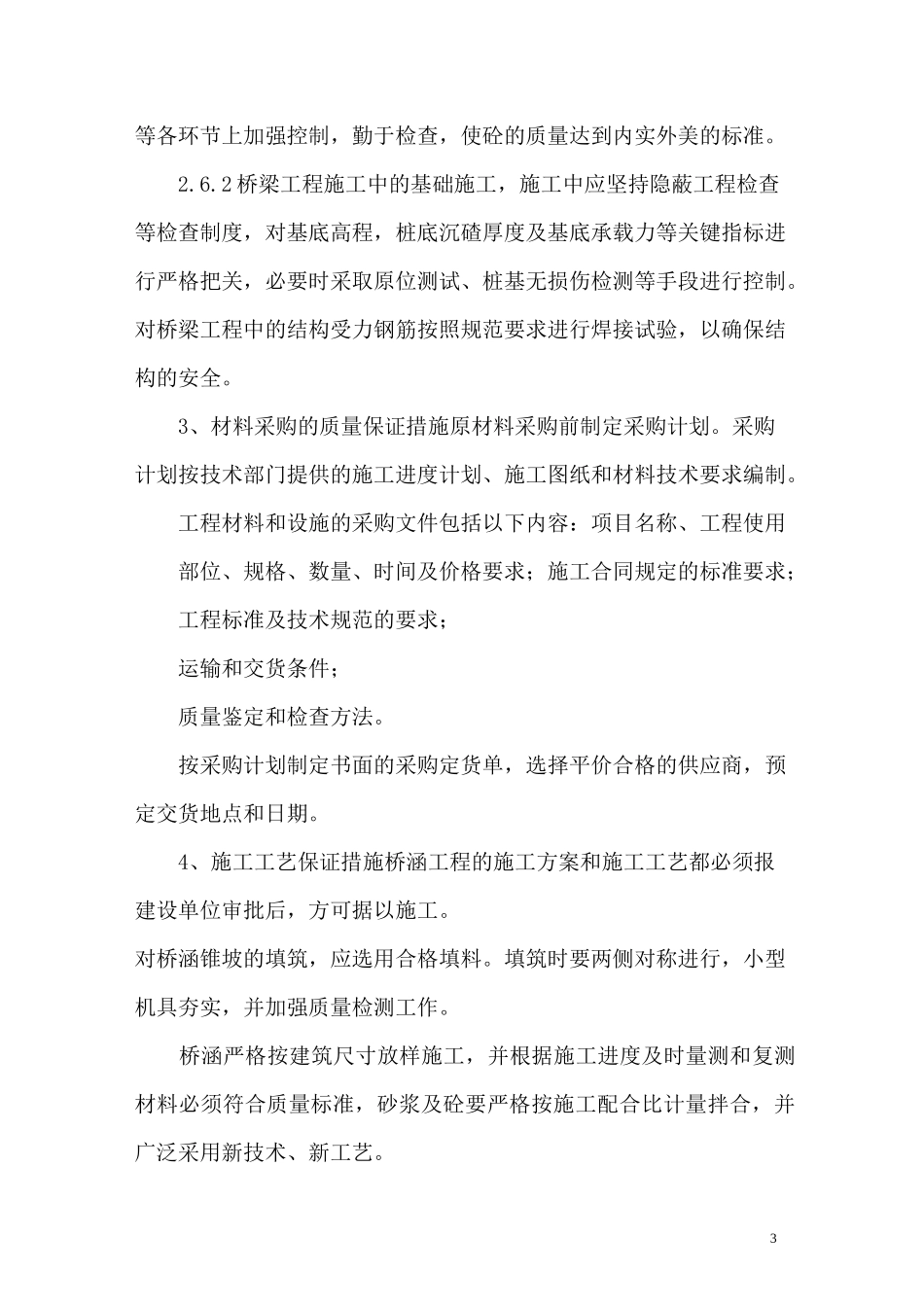

2、保证工程质量的主要技术措施2
1 施工前有针对性地对各专业工种进行技术培训,制定各工序标准化作业细则,提高施工人员的整体技术水平,特别对使用新型设备人员要确保培训质量,为创优质工程创造条件
2 认真执行设计图纸审核制度,并做好施工技术交底,使现场领工员及每一位施工人员做到心中有数,严格按技术要求施工,保证设计意图的实现
