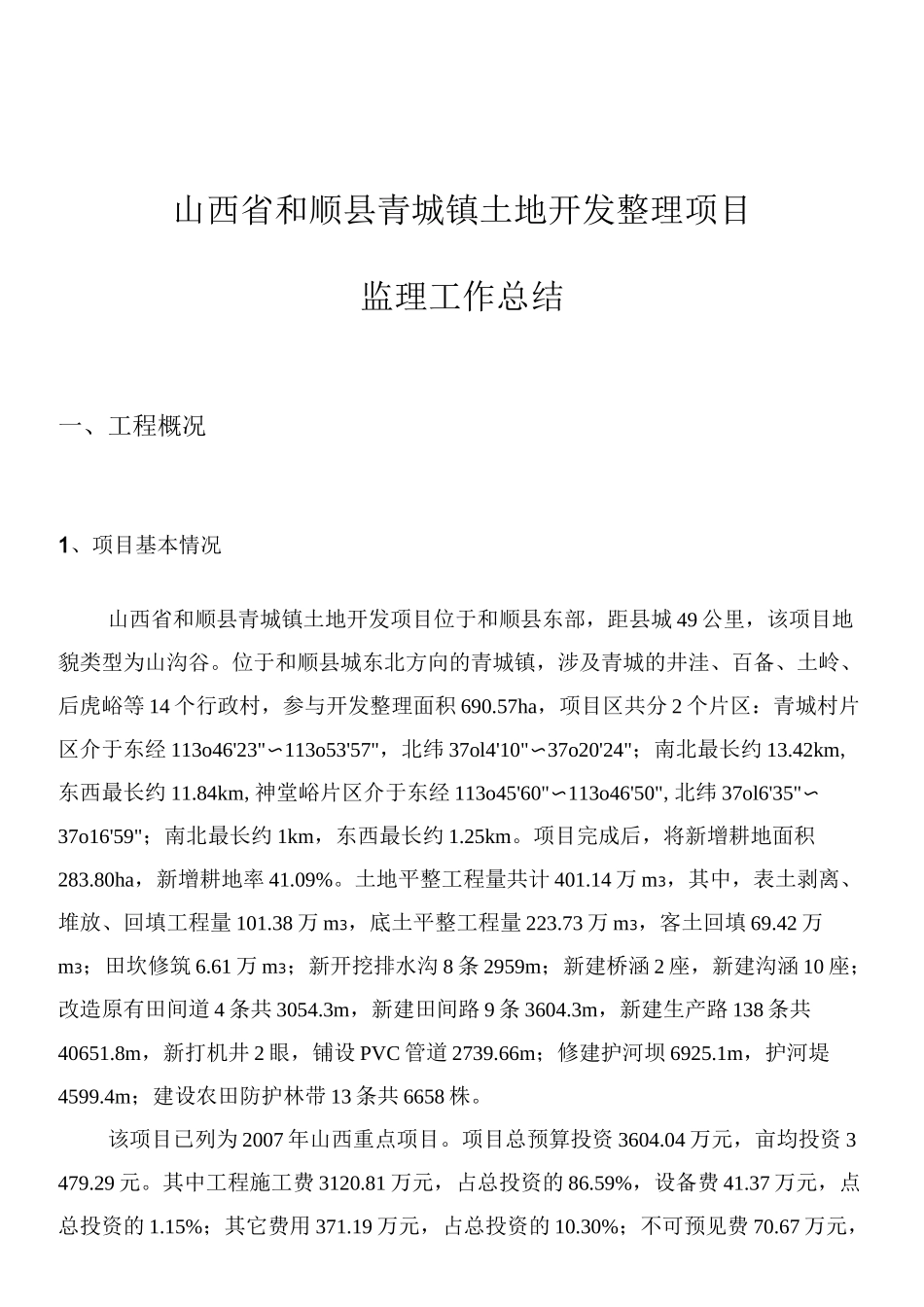

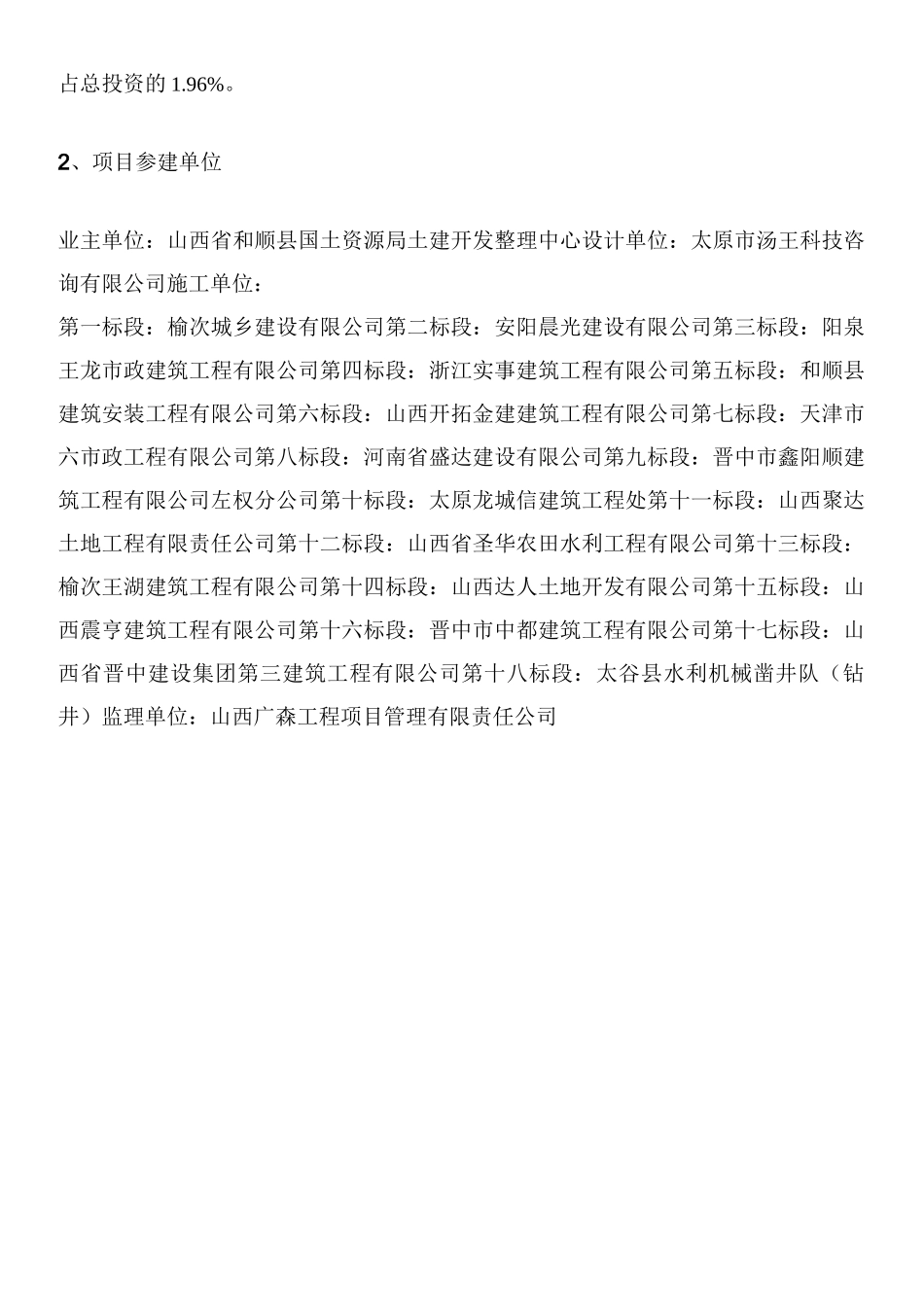

山西省和顺县青城镇土地开发整理项目监理工作总结一、工程概况1、项目基本情况山西省和顺县青城镇土地开发项目位于和顺县东部,距县城 49 公里,该项目地貌类型为山沟谷。位于和顺县城东北方向的青城镇,涉及青城的井洼、百备、土岭、后虎峪等 14 个行政村,参与开发整理面积 690.57ha,项目区共分 2 个片区:青城村片区介于东经 113o46'23"〜113o53'57",北纬 37ol4'10"〜37o20'24";南北最长约 13.42km,东西最长约 11.84km,神堂峪片区介于东经 113o45'60"〜113o46'50",北纬 37ol6'35"〜37o16'59";南北最长约 1km,东西最长约 1.25km。项目完成后,将新增耕地面积283.80ha,新增耕地率 41.09%。土地平整工程量共计 401.14 万 m3,其中,表土剥离、堆放、回填工程量 101.38 万 m3,底土平整工程量 223.73 万 m3,客土回填 69.42 万m3;田坎修筑 6.61 万 m3;新开挖排水沟 8 条 2959m;新建桥涵 2 座,新建沟涵 10 座;改造原有田间道 4 条共 3054.3m,新建田间路 9 条 3604.3m,新建生产路 138 条共40651.8m,新打机井 2 眼,铺设 PVC 管道 2739.66m;修建护河坝 6925.1m,护河堤4599.4m;建设农田防护林带 13 条共 6658 株。该项目已列为 2007 年山西重点项目。项目总预算投资 3604.04 万元,亩均投资 3479.29 元。其中工程施工费 3120.81 万元,占总投资的 86.59%,设备费 41.37 万元,点总投资的 1.15%;其它费用 371.19 万元,占总投资的 10.30%;不可预见费 70.67 万元,占总投资的 1.96%。2、项目参建单位业主单位:山西省和顺县国土资源局土建开发整理中心设计单位:太原市汤王科技咨询有限公司施工单位:第一标段:榆次城乡建设有限公司第二标段:安阳晨光建设有限公司第三标段:阳泉王龙市政建筑工程有限公司第四标段:浙江实事建筑工程有限公司第五标段:和顺县建筑安装工程有限公司第六标段:山西开拓金建建筑工程有限公司第七标段:天津市六市政工程有限公司第八标段:河南省盛达建设有限公司第九标段:晋中市鑫阳顺建筑工程有限公司左权分公司第十标段:太原龙城信建筑工程处第十一标段:山西聚达土地工程有限责任公司第十二标段:山西省圣华农田水利工程有限公司第十三标段:榆次王湖建筑工程有限公司第十四标段:山西达人土地开发有限公司第十五标段:山西震亨建筑工程有限公司第十六标段:晋中市中都建筑工程有限公司第十七标段:山西省晋中建设集团第...
