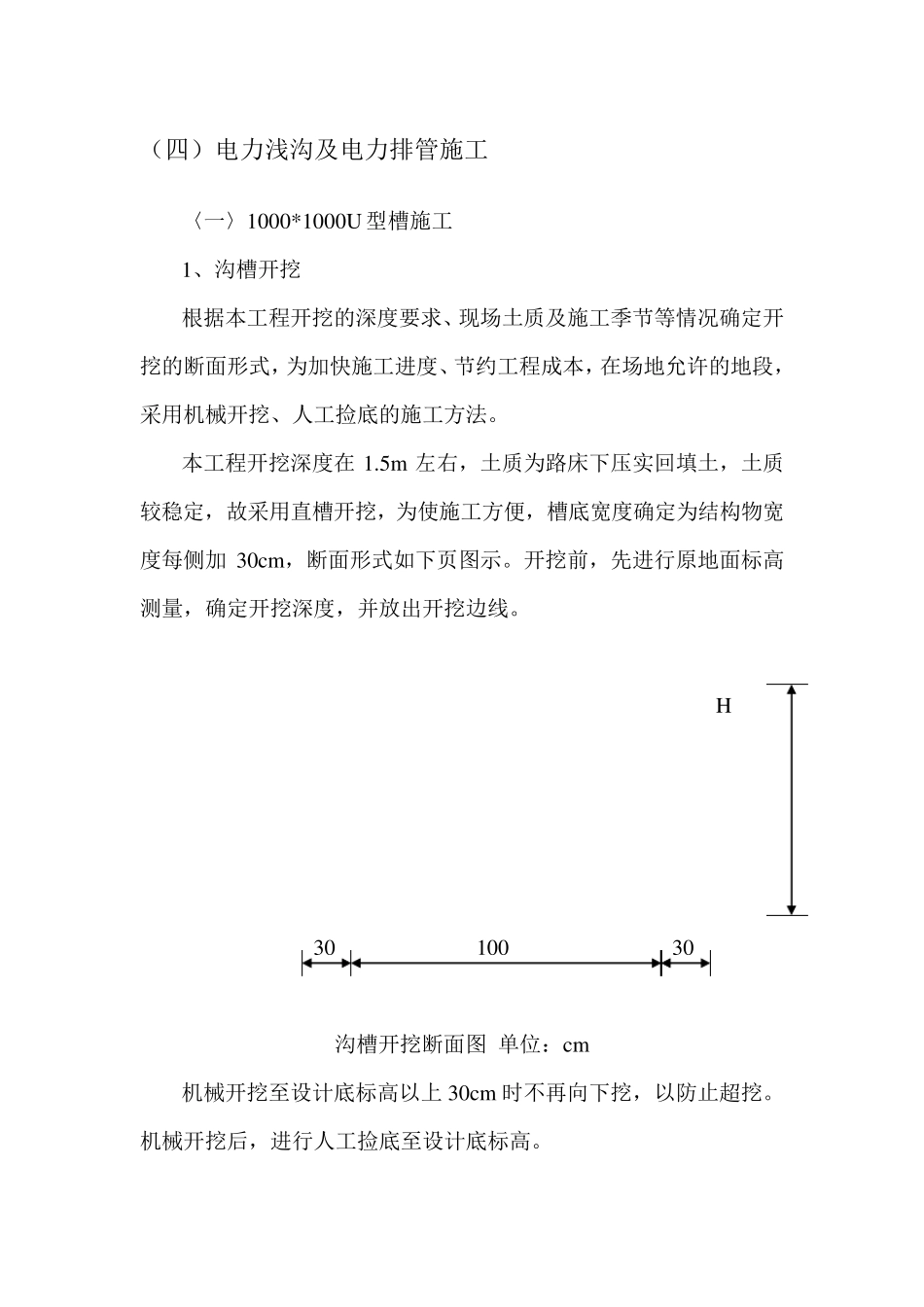

(四)电力浅沟及电力排管施工 〈一〉1000*1000U 型槽施工 1、沟槽开挖 根据本工程开挖的深度要求、现场土质及施工季节等情况确定开挖的断面形式,为加快施工进度、节约工程成本,在场地允许的地段,采用机械开挖、人工捡底的施工方法
本工程开挖深度在 1
5m 左右,土质为路床下压实回填土,土质较稳定,故采用直槽开挖,为使施工方便,槽底宽度确定为结构物宽度每侧加 30cm ,断面形式如下页图示
开挖前,先进行原地面标高测量,确定开挖深度,并放出开挖边线
H 30 100 30 沟槽开挖断面图 单位:cm 机械开挖至设计底标高以上 30cm 时不再向下挖,以防止超挖
机械开挖后,进行人工捡底至设计底标高

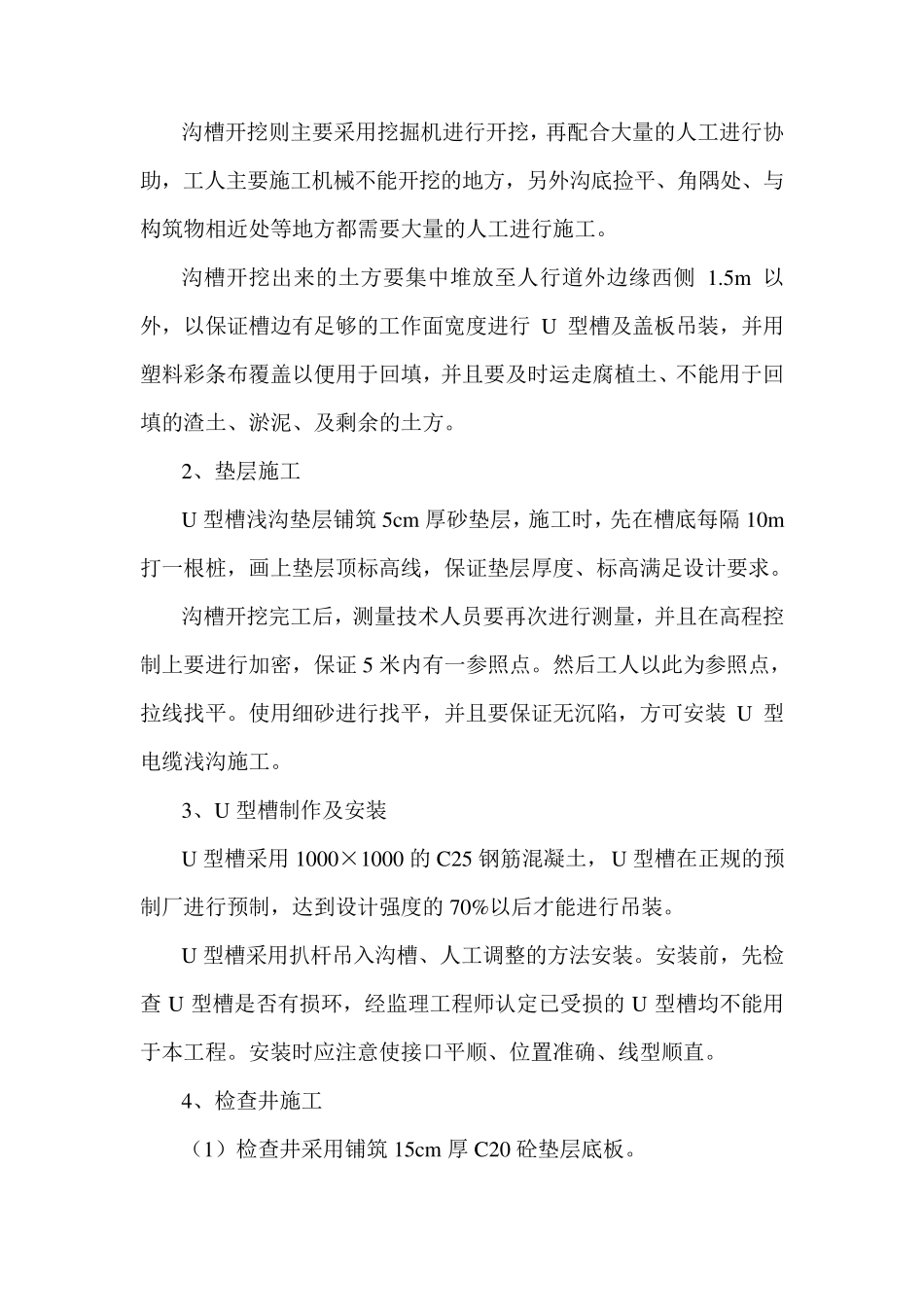

沟槽开挖则主要采用挖掘机进行开挖,再配合大量的人工进行协助,工人主要施工机械不能开挖的地方,另外沟底捡平、角隅处、与构筑物相近处等地方都需要大量的人工进行施工
沟槽开挖出来的土方要集中堆放至人行道外边缘西侧 1
5m以外,以保证槽边有足够的工作面宽度进行 U 型槽及盖板吊装,并用塑料彩条布覆盖以便用于回填,并且要及时运走腐植土、不能用于回填的渣土、淤泥、及剩余的土方
2、垫层施工 U 型槽浅沟垫层铺筑 5cm 厚砂垫层,施工时,先在槽底每隔 10m打一根桩,画上垫层顶标高线,保证垫层厚度、标高满足设计要求
沟槽开挖完工后,测量技术人员要再次进行测量,并且在高程控制上要进行加密,保证 5 米内有一参照点
然后工人以此为参照点,拉线找平
使用细砂进行找平,并且要保证无沉陷,方可安装 U 型电缆浅沟施工
3、U 型槽制作及安装 U 型槽采用 1000×1000 的 C25 钢筋混凝土, U 型槽在正规的预制厂进行预制,达到设计强度的 70%以后才能进行吊装
U 型槽采用扒杆吊入沟槽、人工调整的方法安装
安装前,先检查 U 型槽是否有损环,经监理工程师认定已受损的 U
