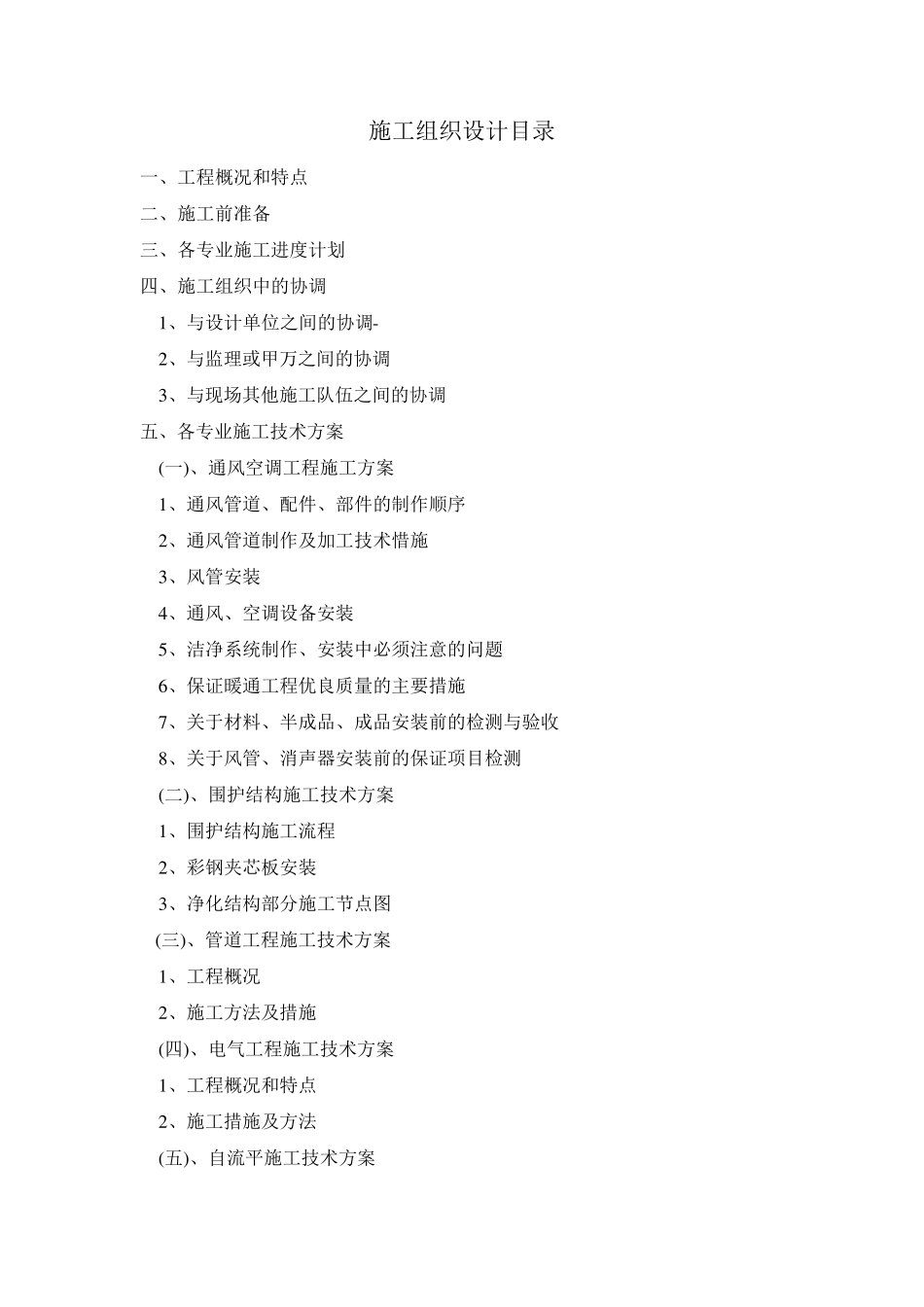

施工组织设计目录 一、工程概况和特点 二、施工前准备 三、各专业施工进度计划 四、施工组织中的协调 1 、与设计单位之间的协调- 2 、与监理或甲万之间的协调 3 、与现场其他施工队伍之间的协调 五、各专业施工技术方案 (一)、通风空调工程施工方案 1 、通风管道、配件、部件的制作顺序 2 、通风管道制作及加工技术惜施 3 、风管安装 4 、通风、空调设备安装 5 、洁净系统制作、安装中必须注意的问题 6 、保证暖通工程优良质量的主要措施 7 、关于材料、半成品、成品安装前的检测与验收 8 、关于风管、消声器安装前的保证项目检测 (二)、围护结构施工技术方案 1 、围护结构施工流程 2 、彩钢夹芯板安装 3 、净化结构部分施工节点图 (三)、管道工程施工技术方案 1 、工程概况 2 、施工方法及措施 (四)、电气工程施工技术方案 1 、工程概况和特点 2 、施工措施及方法 (五)、自流平施工技术方案 六、工程测试 1、测试的内容 2、测试前的准备 3、洁净度测试方法 七、施工预算 八、质量保证措施 九、安全生产措施 十、材料、物资管理 十一、现场文明施工措施 附图一、风管的作业顺序及检查要求 附图二、通风空调施工流程图 附图三、材料管理流程图 附表一、施工主要机具进场计划 附表二、临时用地表 附表三、工程劳动力及人员安排计划表 一、 工程概况和特点 1、工程概况 工程名称:生产车间净化系统工程 工程地点:东莞市 XX 镇 设计单位: XX.电子制程方案解决商 施工工期:60 天 2、工程特点: 本工程位于 XXXX 电子厂内,楼共三层,本工程在三层做净化车间及普通区域,层高 4M,屋顶设空调机房及冷却塔放置。洁净车间围护结构采用 50 厚聚苯乙烯夹芯彩钢壁板,顶板采用 50 厚巧膏岩棉夹芯顶板。吊顶高度有 2.5m. 普通区域围护结构采用 50 厚聚苯乙烯夹芯彩钢壁板,通风空调部分包括洁净的空调及通风系统,净化区洁净级别要求为十万级和万级。电气部分包括车间的照明灯具、电线、线管、配电柜"插座等的安装。 二、 施工前准备 (一)、组织有关技术人员进一步熟悉图纸。了解设计意图,展开有关重要技术问题的讨论,精心规划,组织施工方案,组织图纸图纸会审,落实交底工作,确保施工前及时解决、发现图纸中不合理的设计。 (二)、做好施工现场场地安排,合理布置施工现场,安排好材料的卸货和堆放。严格按照指定地点布置临时用电、用水,其线路、管路要井然有序...
