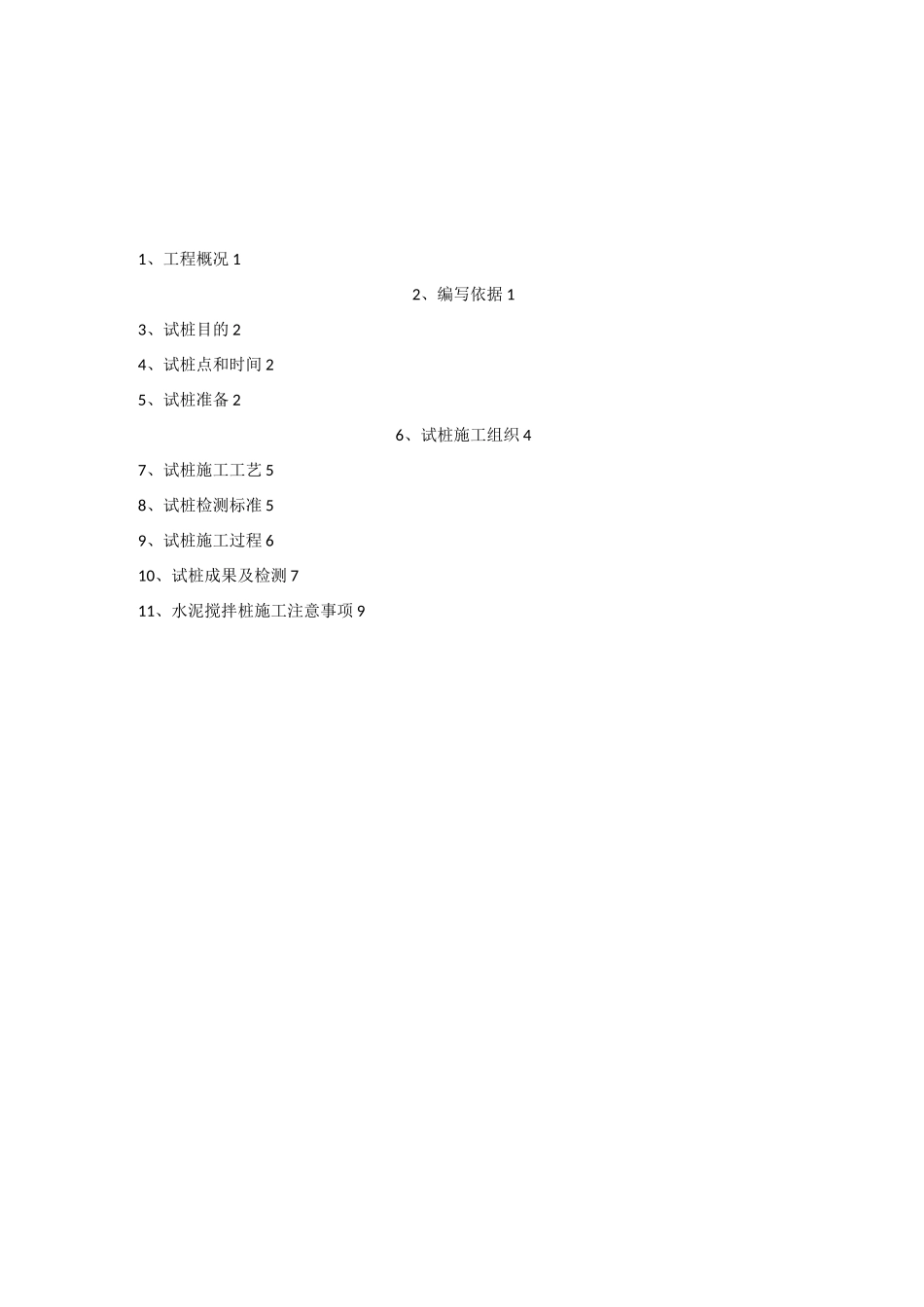

东塘大道(元华路〜北江滨路)道路工程水泥搅拌桩试桩总结报告中国交通建设股份有限公司福清二期工程项目总经理部第一分部2014 年 9 月 18 日1、工程概况 12、编写依据 13、试桩目的 24、试桩点和时间 25、试桩准备 26、试桩施工组织 47、试桩施工工艺 58、试桩检测标准 59、试桩施工过程 610、试桩成果及检测 711、水泥搅拌桩施工注意事项 91水泥搅拌桩试桩成果报告1、工程概况东塘大道(元华路—北江滨路)道路工程,呈北-南走向。起止桩号为 K0+000~K2+241.241。本工程道路等级为城市支路,红线宽度为24m,全长 2.198km,双向四车道,设计时速为 30km/h。项目所在区域属亚热带季风性湿润气候,暖热湿润,雨量充沛,年降水量 1560 毫米。根据区域地质资料,道路沿线以冲海积地貌单元为主,沿线存在较多鱼塘、藕塘。道路路基土自上而下主要由素填土、耕植土、粉质粘土、淤泥、粉质粘土、细砂、卵石等组成。东塘大道特殊地基根据软土层的深厚采用了水泥搅拌桩联合欠载预压处理。全线共设水泥搅拌桩 23228 根,总延米 21.049 万米。软基处理深度 4〜11m,桩径 0.5m,桩间距 1.5〜1.6m,梅花状布置。水泥采用 P.042.5普通硅酸盐水泥。施工前按照设计要求已经由实验室进行了配合比试验,选定了合适的配合比(水泥:天然土体:水=1:6.25:0.45),9.0 米桩水泥用量 511.2Kg。2、编写依据2.1、《公路软土地基路堤设计与施工技术细则》(JTG/TD31-02-2013)2.2、《建筑地基基础工程施工质量验收规范》(GB50202-2002)2.3、《水泥搅拌桩施工工艺及质量验收标准》(QBBY10301-2003)2.5、《地基处理技术规范》(JGJ79-2002)2.5、《市政道路工程施工质量验收规程》(CJJ1-2008)2.6、《水泥搅拌桩施工技术方案》及各项检测报告。23、试桩目的3.2、用于水泥搅拌桩施工的材料和机具要与将来施工的材料和机具相同。通过试验确定相关设备的组合模式及配备数量。如搅拌桩的钻头形式、泥浆泵(砂浆泵)的类型、送浆管类型等,为以后大面积施工进行设备选型、配置提供依据。3.2、检验并确定施工方法,确定水泥搅拌桩的施工工艺。3.3、适用于水泥搅拌桩施工的机具及机具的各项技术参数。寻求最佳的搅拌次数及满足设计的各项技术参数。如浆液的配合比、泵送压力、泵送时间、单位时间内的水泥浆喷入量。3.4、确定搅拌的均匀性及达到均匀性要求时的各项施工技术参数,如钻进速度、提升速度、搅拌速度、搅拌的次数等;根据工程地质情况,掌握下钻和提升...
