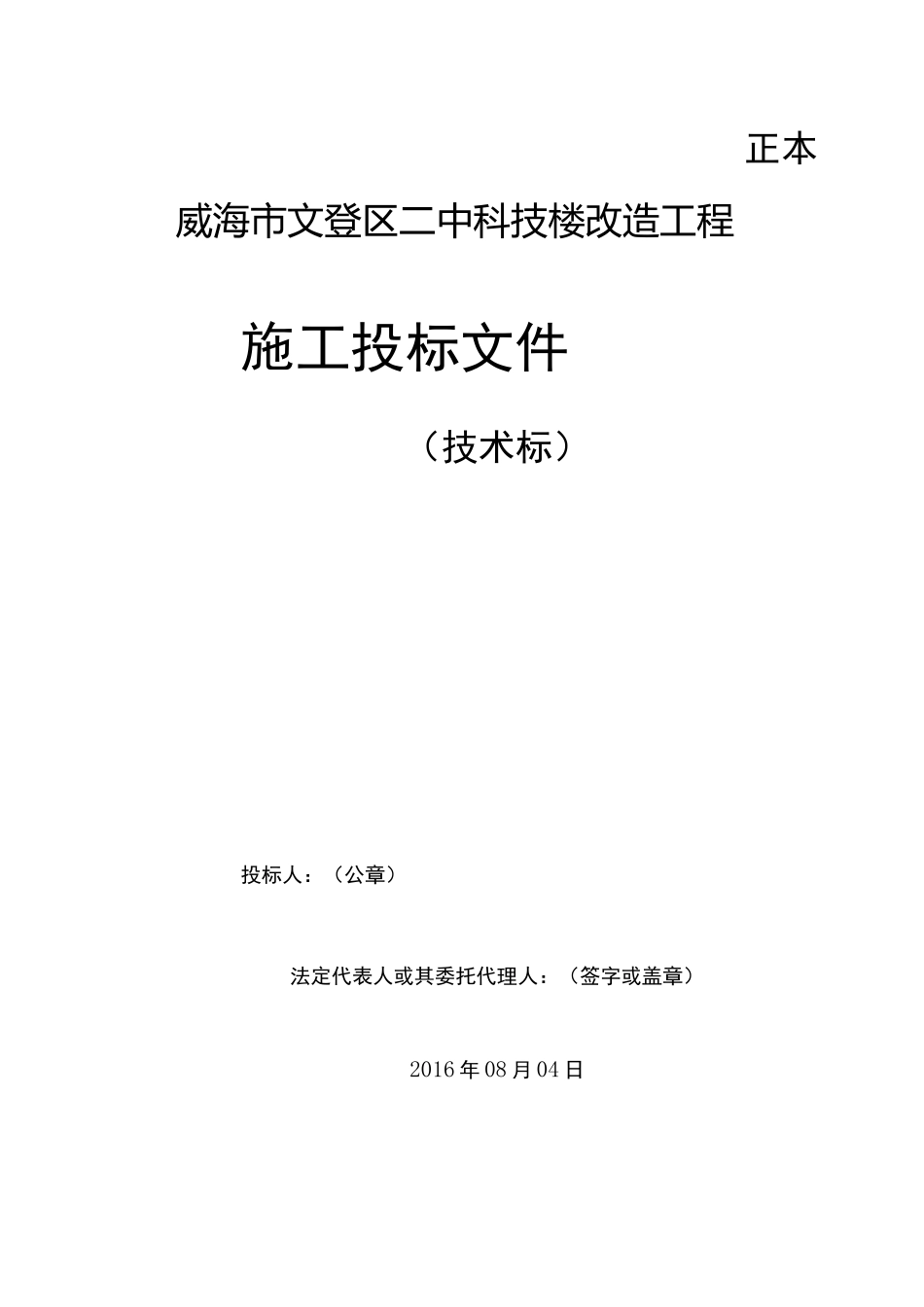

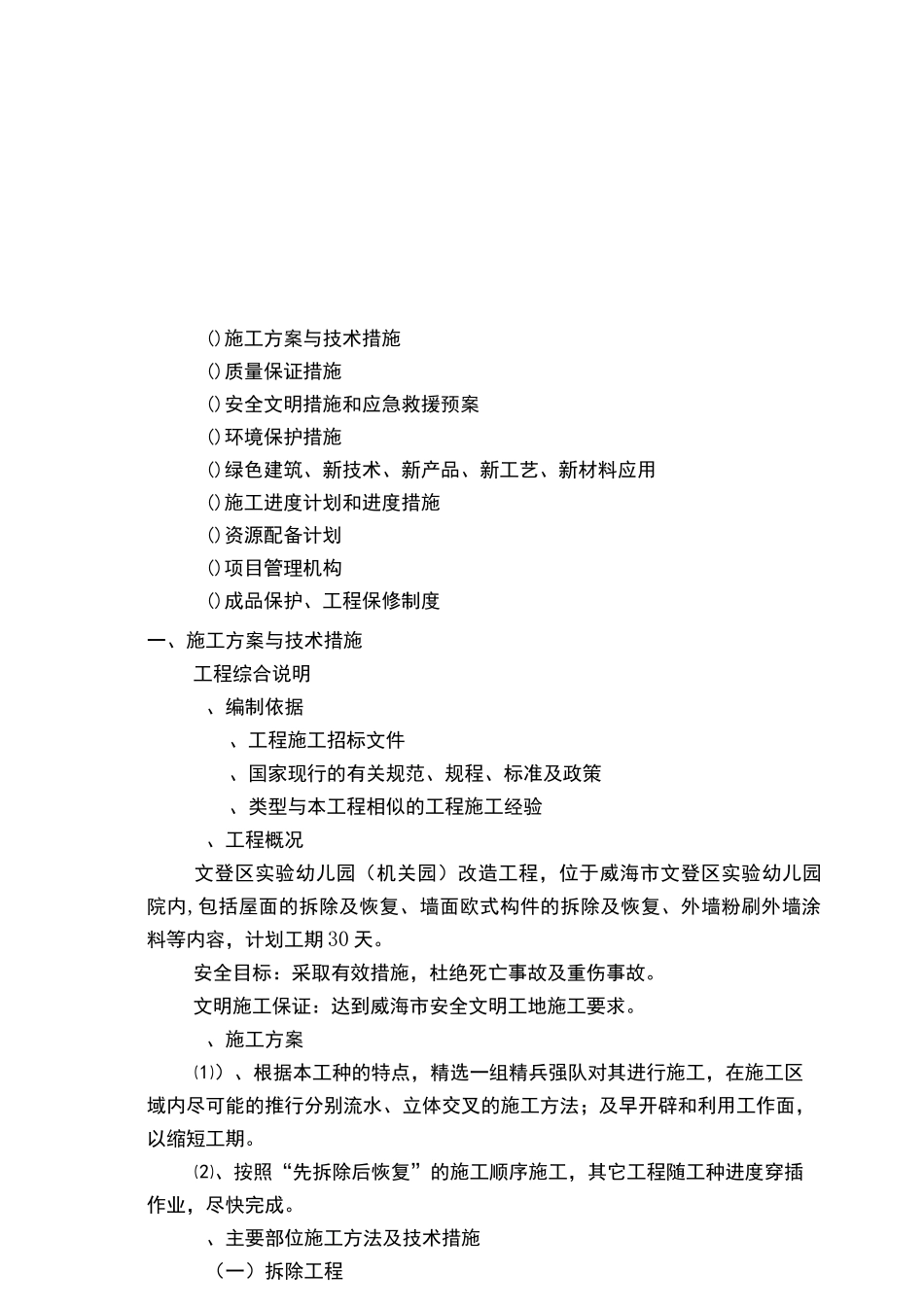

正本威海市文登区二中科技楼改造工程施工投标文件(技术标)投标人:(公章)法定代表人或其委托代理人:(签字或盖章)2016 年 08 月 04 日()施工方案与技术措施()质量保证措施()安全文明措施和应急救援预案()环境保护措施()绿色建筑、新技术、新产品、新工艺、新材料应用()施工进度计划和进度措施()资源配备计划()项目管理机构()成品保护、工程保修制度一、施工方案与技术措施工程综合说明、编制依据、工程施工招标文件、国家现行的有关规范、规程、标准及政策、类型与本工程相似的工程施工经验、工程概况文登区实验幼儿园(机关园)改造工程,位于威海市文登区实验幼儿园院内,包括屋面的拆除及恢复、墙面欧式构件的拆除及恢复、外墙粉刷外墙涂料等内容,计划工期 30 天
安全目标:采取有效措施,杜绝死亡事故及重伤事故
文明施工保证:达到威海市安全文明工地施工要求
、施工方案⑴)、根据本工种的特点,精选一组精兵强队对其进行施工,在施工区域内尽可能的推行分别流水、立体交叉的施工方法;及早开辟和利用工作面,以缩短工期
⑵、按照“先拆除后恢复”的施工顺序施工,其它工程随工种进度穿插作业,尽快完成

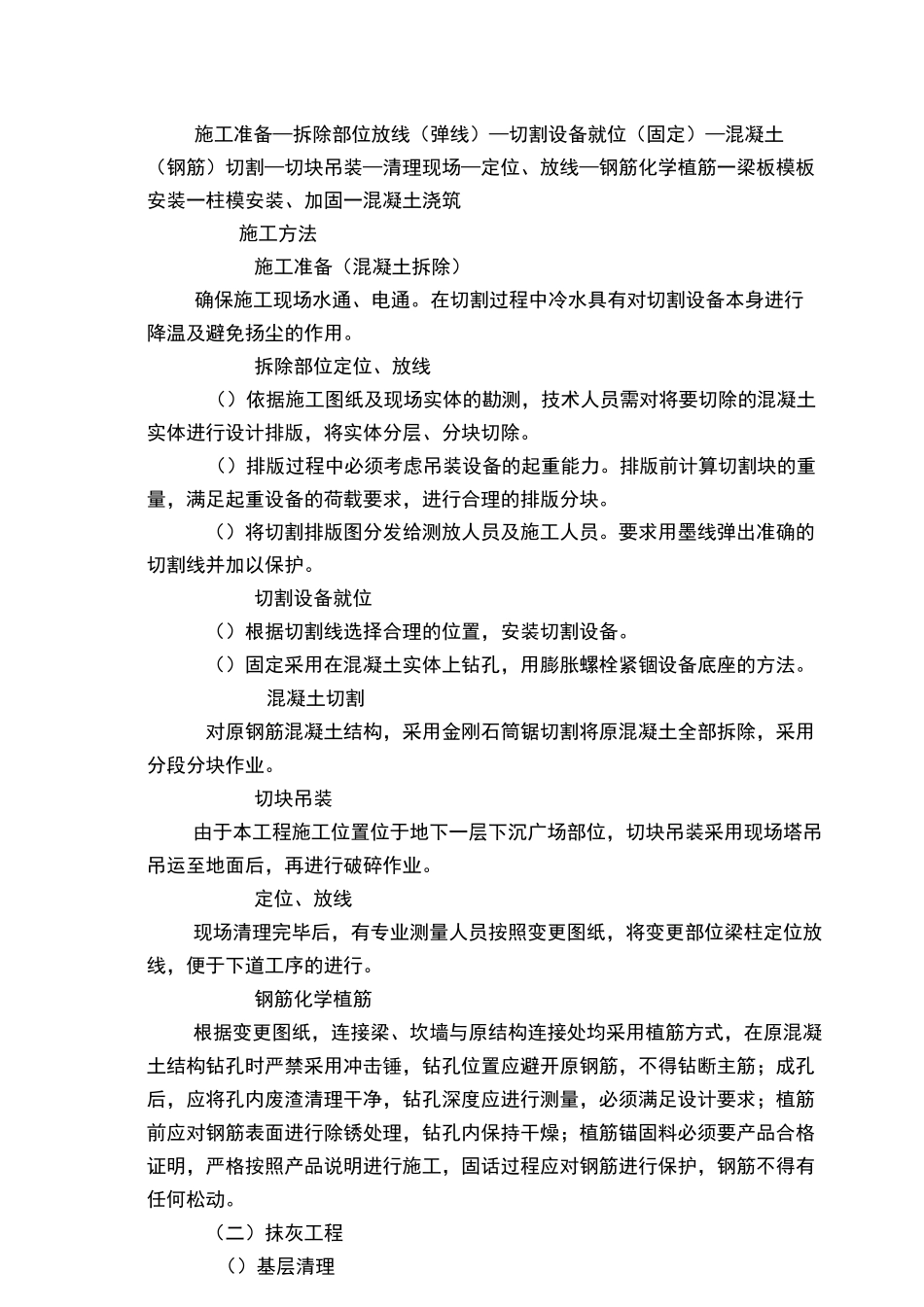

、主要部位施工方法及技术措施(一)拆除工程施工准备—拆除部位放线(弹线)—切割设备就位(固定)—混凝土(钢筋)切割—切块吊装—清理现场—定位、放线—钢筋化学植筋一梁板模板安装一柱模安装、加固一混凝土浇筑施工方法施工准备(混凝土拆除)确保施工现场水通、电通
在切割过程中冷水具有对切割设备本身进行降温及避免扬尘的作用
拆除部位定位、放线()依据施工图纸及现场实体的勘测,技术人员需对将要切除的混凝土实体进行设计排版,将实体分层、分块切除
()排版过程中必须考虑吊装设备的起重能力
排版前计算切割块的重量,满足起重设备的荷载要求,进行合理的排版分块
()将切割排版图分发给测放人员及施工人员
要求用墨线弹出准确的切割线
