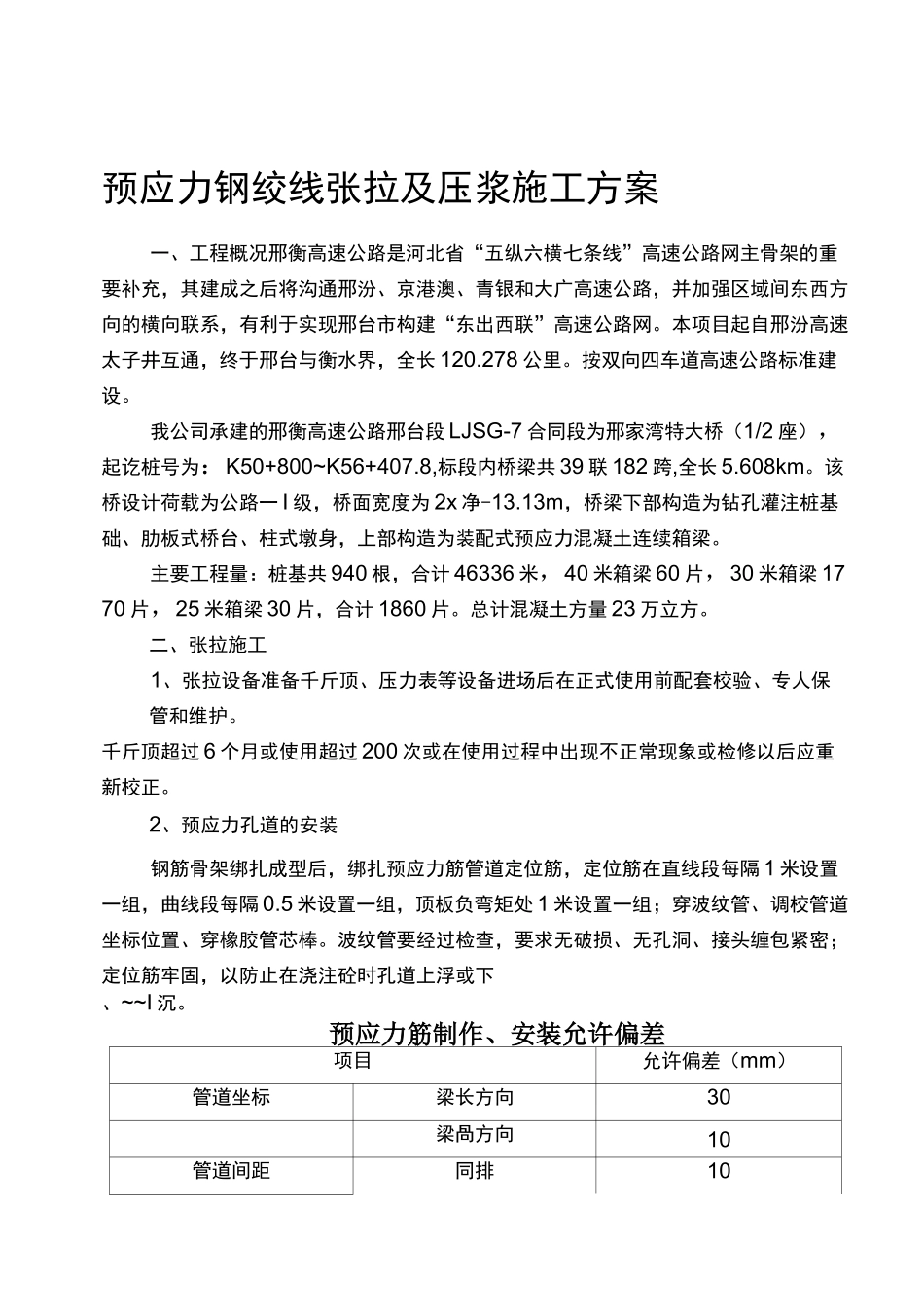

预应力钢绞线张拉及压浆施工方案一、工程概况邢衡高速公路是河北省“五纵六横七条线”高速公路网主骨架的重要补充,其建成之后将沟通邢汾、京港澳、青银和大广高速公路,并加强区域间东西方向的横向联系,有利于实现邢台市构建“东出西联”高速公路网
本项目起自邢汾高速太子井互通,终于邢台与衡水界,全长 120
278 公里
按双向四车道高速公路标准建设
我公司承建的邢衡高速公路邢台段 LJSG-7 合同段为邢家湾特大桥(1/2 座),起讫桩号为:K50+800~K56+407
8,标段内桥梁共 39 联 182 跨,全长 5
该桥设计荷载为公路一 I 级,桥面宽度为 2x 净-13
13m,桥梁下部构造为钻孔灌注桩基础、肋板式桥台、柱式墩身,上部构造为装配式预应力混凝土连续箱梁
主要工程量:桩基共 940 根,合计 46336 米,40 米箱梁 60 片,30 米箱梁 1770 片,25 米箱梁 30 片,合计 1860 片
总计混凝土方量 23 万立方
二、张拉施工1、张拉设备准备千斤顶、压力表等设备进场后在正式使用前配套校验、专人保管和维护
千斤顶超过 6 个月或使用超过 200 次或在使用过程中出现不正常现象或检修以后应重新校正
2、预应力孔道的安装钢筋骨架绑扎成型后,绑扎预应力筋管道定位筋,定位筋在直线段每隔 1 米设置一组,曲线段每隔 0
5 米设置一组,顶板负弯矩处 1 米设置一组;穿波纹管、调校管道坐标位置、穿橡胶管芯棒
波纹管要经过检查,要求无破损、无孔洞、接头缠包紧密;定位筋牢固,以防止在浇注砼时孔道上浮或下、~~I 沉

预应力筋制作、安装允许偏差项目允许偏差(mm)管道坐标梁长方向30梁咼方向10管道间距同排10上下层103 钢绞线的下料及安装钢绞线下料时采用砂轮切割机切割,钢绞线下料长度应考虑千斤顶的工作长度后经过计算确定;按每孔根数编成整束,每隔 1
