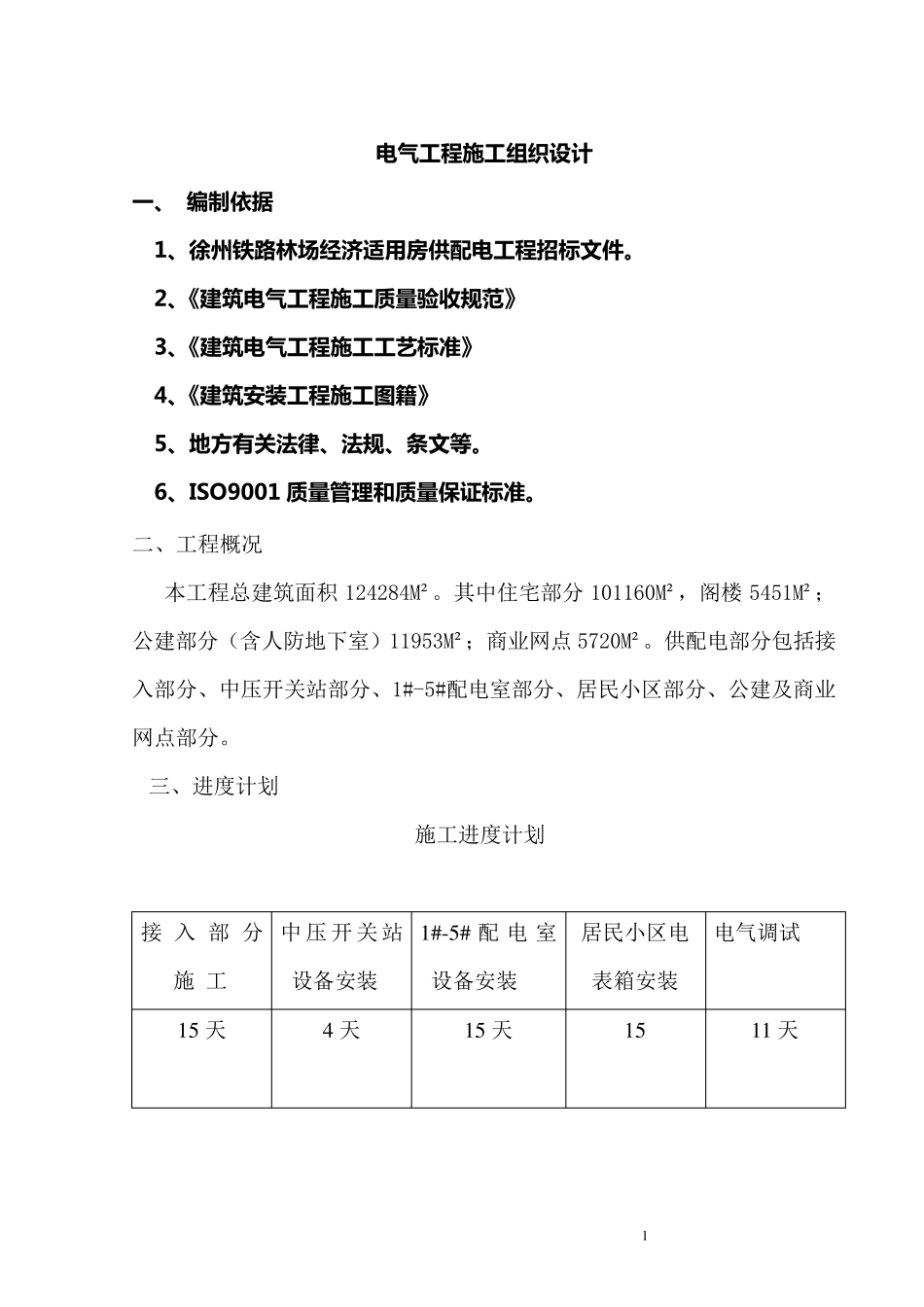

1 电 气 工 程 施 工 组 织 设 计 一 、 编制依据 1、徐州铁路林场经济适用房供配电 工 程 招标文件
2、《建筑电 气 工 程 施 工 质量验收规范》 3、《建筑电 气 工 程 施 工 工 艺标准》 4、《建筑安装工 程 施 工 图籍》 5、地方有关法律、法规、条文等
6、ISO9001 质量管理和质量保证标准
二、工程概况 本工程总建筑面积124284M²
其 中 住 宅 部 分101160M², 阁 楼5451M²;公 建部 分 ( 含 人 防 地 下 室 ) 11953M²; 商 业 网 点 5720M²
供 配 电 部 分 包 括 接入 部 分 、中 压 开 关 站 部 分 、1#-5#配 电 室 部 分 、居 民 小 区 部 分 、公 建及 商 业网 点 部 分

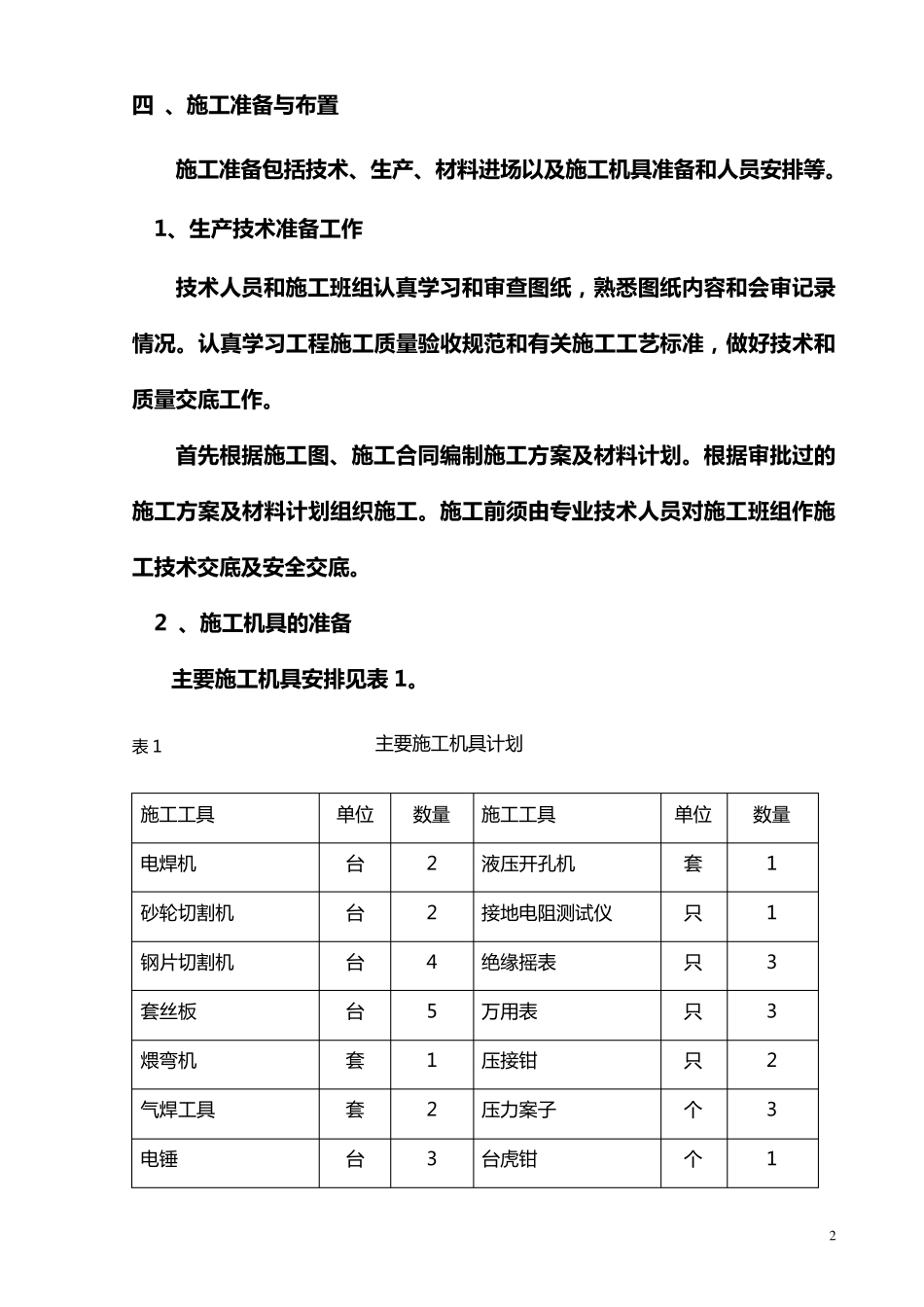

三 、进 度 计 划 施 工进 度 计 划 接入部分 施 工 中 压 开 关 站设 备 安 装 1 #-5 # 配电室设 备 安 装 居 民 小 区 电表 箱 安 装 电 气 调 试 1 5 天 4 天 1 5 天 1 5 11 天 2 四 、施工准备与布置 施工准备包括技术、生产、材料进场以及施工机具准备和人员安排等
1、生产技术准备工作 技术人员和施工班组认真学习和审查图纸,熟悉图纸内容和会审记录情况
认真学习工程施工质量验收规范和有关施工工艺标准,做好技术和质量交底工作
首先根据施工图、施工合同编制施工方案及材料计划
根据审批过的施工方案及材料计划组织施工
施工前须由专业技术人员对施工班组作施工技术交底及安全交底

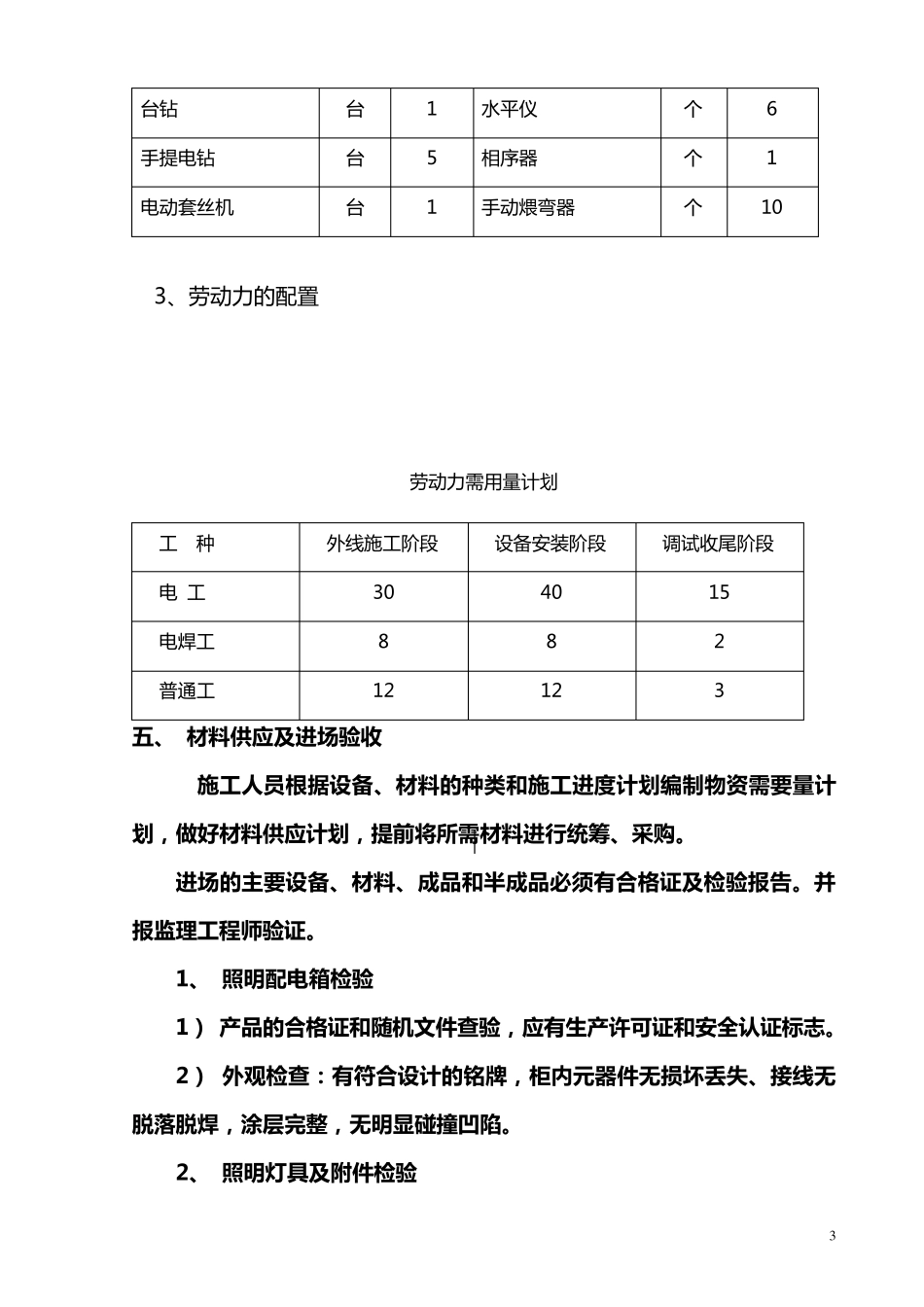

2 、施工机具的准备 主要施工机具安排见表 1
表 1 主 要 施 工 机 具 计 划 施 工 工 具 单 位 数 量 施 工 工 具 单 位 数 量 电 焊 机 台 2 液 压 开 孔 机 套 1 砂 轮 切 割 机 台 2 接 地 电 阻 测 试 仪
