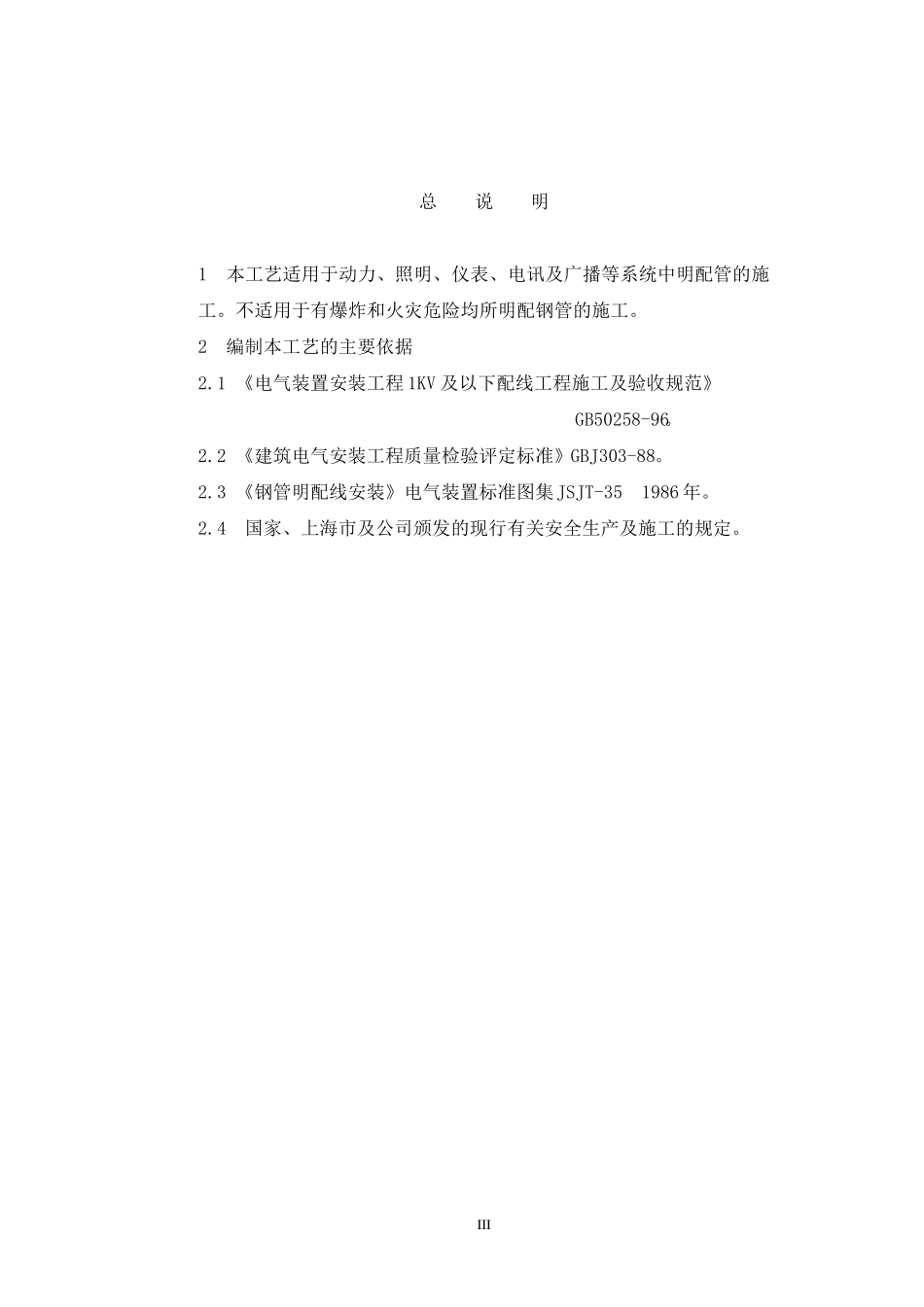

电气明配钢管施工工艺 ZE-1.4(95) 上海市工业设备安装公司 1995 年 II 目 录 序号 名 称 页次 1 电气明配管钢管施工工艺流程方框图………………………………1 2 工艺过程分解…………………………………………………………2 3 常用施工机具、检验工具表…………………………………………8 4 安全技术措施 ………………………………………………………10 附录A 钢管管卡间最大距离(补充件)…………………………………11 附录B 钢管管螺纹加工方法及要求(参考件)…………………………11 附录C 电气明配钢管常用固定方法(参考件)…………………………15 附录D 管子钳和链条钳的使用范围(参考件)…………………………17 附录E 电气明配钢管与管道间最小距离(参考件) …………………18 III 总 说 明 1 本工艺适用于动力、照明、仪表、电讯及广播等系统中明配管的施工。不适用于有爆炸和火灾危险均所明配钢管的施工。 2 编制本工艺的主要依据 2.1 《电气装置安装工程 1KV 及以下配线工程施工及验收规范》 GB50258-96。 2.2 《建筑电气安装工程质量检验评定标准》GBJ303-88。 2.3 《钢管明配线安装》电气装置标准图集 JSJT-35 1986 年。 2.4 国家、上海市及公司颁发的现行有关安全生产及施工的规定。 4 1 电气明配钢管施工工艺流程方框图 附注: 自检:Self-check (S.C) 互检:Check each other (C.E.O) 班组长检查:Checked by the Work team leader (C.W.T.L) 施工员检查:Checked by the technician (C.T) 业主(建设单位)检查:Checked by the proprietor(C.P) 专业质量员检查:Checked by the person in Charge of the quality(C.P.C.Q) 施工现场和 图纸核实 (C.T C.W .T.L) 2.1 2.3 2.2 熟悉施工图纸和 设计交底 (C.T C.W .T.L) 施工技术 资料的准备 (C.T C.W .T.L) 电气器件平面 定位和标高确定 (S.C C.E.O C.W .T.L) 2.6 2.5 配合土建 预留预埋 (S.C C.W .T.L C.T) 2.4 机具、材料 准备和检验 (S.C C.W .T.L C.T) 2.7 明配管弹线和 附件定位测量 (S.C,C.E.O,C.W .T.L) 2.8 明配管加工件 制作 (S.C C.E.O C.W .T.L) 2.9 明配管施工 (S.C C.E.O C.W .T.L) 2.10 检验 (S.C C.E.O C.W .T.L C.T C.P.C.Q) 5 2 工艺过程分解 2.1 熟悉施工图纸和设计交底 2.1.1 熟悉施...
