电气设备安装工程施工工艺 1
施工方案及主要工序施工方法 1
1 配合土建结构做好电气线管的暗敷设;配合土建装饰施工做好电气器具、配电箱柜、控制柜、照明箱等电气设备的安装
2 主要工序施工方法 (1)
线管暗敷 A
线管暗敷设工艺流程图如下所示 B
基本要求:室内配的电气管路宜沿最近的路线敷设并应减少弯曲;埋入墙内的管子,离墙表面的净距应符合土建结构的要求,并最小不得少于 15mm
进入落地式配电箱的电气管路,排列应整齐,管口应高出基础面 50mm 以上;进入暗装盒、箱预留洞的电气管路应排列整齐,间距均匀,长度适量,并不得从左右侧进入配电箱预留洞
电气管路不得穿过设备基础,在穿过建筑物基础时应加保护管
盒、箱预制加工:根据设计图纸,预先加工制作各种非标盒、箱的管弯
煨弯采用冷煨法,管径过大可使用成品管弯
测定盒、箱位置:根据设计图要求确定盒、箱轴线位置,以土建弹出的水平为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置、标高
稳定盒、箱:要求灰浆 饱 满 ,平整牢 固 ,现 浇 砼 墙固 定盒、箱加支 铁 固 定
现 浇 砼 楼 板 中 的盒子要预先堵 好,随 底 板 钢 筋 固 定牢 固 ,管路配好后 ,随 土建砼 浇 筑施工同 时完 成

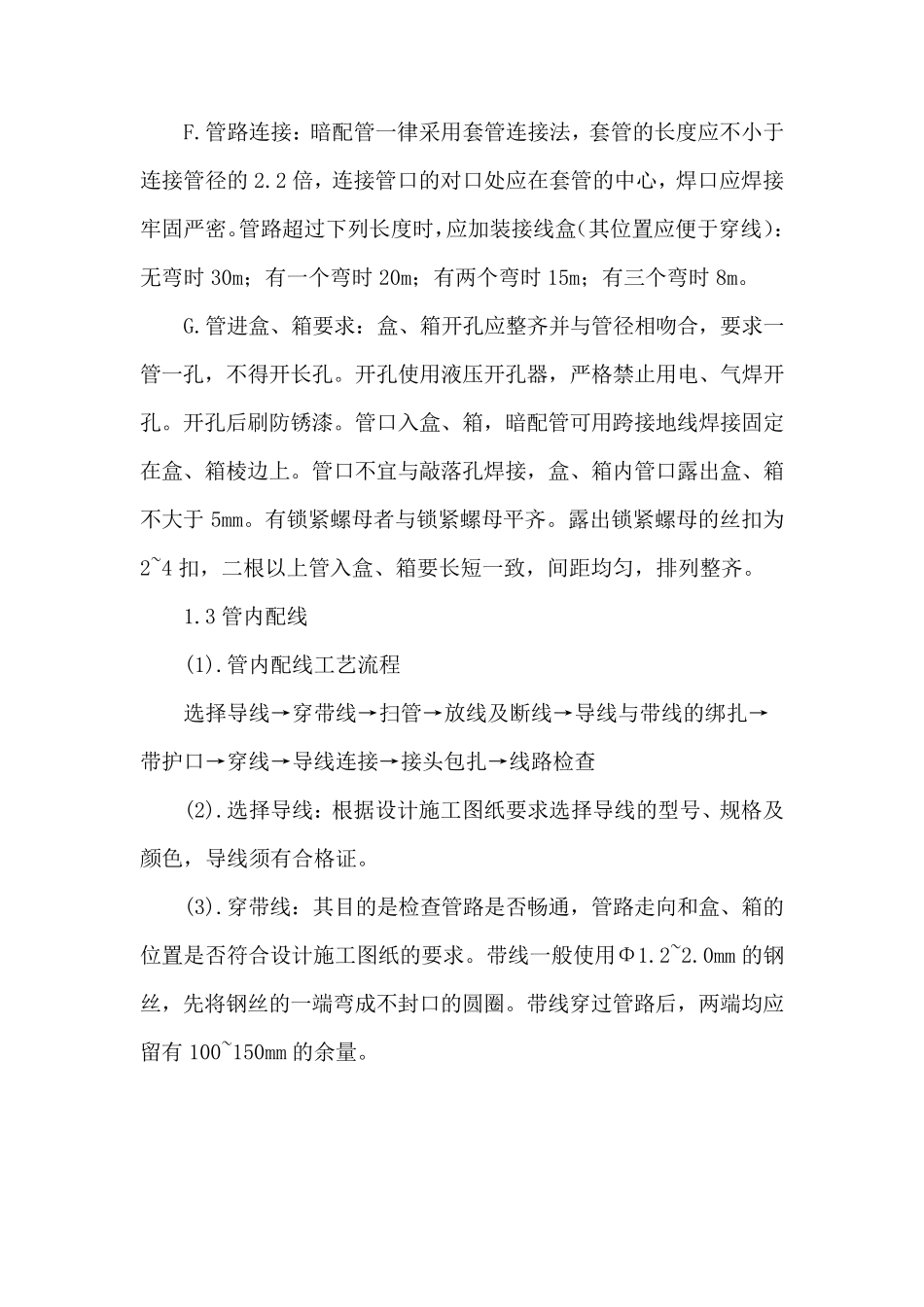

管 路 连 接 : 暗 配 管 一 律 采 用 套 管 连 接 法 , 套 管 的 长 度 应 不 小 于连 接 管 径 的 2
2 倍 , 连 接 管 口 的 对 口 处 应 在 套 管 的 中 心 , 焊 口 应 焊 接牢 固 严 密
管 路 超 过 下 列 长 度 时 ,应 加 装 接 线 盒( 其 位 置 应 便 于 穿 线 ):无 弯 时 30m; 有 一 个 弯 时 20m; 有 两 个 弯 时 15m; 有 三 个 弯 时 8m
管 进 盒 、 箱 要 求 : 盒 、 箱 开 孔 应
