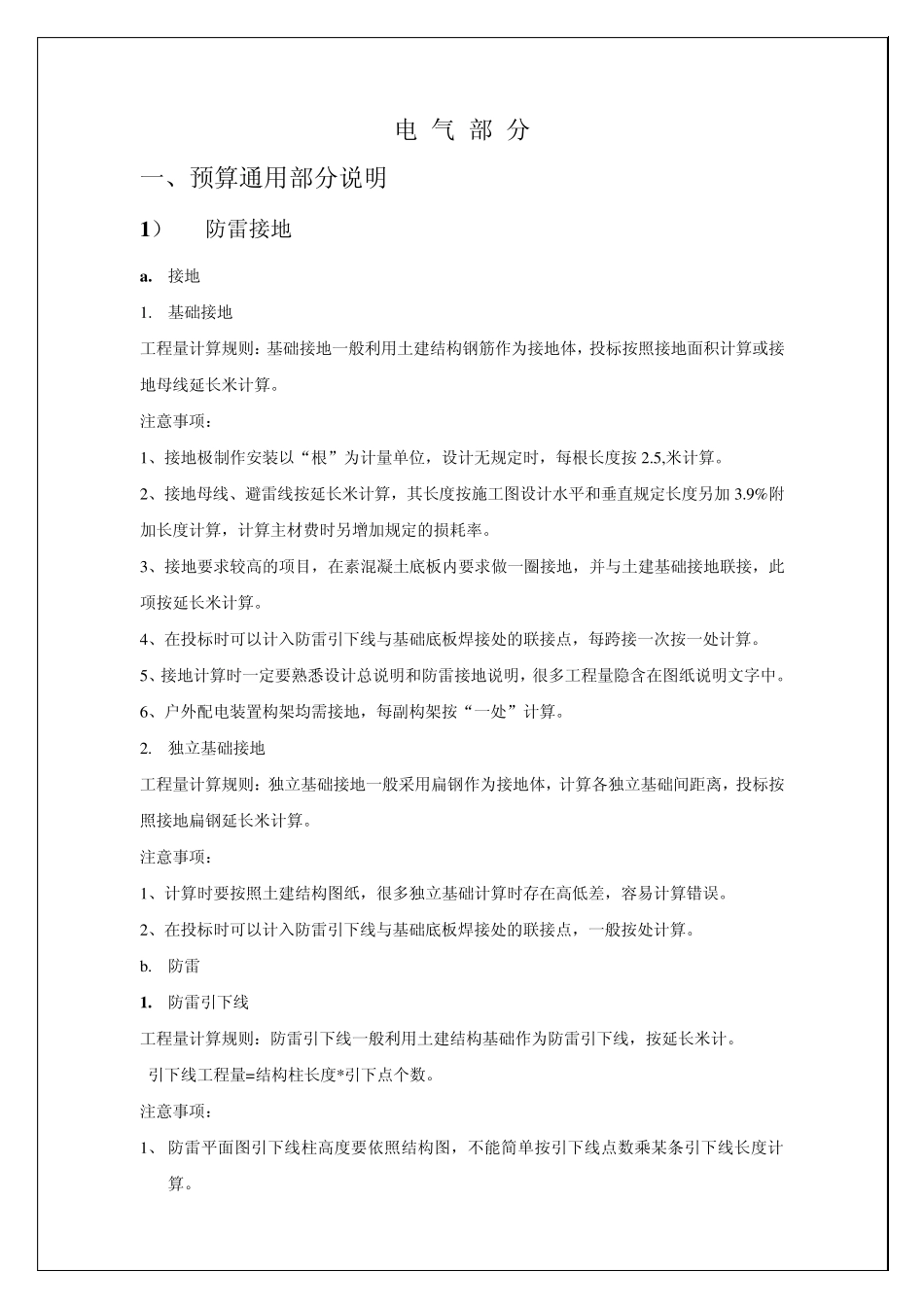

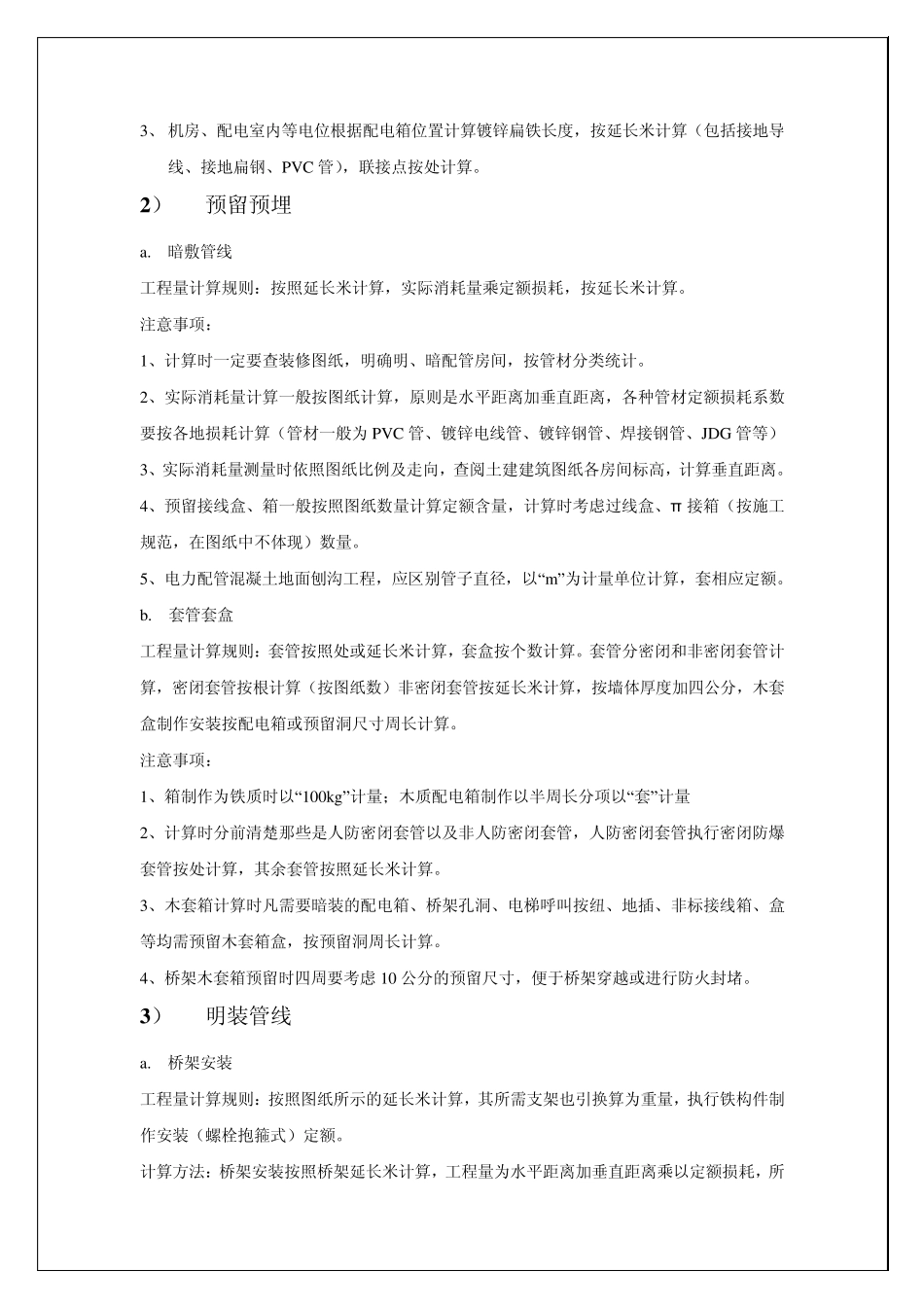

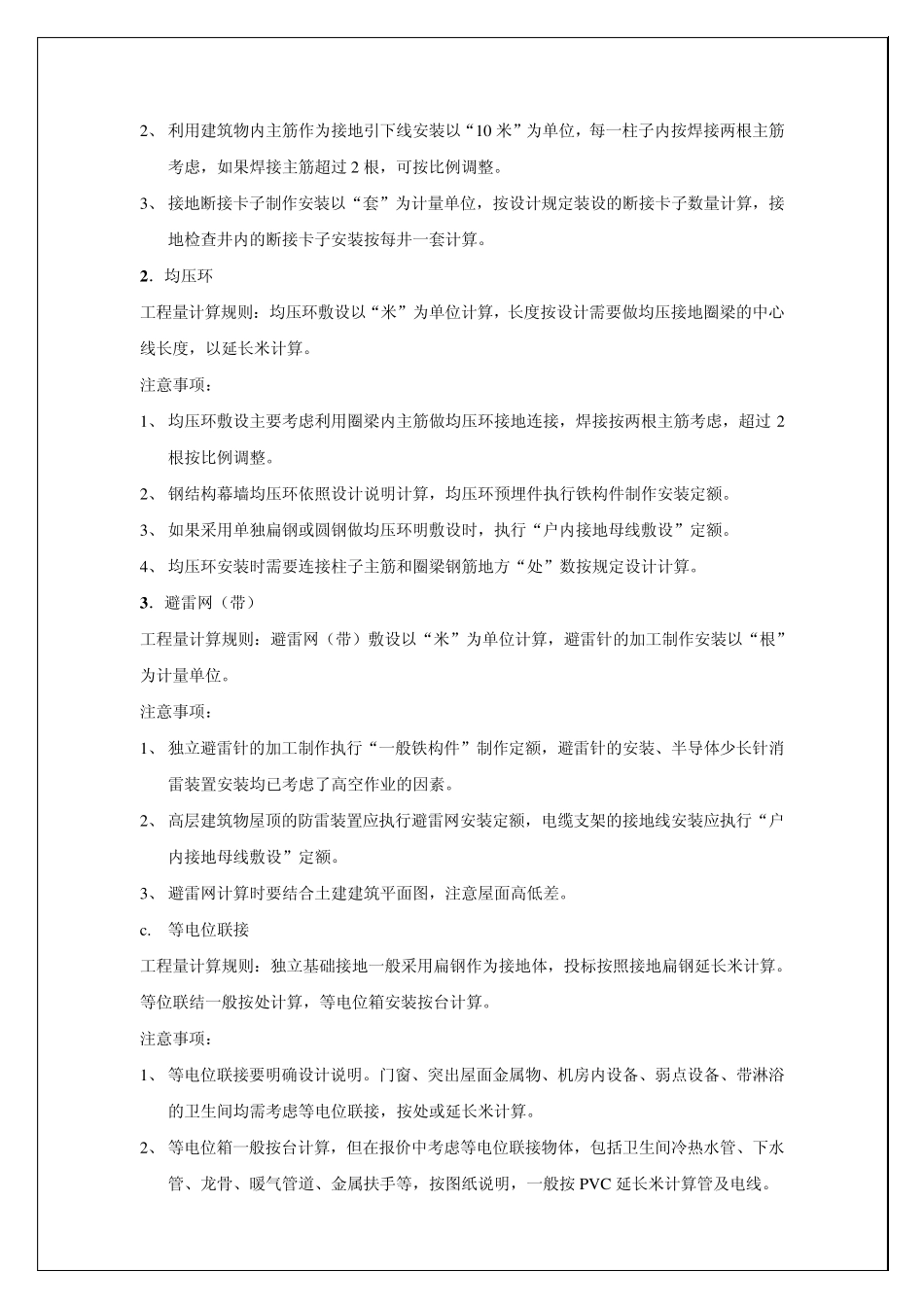

电 气 部 分 一、预算通用部分说明 1 ) 防雷接地 a . 接地 1. 基础接地 工程量计算规则:基础接地一般利用土建结构钢筋作为接地体,投标按照接地面积计算或接地母线延长米计算。 注意事项: 1、接地极制作安装以“根”为计量单位,设计无规定时,每根长度按2.5,米计算。 2、接地母线、避雷线按延长米计算,其长度按施工图设计水平和垂直规定长度另加 3.9%附加长度计算,计算主材费时另增加规定的损耗率。 3、接地要求较高的项目,在素混凝土底板内要求做一圈接地,并与土建基础接地联接,此项按延长米计算。 4、在投标时可以计入防雷引下线与基础底板焊接处的联接点,每跨接一次按一处计算。 5、接地计算时一定要熟悉设计总说明和防雷接地说明,很多工程量隐含在图纸说明文字中。 6、户外配电装置构架均需接地,每副构架按“一处”计算。 2. 独立基础接地 工程量计算规则:独立基础接地一般采用扁钢作为接地体,计算各独立基础间距离,投标按照接地扁钢延长米计算。 注意事项: 1、计算时要按照土建结构图纸,很多独立基础计算时存在高低差,容易计算错误。 2、在投标时可以计入防雷引下线与基础底板焊接处的联接点,一般按处计算。 b. 防雷 1 . 防雷引下线 工程量计算规则:防雷引下线一般利用土建结构基础作为防雷引下线,按延长米计。 引下线工程量=结构柱长度*引下点个数。 注意事项: 1、 防雷平面图引下线柱高度要依照结构图,不能简单按引下线点数乘某条引下线长度计算。 2、 利用建筑物内主筋作为接地引下线安装以“10 米”为单位,每一柱子内按焊接两根主筋考虑,如果焊接主筋超过 2 根,可按比例调整。 3、 接地断接卡子制作安装以“套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的断接卡子安装按每井一套计算。 2 .均压环 工程量计算规则:均压环敷设以“米”为单位计算,长度按设计需要做均压接地圈梁的中心线长度,以延长米计算。 注意事项: 1、 均压环敷设主要考虑利用圈梁内主筋做均压环接地连接,焊接按两根主筋考虑,超过 2根按比例调整。 2、 钢结构幕墙均压环依照设计说明计算,均压环预埋件执行铁构件制作安装定额。 3、 如果采用单独扁钢或圆钢做均压环明敷设时,执行“户内接地母线敷设”定额。 4、 均压环安装时需要连接柱子主筋和圈梁钢筋地方“处”数按规定设计计算。 3 .避雷网(带) 工程量计算规则:避雷网(带)敷设以“米”为...
