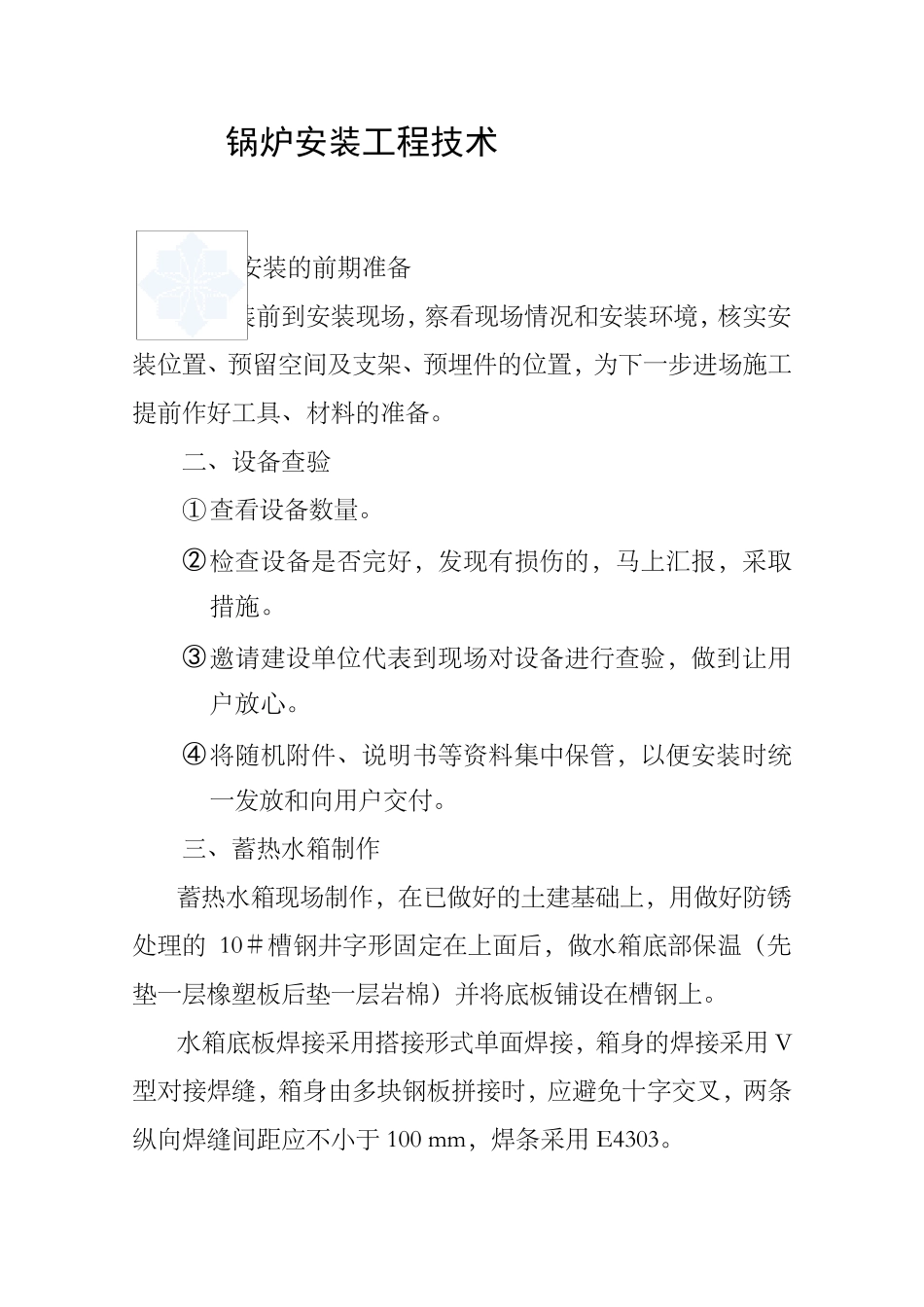

锅炉安装工程技术 一 、 安 装 的 前 期 准 备 在 安 装 前 到 安 装 现 场 ,察 看 现 场 情 况 和 安 装 环 境 ,核 实 安装 位 置 、预 留 空 间 及 支 架 、预 埋 件 的 位 置 ,为 下 一 步 进 场 施 工提 前 作 好 工 具 、 材 料 的 准 备
二 、 设 备 查 验 ① 查 看 设 备 数 量
② 检 查 设 备 是 否 完 好 , 发 现 有 损 伤 的 , 马 上 汇 报 , 采 取措 施
③ 邀 请 建 设 单 位 代 表 到 现 场 对 设 备 进 行 查 验 , 做 到 让 用户 放 心
④ 将 随 机 附 件 、 说 明 书 等 资 料 集 中 保 管 , 以 便 安 装 时 统一 发 放 和 向 用 户 交 付
三 、 蓄 热 水 箱 制 作 蓄 热 水 箱 现 场 制 作 , 在 已 做 好 的 土 建 基 础 上 , 用 做 好 防 锈处 理 的 10# 槽 钢 井 字 形 固 定 在 上 面 后 , 做 水 箱 底 部保 温(先垫一 层橡塑板后 垫一 层岩棉)并将 底 板铺设 在 槽 钢 上
水 箱 底 板焊接采 用 搭接形 式单 面 焊接,箱 身的 焊接采 用 V型对 接焊缝,箱 身由多块钢 板拼接时 ,应避免十字 交 叉,两条纵 向 焊缝间 距 应不 小 于100 mm, 焊条采 用 E4303
水 箱 制 作 完 毕 后 应 作 满 水 渗 透 试 验 , 将 水 箱 充 满 水 , 经 2-3小 时 后 用 锤 ( 锤 一 般 为 0
5 公 斤 )沿 焊 缝 两 侧 约 150 mm 的地 方 轻 敲 ,不 得 有 漏 水 现 象 ,若 发 现 有 漏 水 的 地 方 须 铲 去 重 新焊 接 , 再 进 行 试 验

盛 水 试 验 合 格 后 , 对 水
