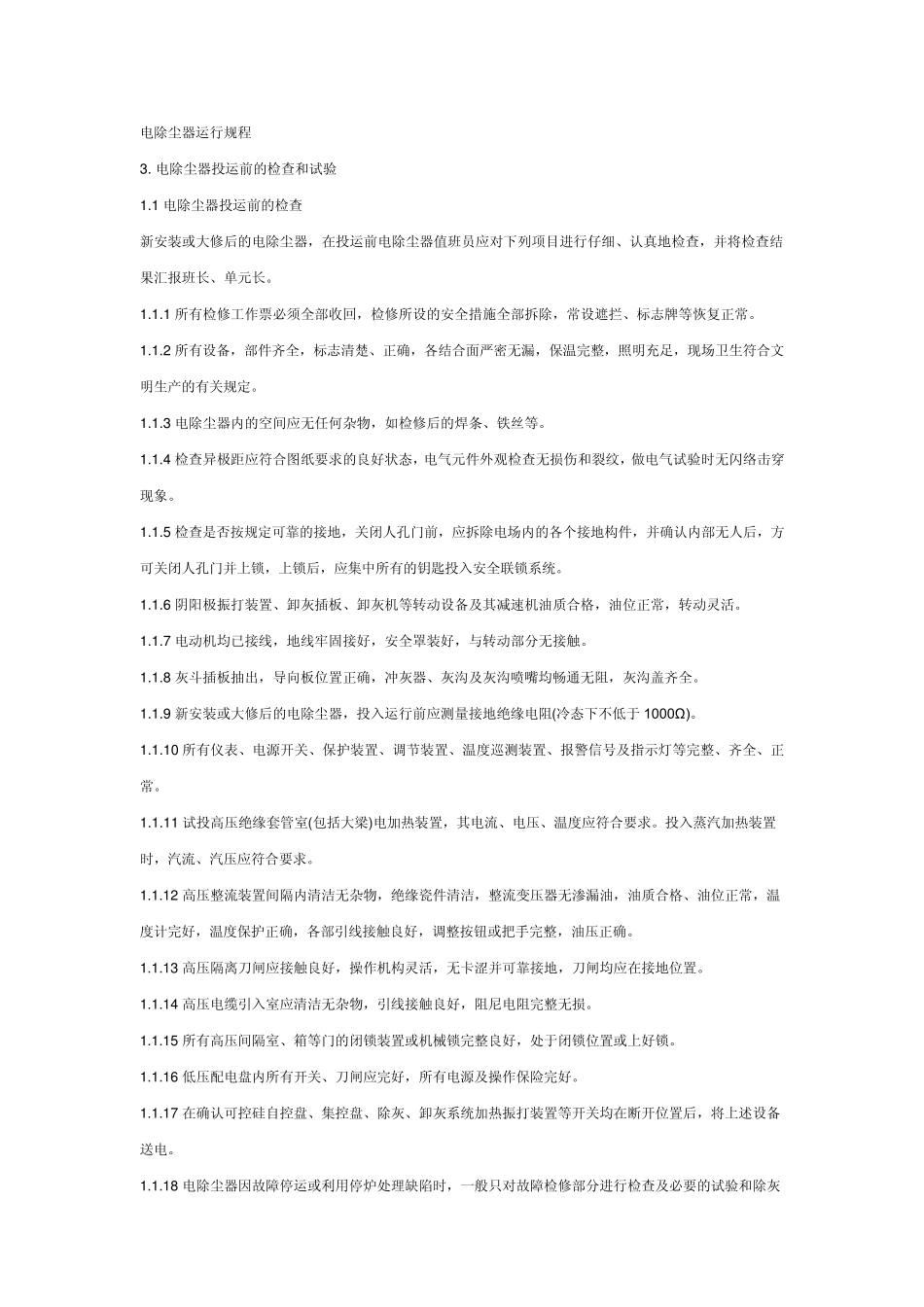

电除尘器运行规程 3 . 电除尘器投运前的检查和试验 1 .1 电除尘器投运前的检查 新安装或大修后的电除尘器,在投运前电除尘器值班员应对下列项目进行仔细、认真地检查,并将检查结果汇报班长、单元长。 1 .1 .1 所有检修工作票必须全部收回,检修所设的安全措施全部拆除,常设遮拦、标志牌等恢复正常。 1 .1 .2 所有设备,部件齐全,标志清楚、正确,各结合面严密无漏,保温完整,照明充足,现场卫生符合文明生产的有关规定。 1 .1 .3 电除尘器内的空间应无任何杂物,如检修后的焊条、铁丝等。 1 .1 .4 检查异极距应符合图纸要求的良好状态,电气元件外观检查无损伤和裂纹,做电气试验时无闪络击穿现象。 1 .1 .5 检查是否按规定可靠的接地,关闭人孔门前,应拆除电场内的各个接地构件,并确认内部无人后,方可关闭人孔门并上锁,上锁后,应集中所有的钥匙投入安全联锁系统。 1 .1 .6 阴阳极振打装置、卸灰插板、卸灰机等转动设备及其减速机油质合格,油位正常,转动灵活。 1 .1 .7 电动机均已接线,地线牢固接好,安全罩装好,与转动部分无接触。 1 .1 .8 灰斗插板抽出,导向板位置正确,冲灰器、灰沟及灰沟喷嘴均畅通无阻,灰沟盖齐全。 1 .1 .9 新安装或大修后的电除尘器,投入运行前应测量接地绝缘电阻(冷态下不低于 1000Ω )。 1 .1 .1 0 所有仪表、电源开关、保护装置、调节装置、温度巡测装置、报警信号及指示灯等完整、齐全、正常。 1 .1 .1 1 试投高压绝缘套管室(包括大梁)电加热装置,其电流、电压、温度应符合要求。投入蒸汽加热装置时,汽流、汽压应符合要求。 1 .1 .1 2 高压整流装置间隔内清洁无杂物,绝缘瓷件清洁,整流变压器无渗漏油,油质合格、油位正常,温度计完好,温度保护正确,各部引线接触良好,调整按钮或把手完整,油压正确。 1 .1 .1 3 高压隔离刀闸应接触良好,操作机构灵活,无卡涩并可靠接地,刀闸均应在接地位置。 1 .1 .1 4 高压电缆引入室应清洁无杂物,引线接触良好,阻尼电阻完整无损。 1 .1 .1 5 所有高压间隔室、箱等门的闭锁装置或机械锁完整良好,处于闭锁位置或上好锁。 1 .1 .1 6 低压配电盘内所有开关、刀闸应完好,所有电源及操作保险完好。 1 .1 .1 7 在确认可控硅自控盘、集控盘、除灰、卸灰系统加热振打装置等开关均在断开位置后,将上述设备送电。 1 .1 .1 8 电除尘器因故障停运或利用停炉处理缺陷时...
