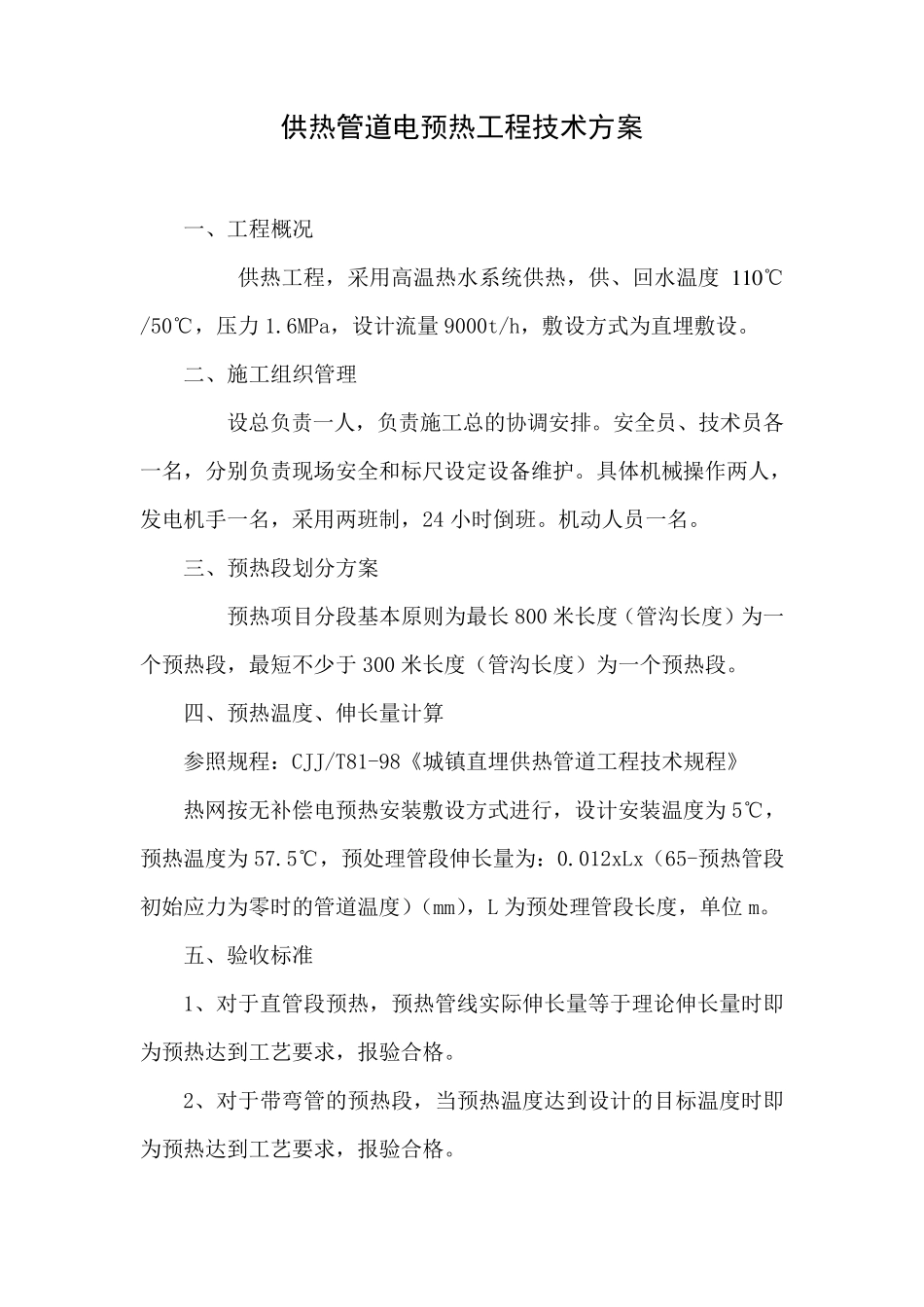

供热管道电预热工程技术方案 一、工程概况 供热工程,采用高温热水系统供热,供、回水温度1 1 0 ℃/50℃,压力 1
6MPa,设计流量 9000t/h,敷设方式为直埋敷设
二、施工组织管理 设总负责一人,负责施工总的协调安排
安全员、技术员各一名,分别负责现场安全和标尺设定设备维护
具体机械操作两人,发电机手一名,采用两班制,24 小时倒班
机动人员一名
三、预热段划分方案 预热项目分段基本原则为最长 800 米长度(管沟长度)为一个预热段,最短不少于 300 米长度(管沟长度)为一个预热段
四、预热温度、伸长量计算 参照规程:CJJ/T81-98《城镇直埋供热管道工程技术规程》 热网按无补偿电预热安装敷设方式进行,设计安装温度为 5℃,预热温度为 57
5℃,预处理管段伸长量为:0
012xLx(65-预热管段初始应力为零时的管道温度)(mm),L 为预处理管段长度,单位 m
五、验收标准 1、对于直管段预热,预热管线实际伸长量等于理论伸长量时即为预热达到工艺要求,报验合格
2、对于带弯管的预热段,当预热温度达到设计的目标温度时即为预热达到工艺要求,报验合格

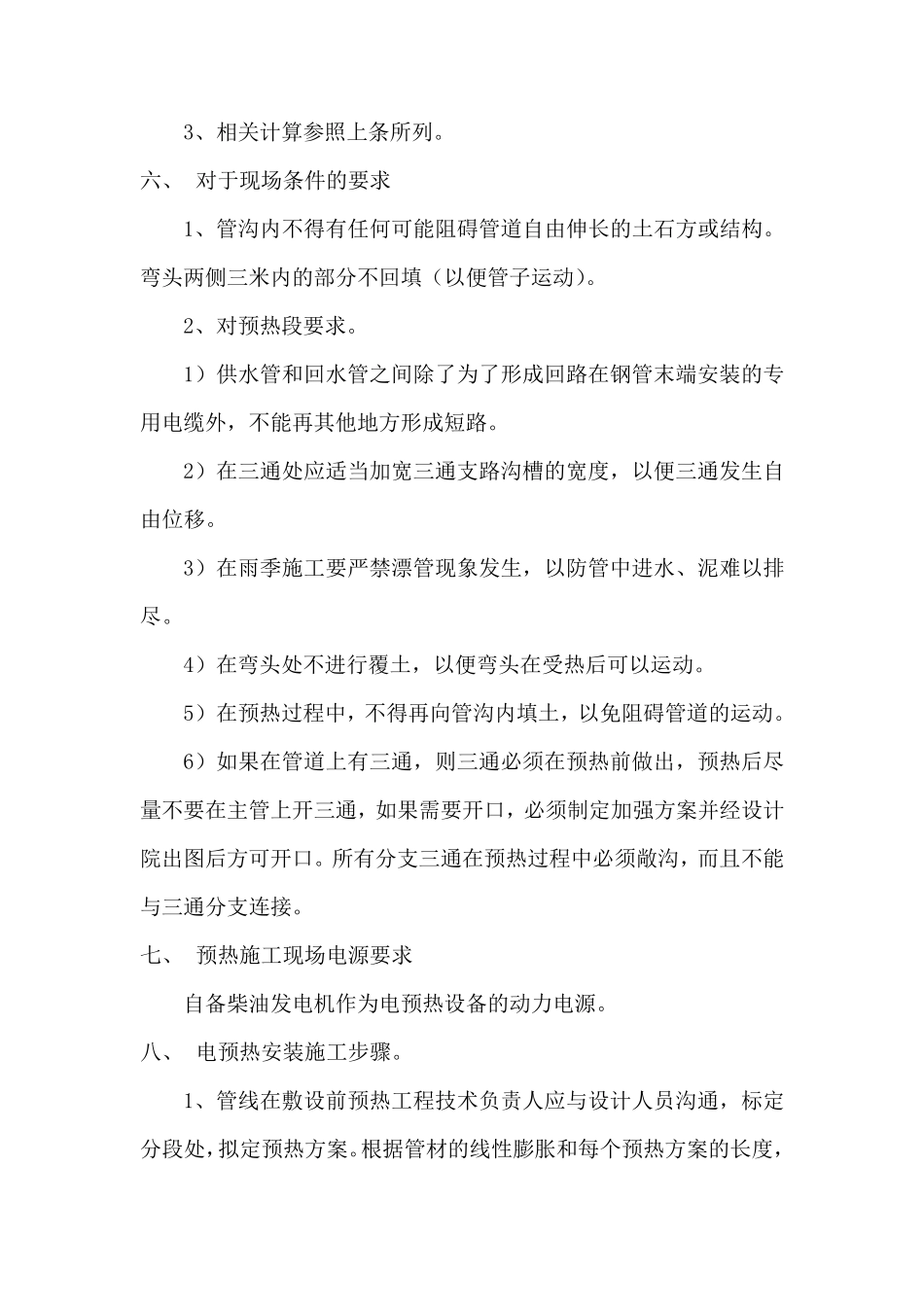

3、相关计算参照上条所列
六、 对于现场条件的要求 1、管沟内不得有任何可能阻碍管道自由伸长的土石方或结构
弯头两侧三米内的部分不回填(以便管子运动)
2、对预热段要求
1)供水管和回水管之间除了为了形成回路在钢管末端安装的专用电缆外,不能再其他地方形成短路
2)在三通处应适当加宽三通支路沟槽的宽度,以便三通发生自由位移
3)在雨季施工要严禁漂管现象发生,以防管中进水、泥难以排尽
4)在弯头处不进行覆土,以便弯头在受热后可以运动
5)在预热过程中,不得再向管沟内填土,以免阻碍管道的运动
6)如果在管道上有三通,则三通必须在预热前做出,预热后尽量不要在主管上开三通,如果需要开口,必须制定
