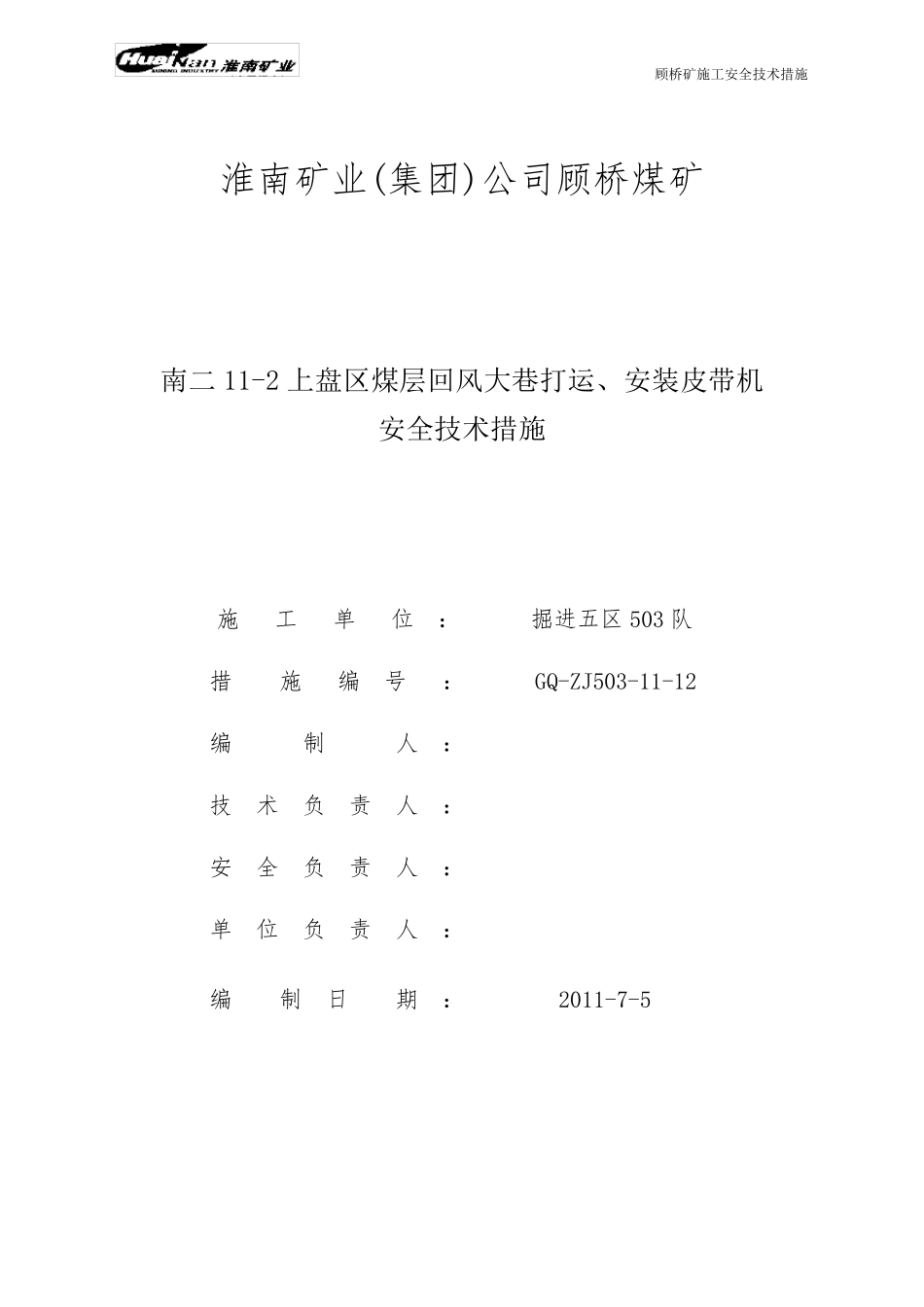

顾桥矿施工安全技术措施 淮南矿业(集团)公司顾桥煤矿 南二11-2 上盘区煤层回风大巷打运、安装皮带机 安全技术措施 施 工 单 位 : 掘进五区 503 队 措 施 编 号 : GQ-ZJ503-11-12 编 制 人 : 技 术 负 责 人 : 安 全 负 责 人 : 单 位 负 责 人 : 编 制 日 期 : 2011-7-5 顾桥矿施工安全技术措施 区队会审意见 措施名称:南二11-2 上盘区煤层回风大巷打运、安装皮带机安全技术措施 区队人员 会审意见 签字 一班长 二班长 三班长 队 长 技术 负责人 安全 负责人 施工 负责人 顾桥矿施工安全技术措施 规程(措施)会审签字单 措施名称 : 南二11-2 上盘区煤层回风大巷打运、安装皮带机安全技术措施 矿 建 科: 年 月 日 机电安装科: 年 月 日 调 度 所: 年 月 日 安 监 处: 年 月 日 机电副总: 年 月 日 掘进副总: 年 月 日 会审意见 南二11-2 上盘区煤层回风大巷打运、安装皮带机安全技术措施 一、工程概述: 根据矿安排,南二11-2 上盘区煤层回风大巷需要安装一部SSJ800(2×75KW)皮带机
为保证皮带机安装过程中的安全,编制以下安全技术措施
二、施工准备: 1
首先将皮带机按照安装的顺序逐一的装车,运送至安装地点安装
提前打好皮带机头的基础
皮带机仓架位置提前打好打水泥地平、水沟及水泱子
准备施工中所用的手拉葫芦,起吊绳头,卸扣等工具
拆卸的皮带机件装车用Φ15
5 钢丝绳或锚链封装好,牢固可靠,注意打运顺序
组织所有参与施工的人员认真学习本措施,考问合格并签字留名后,方可参与安装
三、打运方法及打运路线 1)打运路线:地面→副井→-796m井底车场→-796m西翼回风石门→南二11-2煤层回风大巷(二)提料斜巷→南二11-2 煤层
