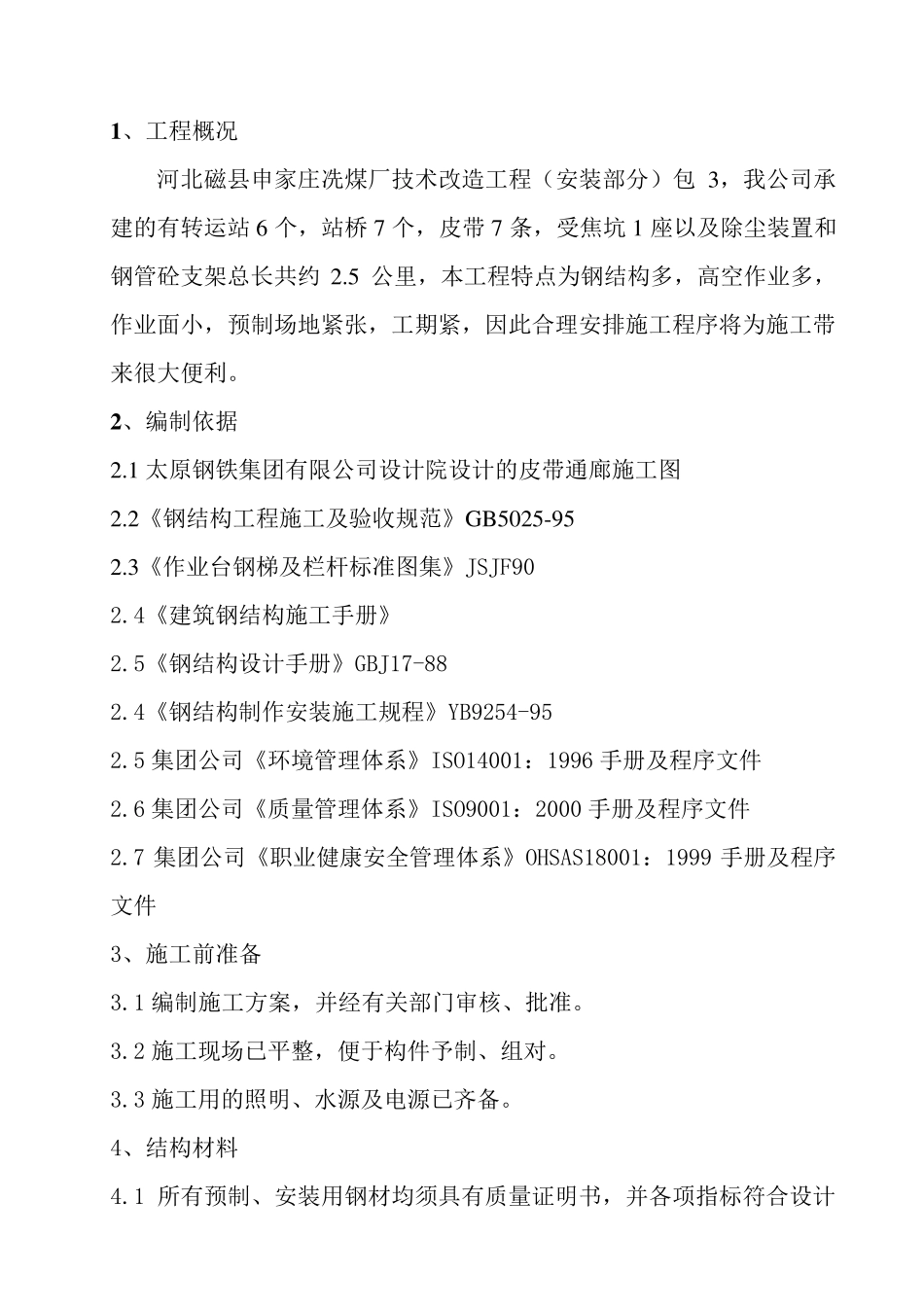

目 录 1 、工程概况 2 、编制依据 3 、施工前准备 4 、钢结构材料 5 、钢桁架预制、组焊 6 、钢桁架吊装 7 、钢桁架安装 8 、安装记录和交工资料的填写 9 、质量保证措施 1 0 、安全保证措施 1 1 、环境保护措施及文明施工 1 2 、劳动力组织 1 3 、主要施工机具和手段用材料一览表 1 4 、施工现场需甲方协调解决 1 、工程概况 河北磁县申家庄冼煤厂技术改造工程(安装部分)包 3,我公司承建的有转运站 6 个,站桥 7 个,皮带 7 条,受焦坑 1 座以及除尘装置和钢管砼支架总长共约 2
5 公里,本工程特点为钢结构多,高空作业多,作业面小,预制场地紧张,工期紧,因此合理安排施工程序将为施工带来很大便利
2 、编制依据 2
1 太原钢铁集团有限公司设计院设计的皮带通廊施工图 2
2《钢结构工程施工及验收规范》GB5025-95 2
3《作业台钢梯及栏杆标准图集》JSJF90 2
4《建筑钢结构施工手册》 2
5《钢结构设计手册》GBJ17-88 2
4《钢结构制作安装施工规程》YB9254-95 2
5 集团公司《环境管理体系》ISO14001:1996 手册及程序文件 2
6 集团公司《质量管理体系》ISO9001:2000 手册及程序文件 2
7 集团公司《职业健康安全管理体系》OHSAS18001:1999 手册及程序文件 3、施工前准备 3
1 编制施工方案,并经有关部门审核、批准
2 施工现场已平整,便于构件予制、组对
3 施工用的照明 、水 源 及电 源 已齐 备
4、结构材 料 4

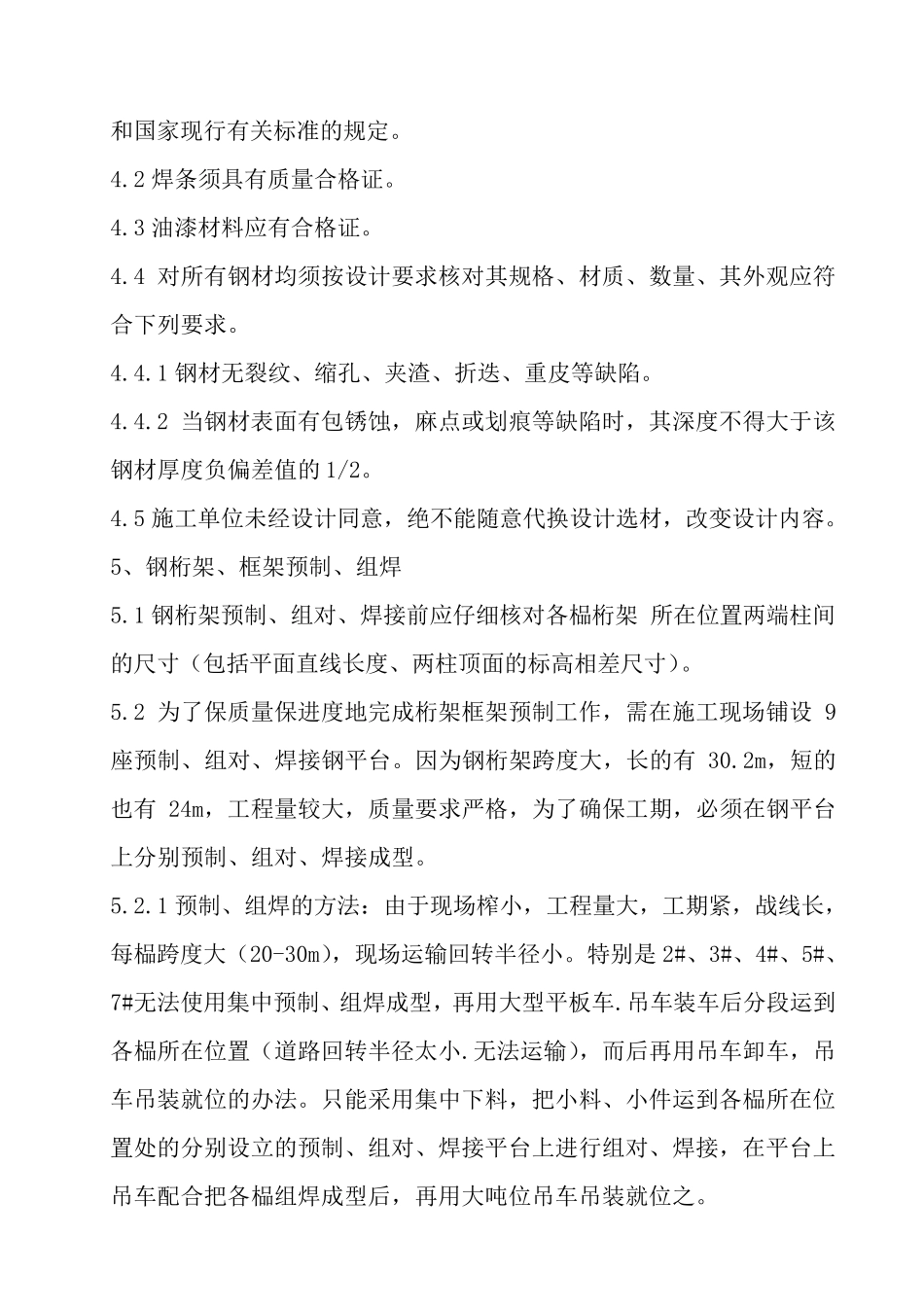

1 所 有预制、安装用钢材 均 须 具 有质量证 明 书 ,并各 项 指 标符 合设计和国家现行有关标准的规定
2 焊条须具有质量合格证
3 油漆材料应有合格证
4 对所有钢材均须按设计要求核对其规格、材质、数量、其外观
