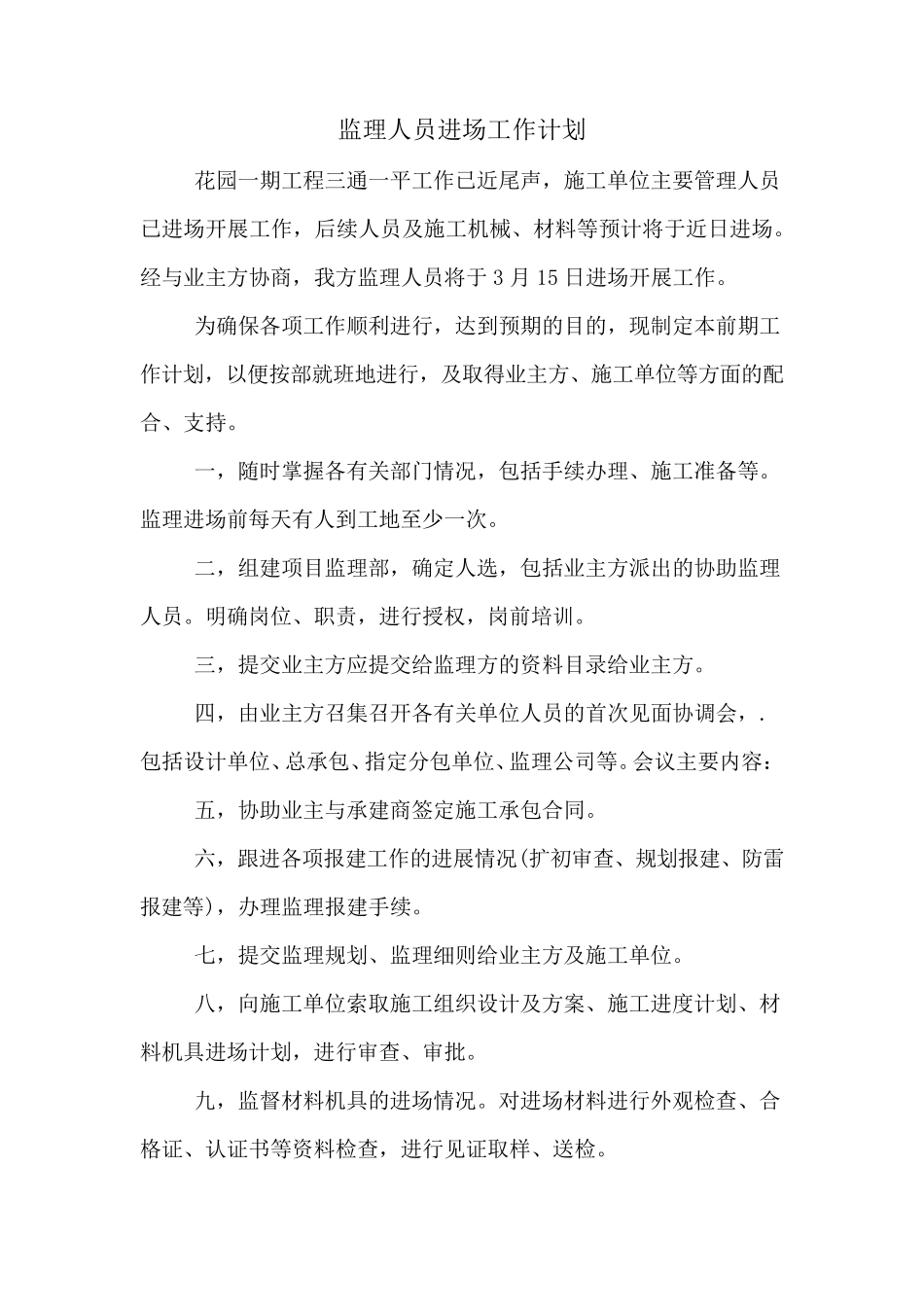

监理人员进场工作计划 花园一期工程三通一平工作已近尾声,施工单位主要管理人员已进场开展工作,后续人员及施工机械、材料等预计将于近日进场
经与业主方协商,我方监理人员将于 3 月 15 日进场开展工作
为确保各项工作顺利进行,达到预期的目的,现制定本前期工作计划,以便按部就班地进行,及取得业主方、施工单位等方面的配合、支持
一,随时掌握各有关部门情况,包括手续办理、施工准备等
监理进场前每天有人到工地至少一次
二,组建项目监理部,确定人选,包括业主方派出的协助监理人员
明确岗位、职责,进行授权,岗前培训
三,提交业主方应提交给监理方的资料目录给业主方
四,由业主方召集召开各有关单位人员的首次见面协调会,
包括设计单位、总承包、指定分包单位、监理公司等
会议主要内容: 五,协助业主与承建商签定施工承包合同
六,跟进各项报建工作的进展情况(扩初审查、规划报建、防雷报建等),办理监理报建手续
七,提交监理规划、监理细则给业主方及施工单位
八 ,向 施工单位索 取施工组织 设计及方案 、施工进度 计划、材料机具 进场计划,进行审查、审批
九 ,监督 材料机具 的进场情况
对 进场材料进行外 观 检 查、合格 证 、认 证 书 等资料检 查,进行见证 取样 、送 检

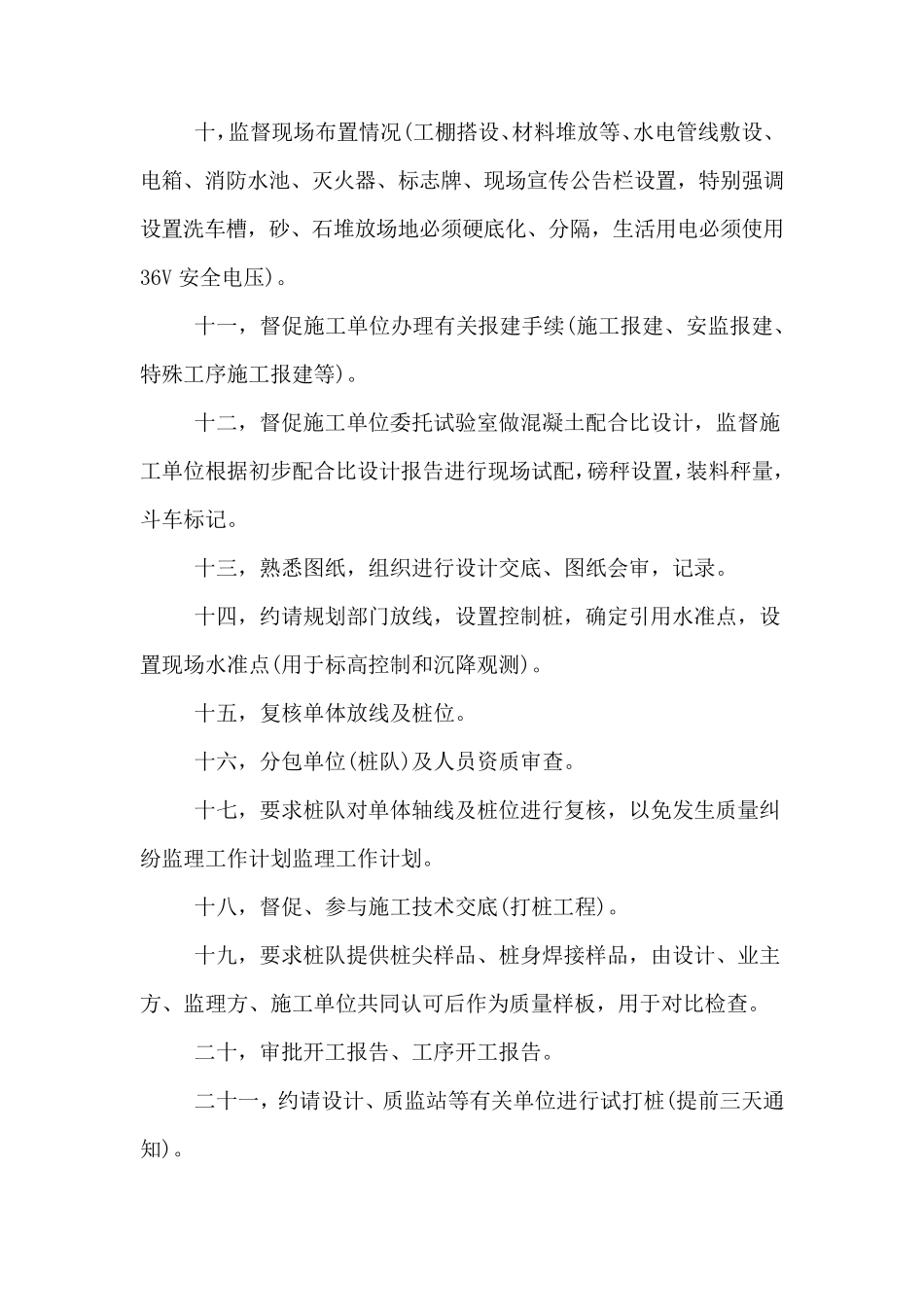

十,监督现场布置情况(工棚搭设、材料堆放等、水电管线敷设、电箱、消防水池、灭火器、标志牌、现场宣传公告栏设置,特别强调设置洗车槽,砂、石堆放场地必须硬底化、分隔,生活用电必须使用36V 安全电压)
十一,督促施工单位办理有关报建手续(施工报建、安监报建、特殊工序施工报建等)
十二,督促施工单位委托试验室做混凝土配合比设计,监督施工单位根据初步配合比设计报告进行现场试配,磅秤设置,装料秤量,斗车标记
十三,熟悉图纸,组织进行设计交底、图纸会审,记录
十四,约请规划部门放线,设置控制桩,确定引用
