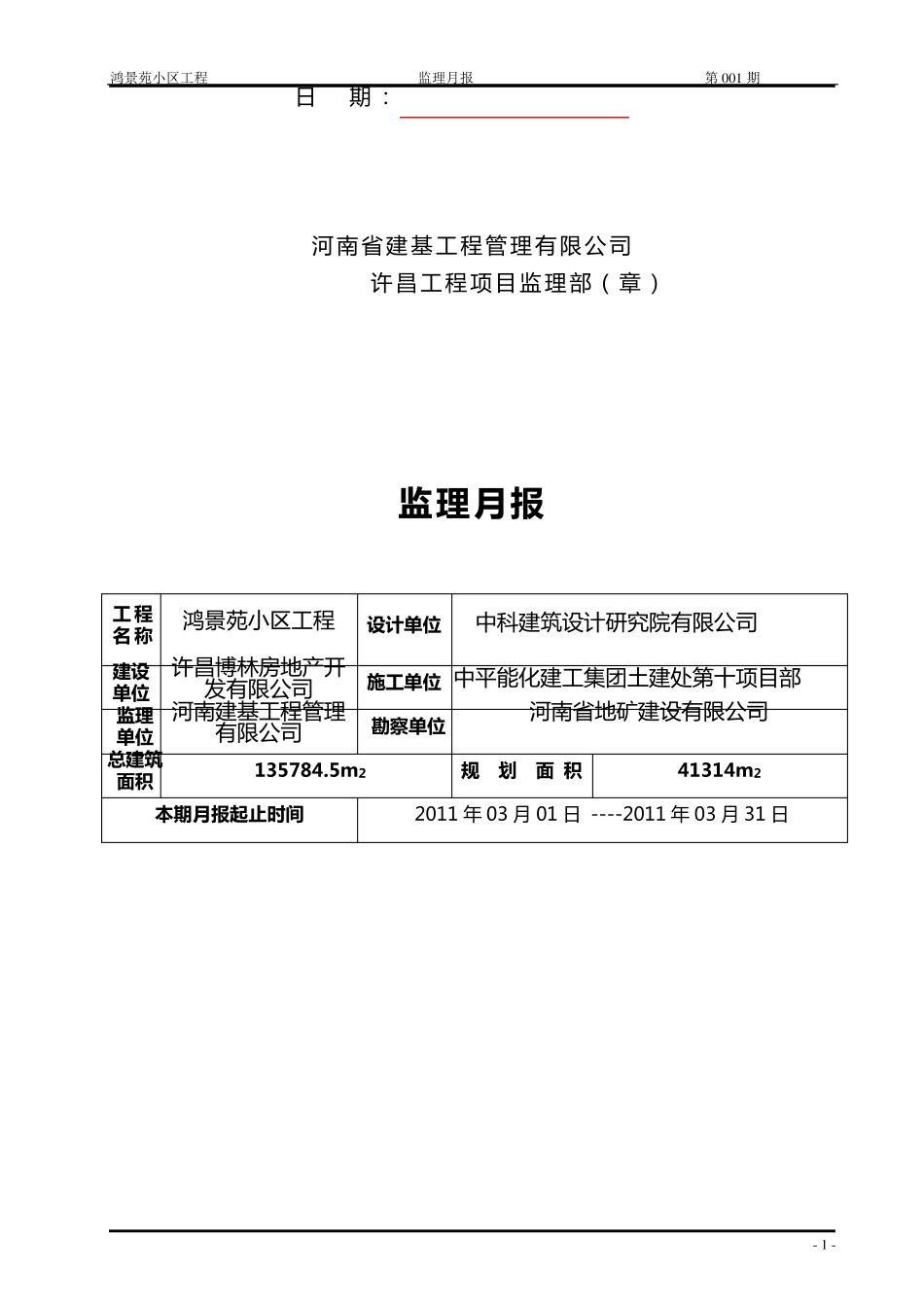

编号 : 001 许 昌 鸿 景 苑 小 区工程 监 理 月 报 编 制 人 : 审 核 人 : 鸿景苑小区工程 监理月报 第 0 0 1 期 - 1 - 日 期 : 河 南 省 建 基 工 程 管 理 有 限 公 司 许 昌 工 程 项 目 监 理 部 ( 章 ) 监 理 月 报 工 程 名 称 鸿 景 苑 小 区 工 程 设 计 单 位 中科建 筑设计研究院有 限 公 司 建设 单 位 许 昌 博林房地产开发有 限 公 司 施工 单 位 中平能化建 工 集团土建 处第十项 目 部 监 理 单 位 河 南 建 基 工 程 管 理有 限 公 司 勘察单 位 河 南 省 地矿建 设有 限 公 司 总建筑 面积 135784.5m2 规 划 面 积 41314m2 本期月 报 起止时间 2011 年 03 月 01 日 ----2011 年 03 月 31 日 鸿景苑小区工程 监理月报 第0 0 1 期 - 2 - 本 月 工 程 形 象 进 度 土 建 形 象 进 度 : 1 、3 #楼基坑开挖基本完成。 2 、4 #楼基坑开挖完成、人工清底完成、桩头截完并清理完成。 3 、7 #楼砂石垫层完成、基础垫层完成、基础防水基本完成。 4 、9 #楼基坑开挖完成、人工清底完成,等待验槽。 5 、会所内外墙抹灰施工完成,层顶防水施工完。 6 、3#、4#、8#楼打桩施工完成,6#楼打桩施工完成 1 /3 。 安 装 形 象 进 度 : 会所屋面防水施工完成,正在做蓄水试验、会所窗户框架安装完成、干挂石材北立面钢骨架基本完成,外保温施工完成东立面。 本 月 实 际 完 成 情 况 与计划进 度 比较 土 建 : 与 月 计 划 比 较 : 3#楼 基 坑 开 挖 、7#楼 防水、8#楼 基 坑 开 挖 在月 计 划 控制中、4#楼 清理基 槽提前完成 与 总计 划 比 较 : 9#楼 验槽未能完成。 进度滞后原因: 9#楼 桩头出现质量问题,施工方基 底清理不到位,导致9#楼 基 槽不能顺利验收。 安 装 : 与 月 计 划 比 较 : 会所防水施工完毕,开 始做蓄水试验,蓄水实验合格,无渗漏。窗户安装比 预期计 划 滞后三天,干挂石材按计 划 进行。 与 总计 划 比 较 : 与 总计 划 进度较 滞后。 本 月 工 程 质量情 况 分析: 3#、4#、9#楼 CFG 桩位偏差超出规范范围,桩头出现夹泥、孔洞、碎桩、强度低等质量问题。为不影响工期,尽快组织人员对桩进...
