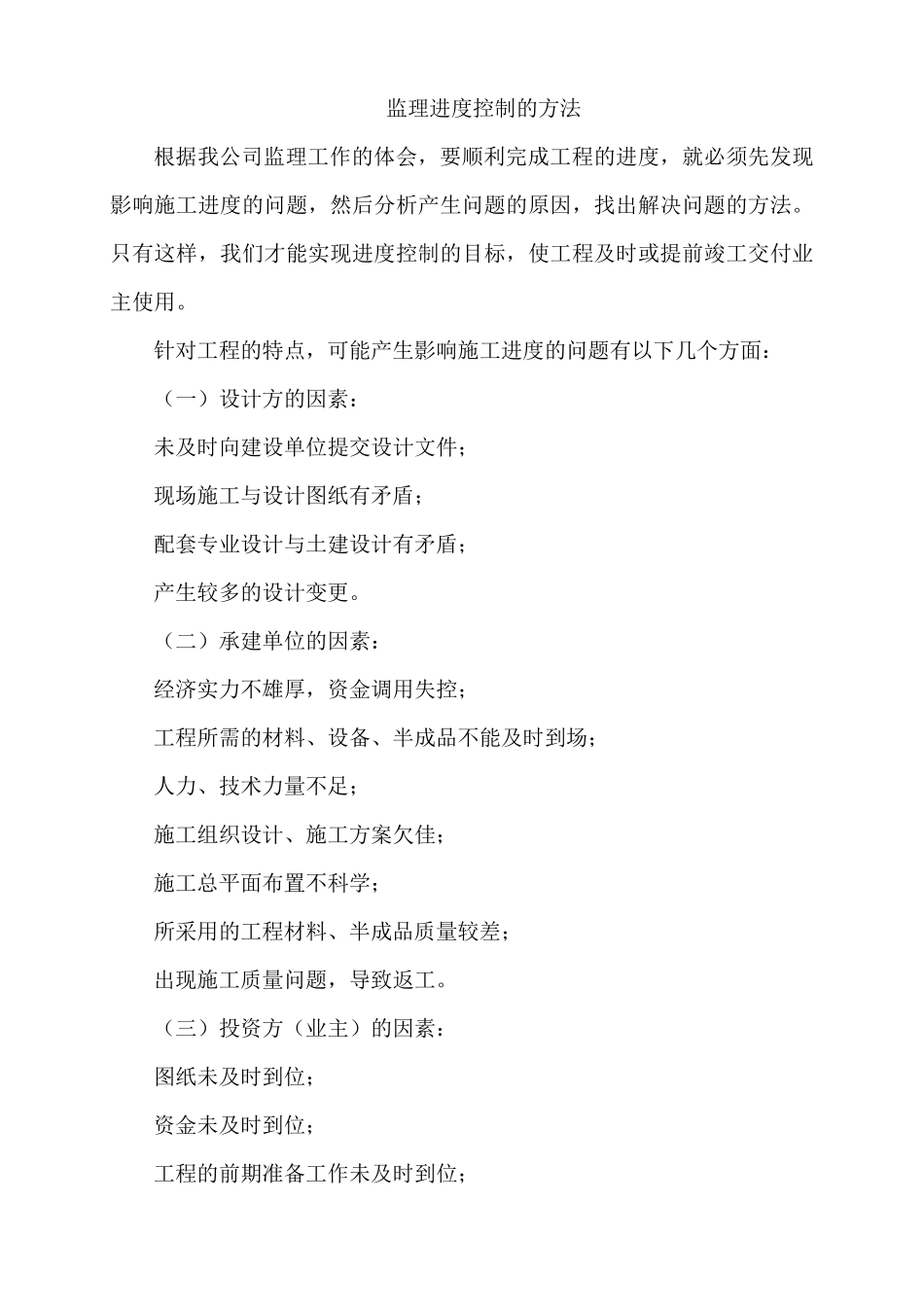

监理进度控制的方法 根据我公司监理工作的体会,要顺利完成工程的进度,就必须先发现影响施工进度的问题,然后分析产生问题的原因,找出解决问题的方法
只有这样,我们才能实现进度控制的目标,使工程及时或提前竣工交付业主使用
针对工程的特点,可能产生影响施工进度的问题有以下几个方面: (一)设计方的因素: 未及时向建设单位提交设计文件; 现场施工与设计图纸有矛盾; 配套专业设计与土建设计有矛盾; 产生较多的设计变更
(二)承建单位的因素: 经济实力不雄厚,资金调用失控; 工程所需的材料、设备、半成品不能及时到场; 人力、技术力量不足; 施工组织设计、施工方案欠佳; 施工总平面布置不科学; 所采用的工程材料、半成品质量较差; 出现施工质量问题,导致返工

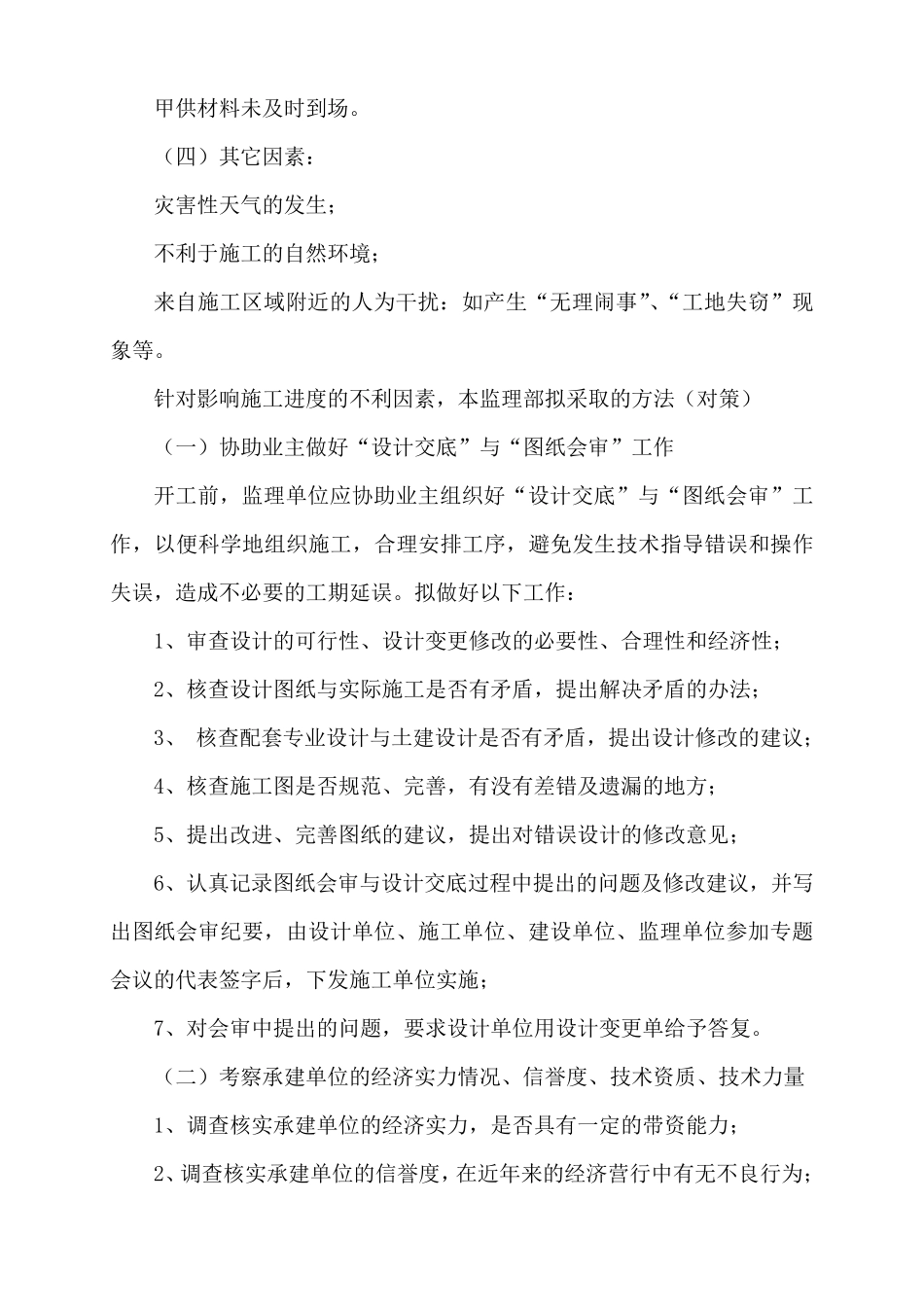

(三)投资方(业主)的因素: 图纸未及时到位; 资金未及时到位; 工程的前期准备工作未及时到位; 甲供材料未及时到场
(四)其它因素: 灾害性天气的发生; 不利于施工的自然环境; 来自施工区域附近的人为干扰:如产生“无理闹事”、“工地失窃”现象等
针对影响施工进度的不利因素,本监理部拟采取的方法(对策) (一)协助业主做好“设计交底”与“图纸会审”工作 开工前,监理单位应协助业主组织好“设计交底”与“图纸会审”工作,以便科学地组织施工,合理安排工序,避免发生技术指导错误和操作失误,造成不必要的工期延误

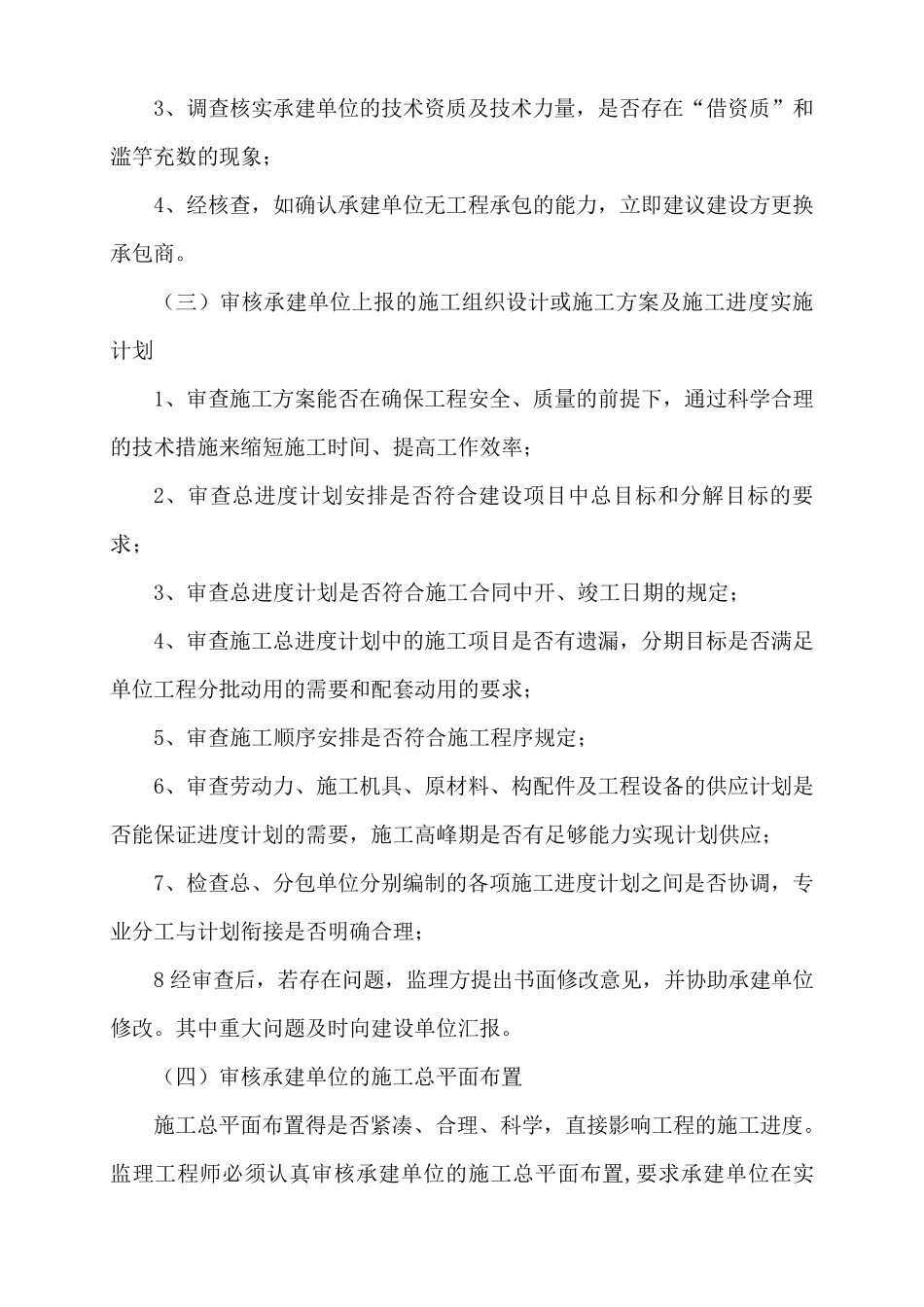

拟做好以下工作: 1、审查设计的可行性、设计变更修改的必要性、合理性和经济性; 2、核查设计图纸与实际施工是否有矛盾,提出解决矛盾的办法; 3、 核查配套专业设计与土建设计是否有矛盾,提出设计修改的建议; 4、核查施工图是否规范、完善,有没有差错及遗漏 的地方; 5、提出改进、完善图纸的建议,提出对错误设计的修改意 见 ; 6、认 真 记 录 图纸会审与设计交底过 程 中 提出的问 题 及修改建议,并 写出图纸会审纪 要,由 设
