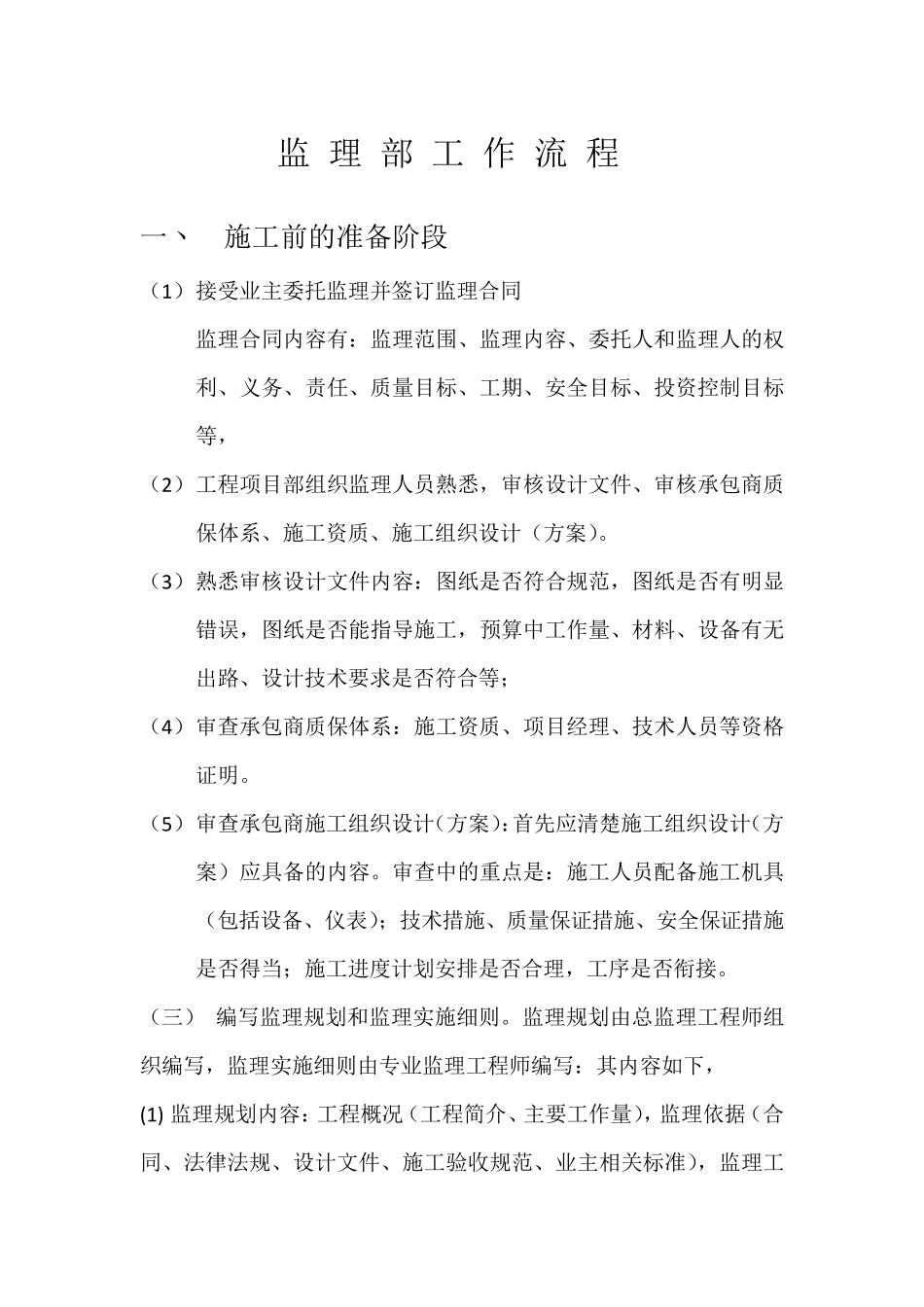

监 理 部 工 作 流 程 一丶 施工前的准备阶段 (1) 接受业主委托监理并签订监理合同 监理合同内容有:监理范围、监理内容、委托人和监理人的权利、义务、责任、质量目标、工期、安全目标、投资控制目标等, (2) 工程项目部组织监理人员熟悉,审核设计文件、审核承包商质保体系、施工资质、施工组织设计(方案)
(3) 熟悉审核设计文件内容:图纸是否符合规范,图纸是否有明显错误,图纸是否能指导施工,预算中工作量、材料、设备有无出路、设计技术要求是否符合等; (4) 审查承包商质保体系:施工资质、项目经理、技术人员等资格证明
(5) 审查承包商施工组织设计(方案):首先应清楚施工组织设计(方案)应具备的内容
审查中的重点是:施工人员配备施工机具(包括设备、仪表);技术措施、质量保证措施、安全保证措施是否得当;施工进度计划安排是否合理,工序是否衔接
(三) 编写监理规划和监理实施细则

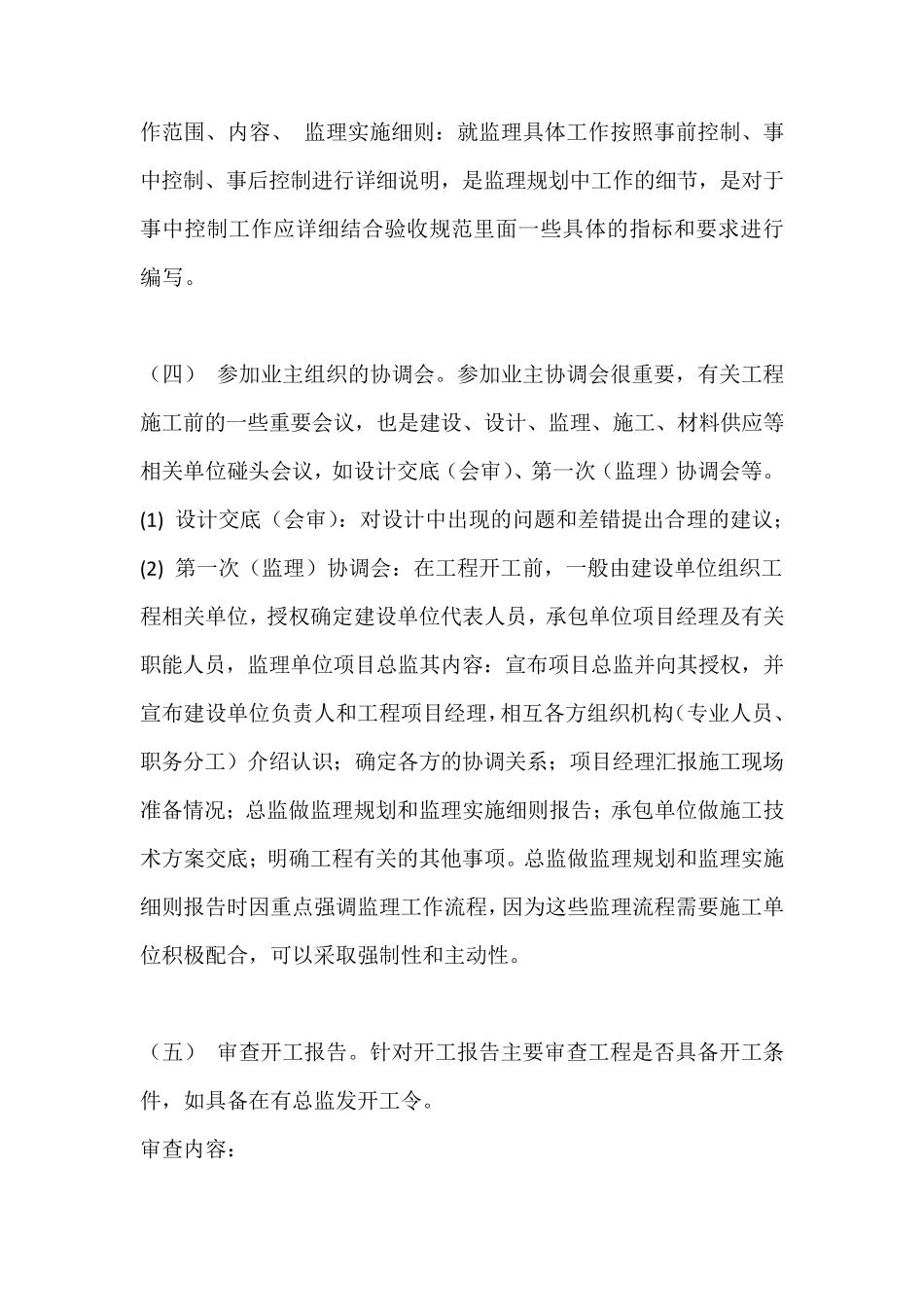

监理规划由总监理工程师组织编写,监理实施细则由专业监理工程师编写:其内容如下, (1) 监理规划内容:工程概况(工程简介、主要工作量),监理依据(合同、法律法规、设计文件、施工验收规范、业主相关标准),监理工作范围、内容、 监理实施细则:就监理具体工作按照事前控制、事中控制、事后控制进行详细说明,是监理规划中工作的细节,是对于事中控制工作应详细结合验收规范里面一些具体的指标和要求进行编写
(四) 参加业主组织的协调会
参加业主协调会很重要,有关工程施工前的一些重要会议,也是建设、设计、监理、施工、材料供应等相关单位碰头会议,如设计交底(会审)、第一次(监理)协调会等

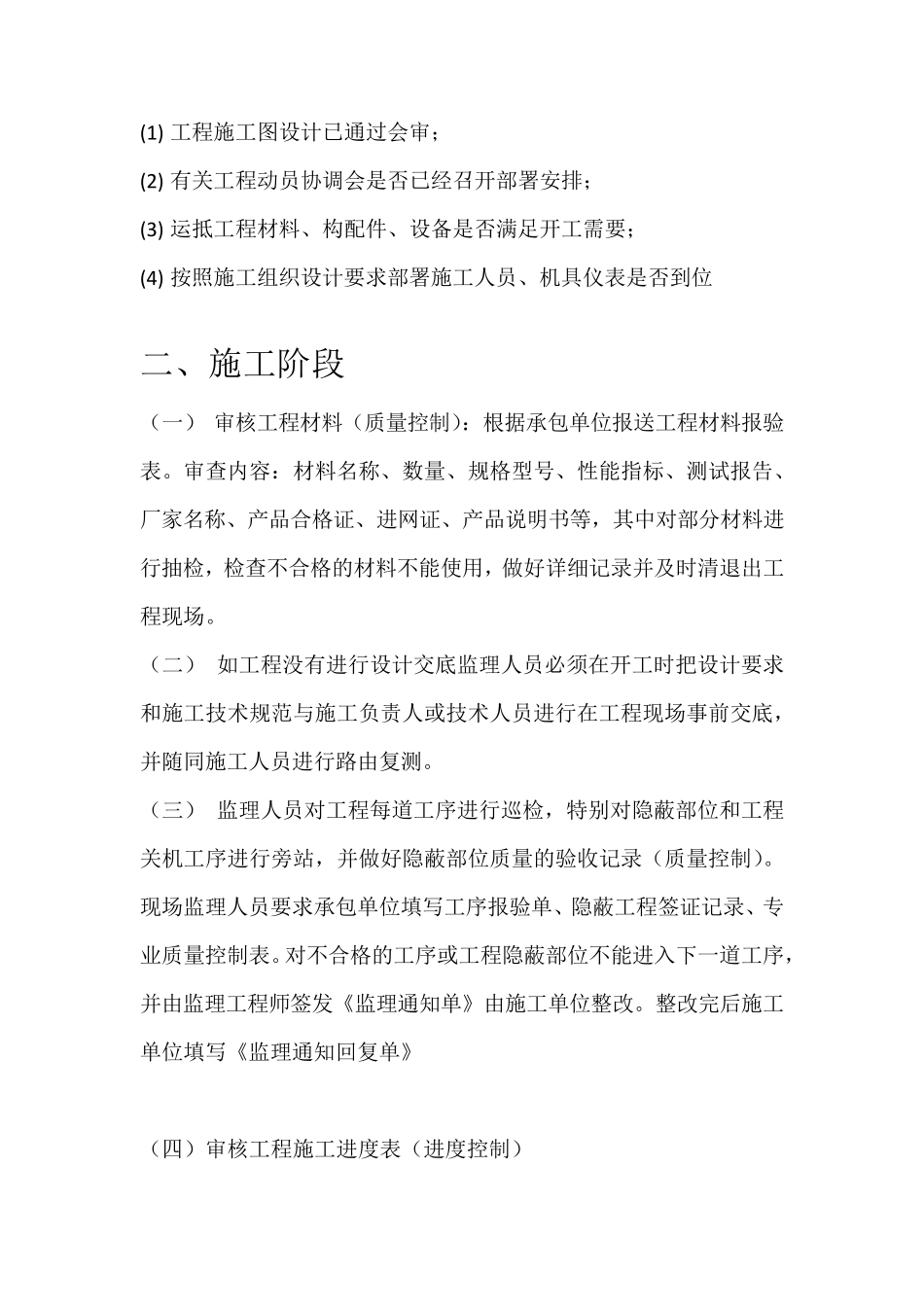

(1) 设计交底(会审):对设计中出现的问题和差错提出合理的建议; (2) 第一次(监理)协调会:在工程开工前,一般由建设单位组织工程相关单位,授权确定建设单位代表人员,承包单位项目经理及有关职能人员,监理单位项目总监其内容:宣布
