盖板涵洞施工方法 本工区施工段有三个盖板箱涵分别位于DK137+687
00、DK137+780
00、DK137+858
00其中 DK137+687
00、DK137+858
00为花岗岩基底,DK137+780
00为中砂基底
DK137+687
00孔径为 1-3
50m全长 28
8m,DK137+780
00孔径为 1-6
00m全长 28
3m,DK137+858
00孔径为 1-5
00m全长为21
一、 基坑放样 用全站仪将涵洞基坑的横轴线与纵轴线实地放样,在大于基坑设计尺寸的适当位置用粗木桩涂红油漆钉钉标出,并将基坑开挖的边界线用白灰线示出
并按图纸重新复核、校对
二、 基坑开挖 1、基坑开挖采用人力配合挖掘机开挖,严格控制平面尺寸和标高,严禁超挖或欠挖
基坑开挖按 1:0
5 放坡,每边预留 0
5m施工作业平台,即先用挖掘机挖至距设计基底标高 0
3m后,再用人工进行基底处理
石质基坑采用小型松动爆破,挖掘机配合人工开挖
弃土、石及动力设备堆放设置在距坑顶边缘 2
0m 以外的地方,以减少压力振动,保证基坑边坡稳定性
2、基坑开挖完了后,不能暴露时间过长,应及时报监理进行检测,基坑尺寸与基底承载力均符合设计要求时方可进行下一道工序

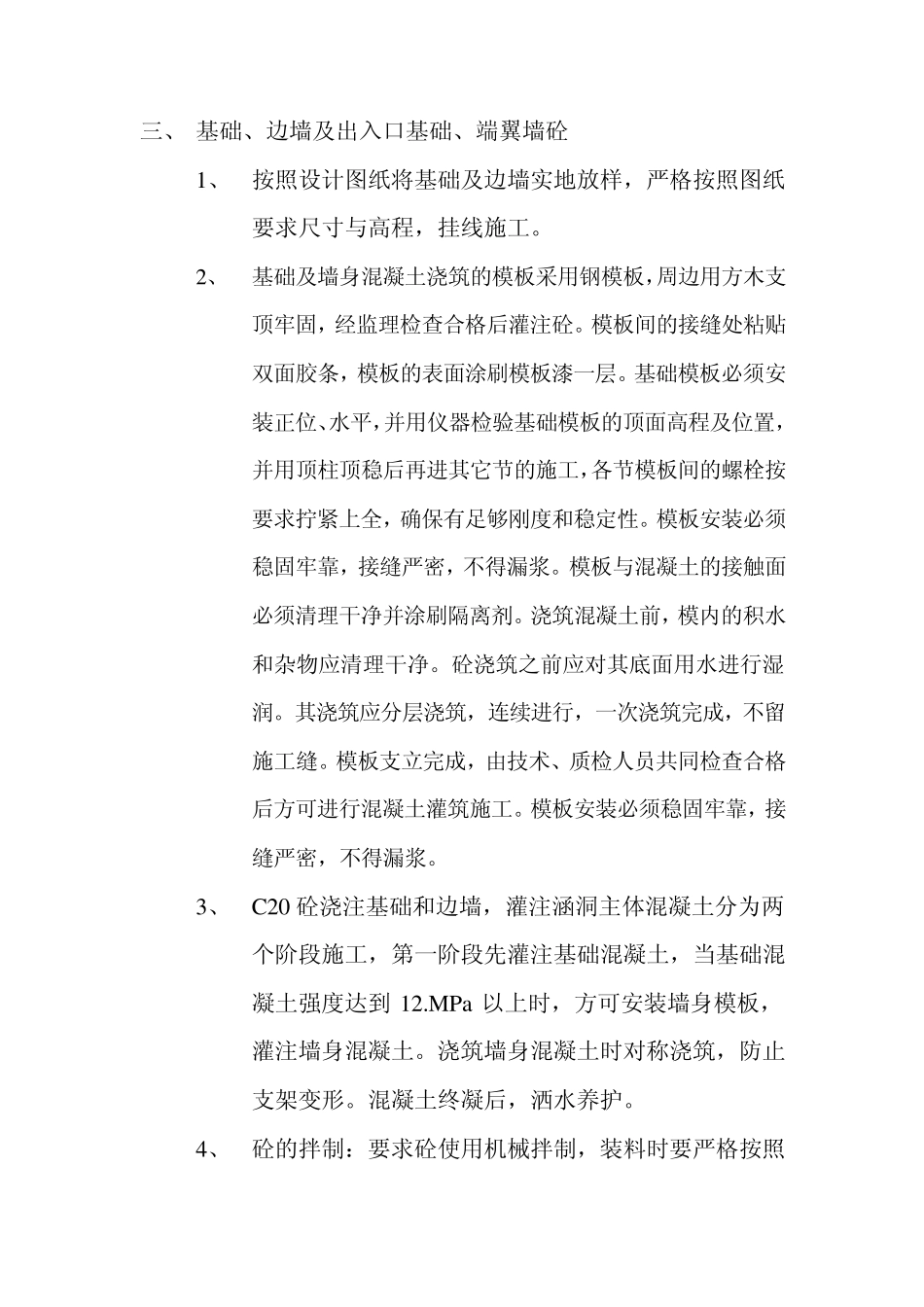

三、 基础、边墙及出入口基础、端翼墙砼 1、 按照设计图纸将基础及边墙实地放样,严格按照图纸要求尺寸与高程,挂线施工

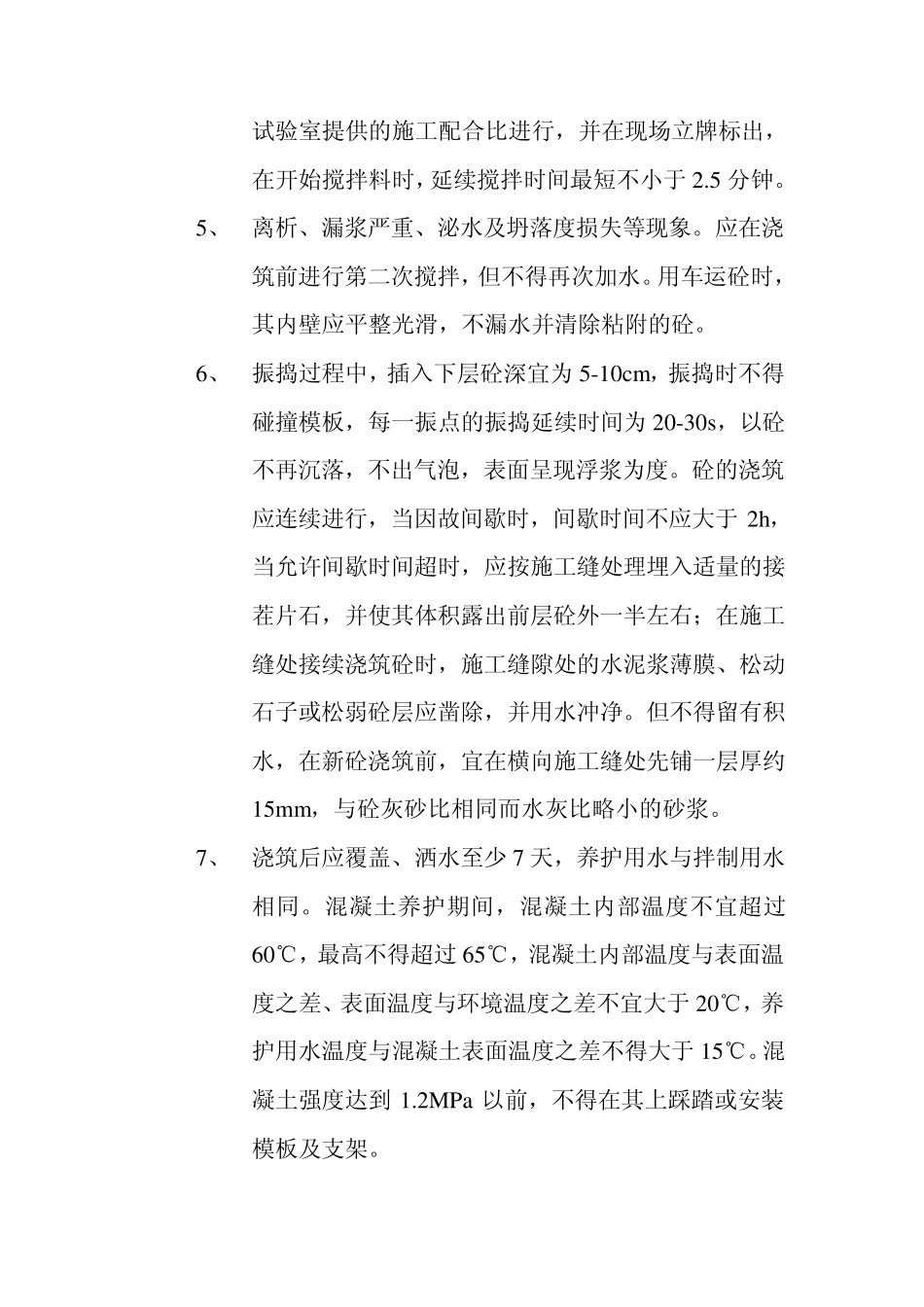

2、 基础及墙身混凝土浇筑的模板采用钢模板,周边用方木支顶牢固,经监理检查合格后灌注砼
模板间的接缝处粘贴双面胶条,模板的表面涂刷模板漆一层
基础模板必须安装正位、水平,并用仪器检验基础模板的顶面高程及位置,并用顶柱顶稳后再进其它节的施工,各节模板间的螺栓按要求拧紧上全,确保有足够刚度和稳定性
模板安装必须稳固牢靠,接缝严密,不得漏浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
