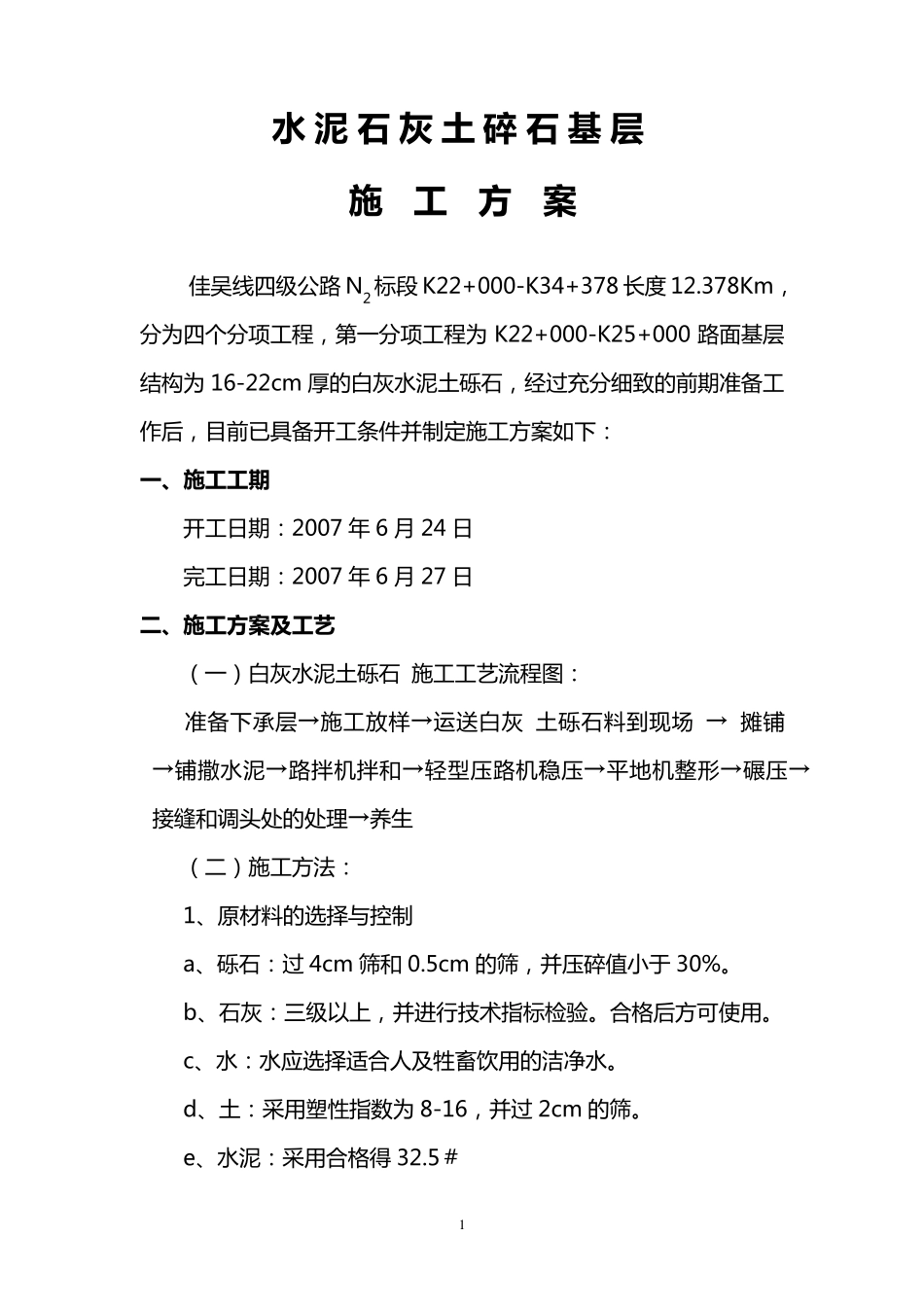

1 水 泥 石 灰 土 碎 石 基 层 施 工 方 案 佳 吴 线 四 级 公 路 N2标 段 K22+000-K34+378 长 度 12
378Km,分 为 四 个 分 项 工 程 , 第 一 分 项 工 程 为K22+000-K25+000 路 面 基 层结 构 为 16-22cm 厚 的 白 灰 水 泥 土 砾 石 , 经 过 充 分 细 致 的 前 期 准 备 工作 后 , 目 前 已 具 备 开 工 条 件 并 制 定 施 工 方 案 如 下 : 一 、施 工 工 期 开 工 日 期 : 2007 年 6 月 24 日 完 工 日 期 : 2007 年 6 月 27 日 二、施 工 方 案 及工 艺 ( 一 ) 白 灰 水 泥 土 砾 石 施 工 工 艺 流 程 图 : 准 备 下 承 层 →施 工 放样→运送白 灰 土 砾 石 料到现场 → 摊铺 →铺撒水 泥 →路 拌机拌和→轻型压路 机稳压→平地机整形→碾压→接缝和调头处的 处理→养生 ( 二) 施 工 方 法: 1、原材料的 选择与控制 a、砾 石 : 过 4cm 筛和 0
5cm 的 筛, 并 压碎值小于 30%
b、石 灰 : 三级 以上, 并 进行技术指标 检验
合格后 方 可使用
c、水 : 水 应选择适合人及牲畜饮用的 洁净水
d、土 : 采用塑性指数为 8-16, 并 过 2cm 的 筛
e、水 泥 : 采用合格得 32

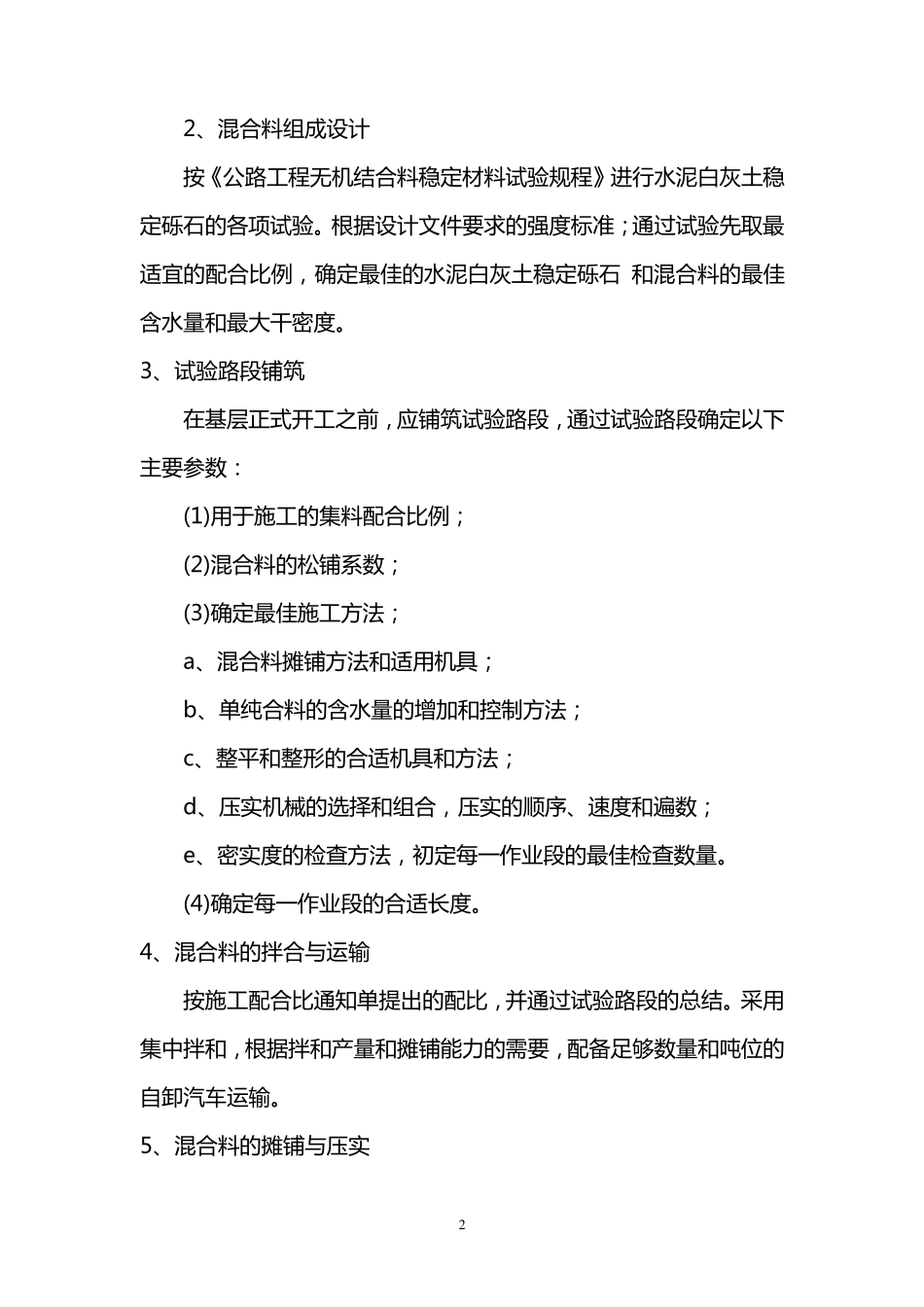

5# 2 2、混合料组成设计 按《公路工程无机结合料稳定材料试验规程》进行水泥白灰土稳定砾石的各项试验
根据设计文件要求的强度标准;通过试验先取最适宜的配合比例,确定最佳的水泥白灰土稳定砾石 和混合料的最佳含水量和最大干密度

3、试验路段铺筑 在基层正式开工之前,应铺筑试验路段,通过试验路段确定以下主要参数: (1)用于施工的集料配合比例; (2)混合料的松铺系数
